 刚箱梁风嘴焊接进度计划

刚箱梁风嘴焊接进度计划

文件编号 9908 工期 30天 开始时间 2016-06-01 结束时间 2016-06-30
任务数 32K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

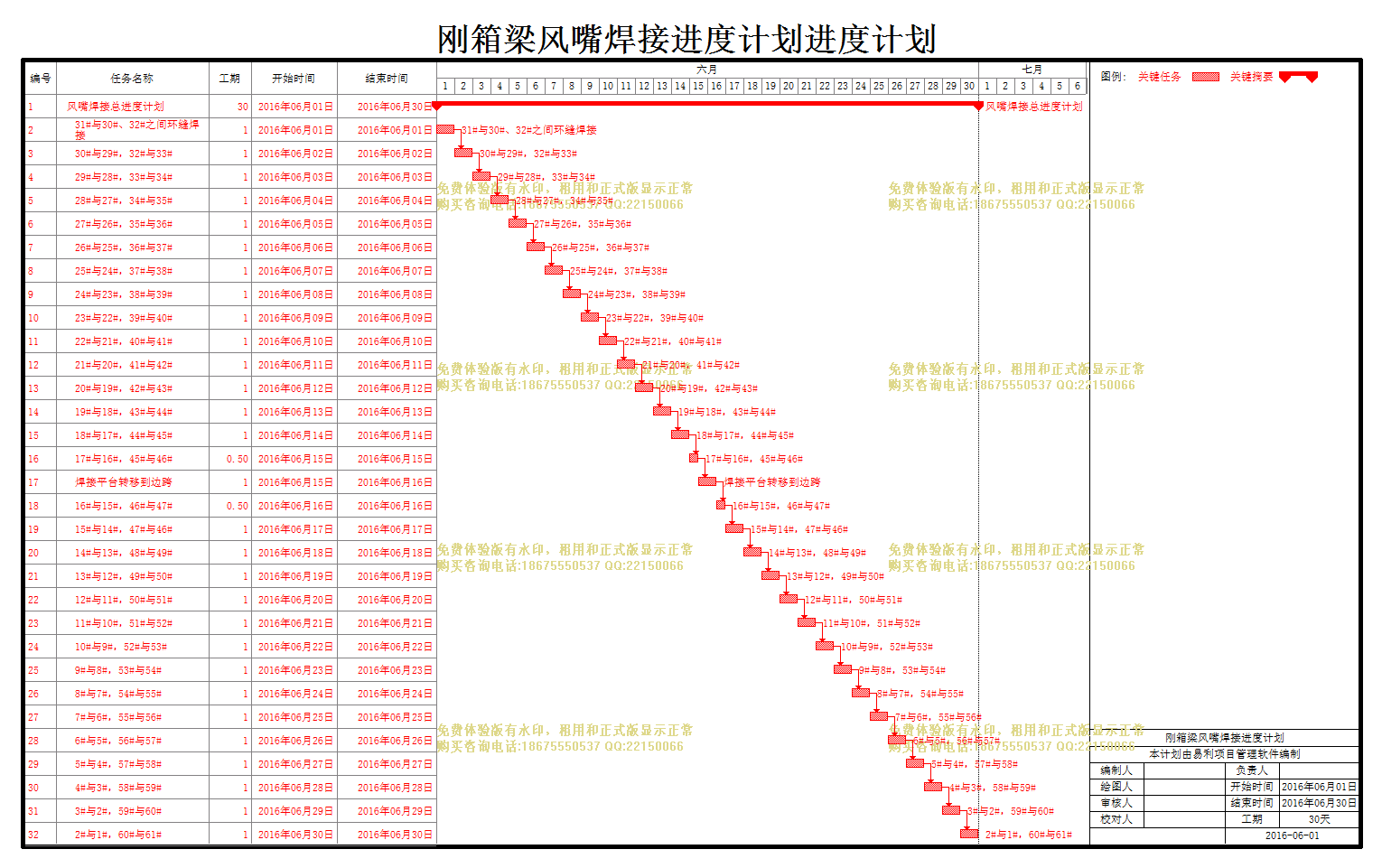

刚箱梁风嘴焊接进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
风嘴焊接总进度计划
30天 2016年06月01日 2016年06月30日
2
31#与30#、32#之间环缝焊接
1天 2016年06月01日 2016年06月01日
3
30#与29#,32#与33#
1天 2016年06月02日 2016年06月02日 2
4
29#与28#,33#与34#
1天 2016年06月03日 2016年06月03日 3
5
28#与27#,34#与35#
1天 2016年06月04日 2016年06月04日 4
6
27#与26#,35#与36#
1天 2016年06月05日 2016年06月05日 5
7
26#与25#,36#与37#
1天 2016年06月06日 2016年06月06日 6
8
25#与24#,37#与38#
1天 2016年06月07日 2016年06月07日 7
9
24#与23#,38#与39#
1天 2016年06月08日 2016年06月08日 8
10
23#与22#,39#与40#
1天 2016年06月09日 2016年06月09日 9
11
22#与21#,40#与41#
1天 2016年06月10日 2016年06月10日 10
12
21#与20#,41#与42#
1天 2016年06月11日 2016年06月11日 11
13
20#与19#,42#与43#
1天 2016年06月12日 2016年06月12日 12
14
19#与18#,43#与44#
1天 2016年06月13日 2016年06月13日 13
15
18#与17#,44#与45#
1天 2016年06月14日 2016年06月14日 14
16
17#与16#,45#与46#
0.50天 2016年06月15日 2016年06月15日 15
17
焊接平台转移到边跨
1天 2016年06月15日 2016年06月16日 16
18
16#与15#,46#与47#
0.50天 2016年06月16日 2016年06月16日 17
19
15#与14#,47#与46#
1天 2016年06月17日 2016年06月17日 18
20
14#与13#,48#与49#
1天 2016年06月18日 2016年06月18日 19
21
13#与12#,49#与50#
1天 2016年06月19日 2016年06月19日 20
22
12#与11#,50#与51#
1天 2016年06月20日 2016年06月20日 21
23
11#与10#,51#与52#
1天 2016年06月21日 2016年06月21日 22
24
10#与9#,52#与53#
1天 2016年06月22日 2016年06月22日 23
25
9#与8#,53#与54#
1天 2016年06月23日 2016年06月23日 24
26
8#与7#,54#与55#
1天 2016年06月24日 2016年06月24日 25
27
7#与6#,55#与56#
1天 2016年06月25日 2016年06月25日 26
28
6#与5#,56#与57#
1天 2016年06月26日 2016年06月26日 27
29
5#与4#,57#与58#
1天 2016年06月27日 2016年06月27日 28
30
4#与3#,58#与59#
1天 2016年06月28日 2016年06月28日 29
31
3#与2#,59#与60#
1天 2016年06月29日 2016年06月29日 30
32
2#与1#,60#与61#
1天 2016年06月30日 2016年06月30日 31
