 甘肃省第三人民医院建设项目

甘肃省第三人民医院建设项目

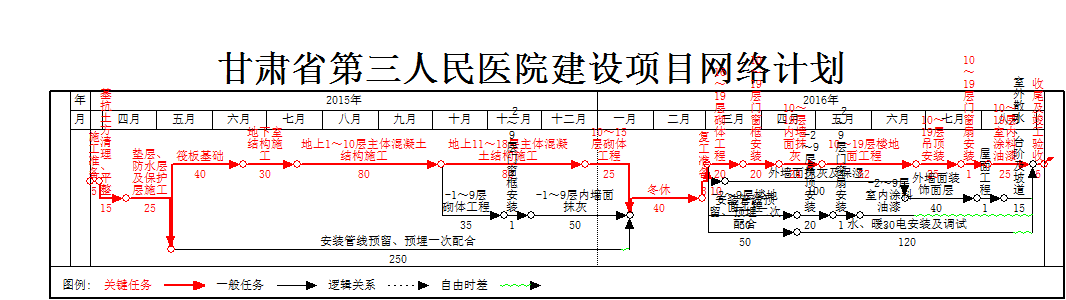

文件编号 9894 工期 530天 开始时间 2015-03-25 结束时间 2016-09-04
任务数 32K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
甘肃省第三人民医院建设项目

编号

任务名称

工期

开始时间

结束时间

1
施工准备
5天 2015年03月25日 2015年03月29日
2
基抗土方清理、平整
15天 2015年03月30日 2015年04月13日
3
垫层、防水层及保护层施工
25天 2015年04月14日 2015年05月08日
4
筏板基础
40天 2015年05月09日 2015年06月17日
5
安装管线预留、预埋一次配合
250天 2015年05月09日 2016年01月13日
6
地下室结构施工
30天 2015年06月18日 2015年07月17日
7
地上1~10层主体混凝土结构施工
80天 2015年07月18日 2015年10月05日
8
地上11~18层主体混凝土结构施工
80天 2015年10月06日 2015年12月24日
9
-1~9层砌体工程
35天 2015年10月06日 2015年11月09日
10
-2~9层门窗框安装
15天 2015年11月10日 2015年11月24日
11
-1~9层内墙面抹灰
50天 2015年11月25日 2016年01月13日
12
10~15层砌体工程
25天 2015年12月25日 2016年01月18日
13
冬休
40天 2016年01月19日 2016年02月27日
14
复工准备
3天 2016年02月28日 2016年03月01日
15
-2~9层楼地面工程
50天 2016年03月02日 2016年04月20日
16
安装管线预留、预埋二次配合
50天 2016年03月02日 2016年04月20日
17
16~19层砌体工程
20天 2016年03月02日 2016年03月21日
18
外墙面抹灰及保湿
100天 2016年03月12日 2016年06月19日
19
10~19层门窗框安装
20天 2016年03月22日 2016年04月10日
20
10~19层内墙面抹灰
24天 2016年04月11日 2016年05月04日
21
-2~9层吊顶安装
20天 2016年04月21日 2016年05月10日
22
水、暖、电安装及调试
120天 2016年04月21日 2016年08月18日
23
10~19层楼地面工程
52天 2016年05月05日 2016年06月25日
24
-2~9层门窗扇安装
15天 2016年05月11日 2016年05月25日
25
-2~9层室内涂料油漆
30天 2016年05月26日 2016年06月24日
26
外墙面装饰面层
40天 2016年06月20日 2016年07月29日
27
10~19层吊顶安装
25天 2016年06月26日 2016年07月20日
28
10~19层门窗扇安装
15天 2016年07月21日 2016年08月04日
29
屋面工程
15天 2016年07月30日 2016年08月13日
30
10~19层室内涂料油漆
25天 2016年08月05日 2016年08月29日
31
室外散水、台阶及坡道
15天 2016年08月14日 2016年08月28日
32
收尾及竣工验收
6天 2016年08月30日 2016年09月04日

局部效果预览,详细内容请下载附件查看
