甘肃省白银市兴电灌区大型泵站更新改造项目一、六、九泵站工程(第一批)第1标段| 文件编号 | 9893 | 工期 | 600天 | 开始时间 | 2018-10-01 | 结束时间 | 2020-05-22 |
| 任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

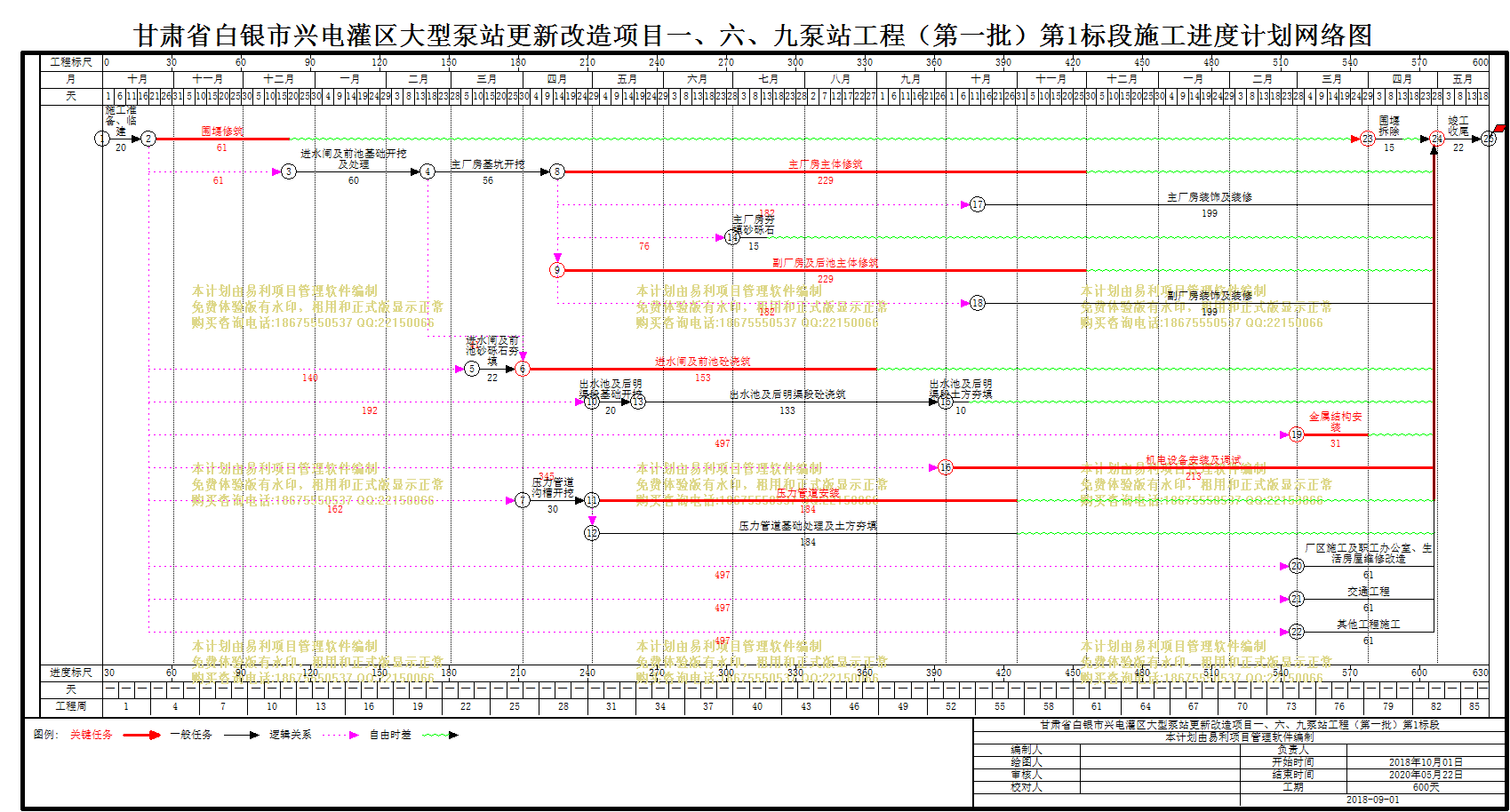

| 甘肃省白银市兴电灌区大型泵站更新改造项目一、六、九泵站工程(第一批)第1标段 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工准备、临建 |
20天 | 2018年10月01日 | 2018年10月20日 |
| 2 | 围堰修筑 |
61天 | 2018年10月21日 | 2018年12月20日 |
| 3 | 进水闸及前池基础开挖及处理 |
60天 | 2018年12月21日 | 2019年02月18日 |
| 4 | 进水闸及前池砼浇筑 |
153天 | 2019年04月01日 | 2019年08月31日 |
| 5 | 进水闸及前池砂砾石夯填 |
22天 | 2019年03月10日 | 2019年03月31日 |
| 6 | 主厂房基坑开挖 |
56天 | 2019年02月19日 | 2019年04月15日 |
| 7 | 主厂房主体修筑 |
229天 | 2019年04月16日 | 2019年11月30日 |
| 8 | 主厂房装饰及装修 |
199天 | 2019年10月15日 | 2020年04月30日 |
| 9 | 主厂房夯填砂砾石 |
15天 | 2019年07月01日 | 2019年07月15日 |
| 10 | 副厂房及后池主体修筑 |
229天 | 2019年04月16日 | 2019年11月30日 |
| 11 | 副厂房装饰及装修 |
199天 | 2019年10月15日 | 2020年04月30日 |
| 12 | 出水池及后明渠段基础开挖 |
20天 | 2019年05月01日 | 2019年05月20日 |
| 13 | 出水池及后明渠段砼浇筑 |
133天 | 2019年05月21日 | 2019年09月30日 |
| 14 | 出水池及后明渠段土方夯填 |
10天 | 2019年10月01日 | 2019年10月10日 |
| 15 | 金属结构安装 |
31天 | 2020年03月01日 | 2020年03月31日 |
| 16 | 机电设备安装及调试 |
213天 | 2019年10月01日 | 2020年04月30日 |
| 17 | 压力管道沟槽开挖 |
30天 | 2019年04月01日 | 2019年04月30日 |
| 18 | 压力管道安装 |
184天 | 2019年05月01日 | 2019年10月31日 |
| 19 | 压力管道基础处理及土方夯填 |
184天 | 2019年05月01日 | 2019年10月31日 |
| 20 | 厂区施工及职工办公室、生活房屋维修改造 |
61天 | 2020年03月01日 | 2020年04月30日 |
| 21 | 交通工程 |
61天 | 2020年03月01日 | 2020年04月30日 |
| 22 | 其他工程施工 |
61天 | 2020年03月01日 | 2020年04月30日 |
| 23 | 围堰拆除 |
15天 | 2020年04月01日 | 2020年04月15日 |
| 24 | 竣工收尾 |
22天 | 2020年05月01日 | 2020年05月22日 |
