文件编号 | 9836 | 工期 | 141天 | 开始时间 | 2015-07-03 | 结束时间 | 2015-11-20 |
任务数 | 37K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

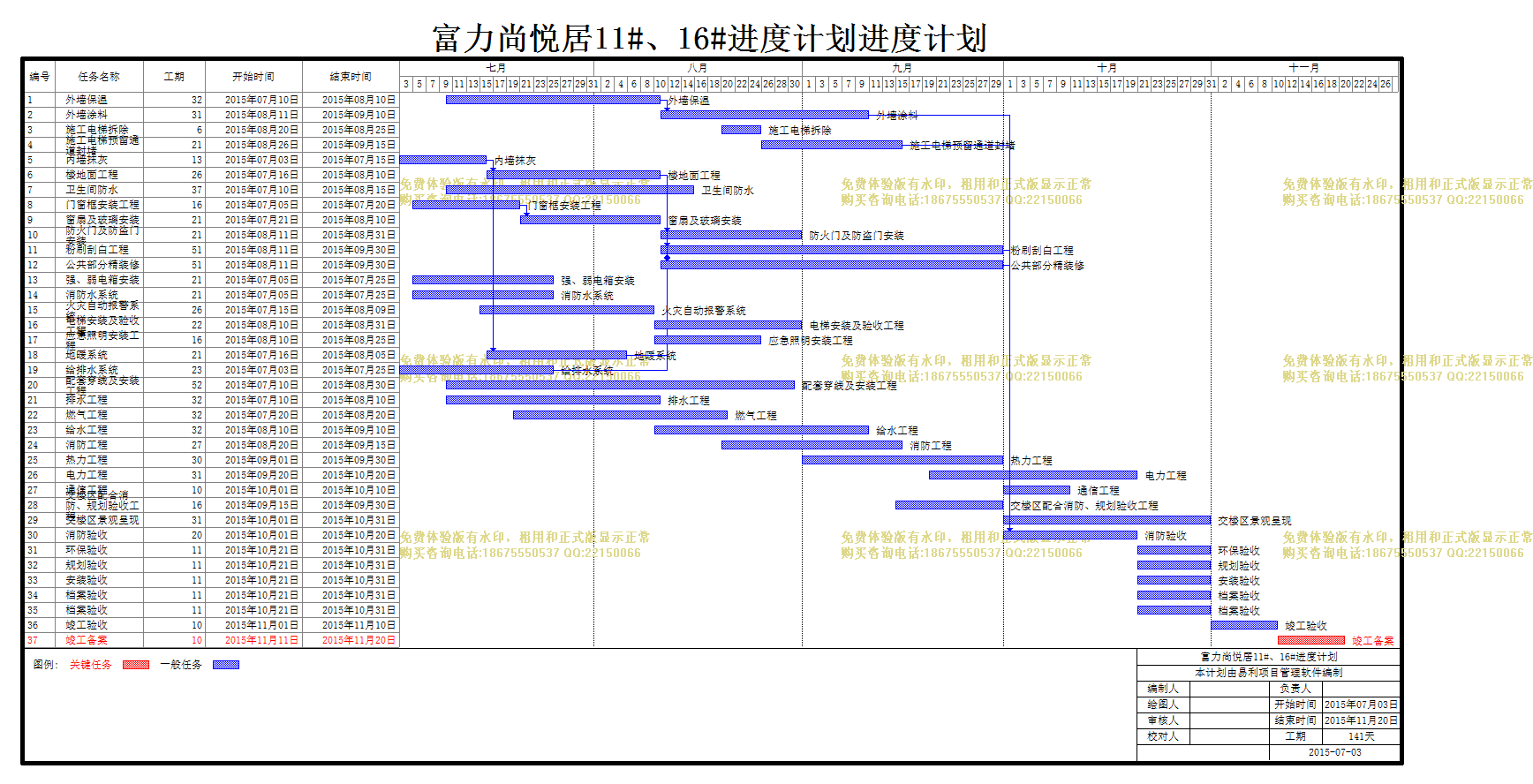

富力尚悦居11#、16#进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 外墙保温 |
32天 | 2015年07月10日 | 2015年08月10日 | ||
2 | 外墙涂料 |
31天 | 2015年08月11日 | 2015年09月10日 | 1 | |
3 | 施工电梯拆除 |
6天 | 2015年08月20日 | 2015年08月25日 | ||
4 | 施工电梯预留通道封堵 |
21天 | 2015年08月26日 | 2015年09月15日 | ||
5 | 内墙抹灰 |
13天 | 2015年07月03日 | 2015年07月15日 | ||
6 | 楼地面工程 |
26天 | 2015年07月16日 | 2015年08月10日 | 5 | |
7 | 卫生间防水 |
37天 | 2015年07月10日 | 2015年08月15日 | ||
8 | 门窗框安装工程 |
16天 | 2015年07月05日 | 2015年07月20日 | ||
9 | 窗扇及玻璃安装 |
21天 | 2015年07月21日 | 2015年08月10日 | 8 | |
10 | 防火门及防盗门安装 |
21天 | 2015年08月11日 | 2015年08月31日 | 6 | |
11 | 粉刷刮白工程 |
51天 | 2015年08月11日 | 2015年09月30日 | 18,19,6 | |
12 | 公共部分精装修 |
51天 | 2015年08月11日 | 2015年09月30日 | 6 | |
13 | 强、弱电箱安装 |
21天 | 2015年07月05日 | 2015年07月25日 | ||
14 | 消防水系统 |
21天 | 2015年07月05日 | 2015年07月25日 | ||
15 | 火灾自动报警系统 |
26天 | 2015年07月15日 | 2015年08月09日 | ||
16 | 电梯安装及验收工程 |
22天 | 2015年08月10日 | 2015年08月31日 | ||
17 | 应急照明安装工程 |
16天 | 2015年08月10日 | 2015年08月25日 | ||
18 | 地暖系统 |
21天 | 2015年07月16日 | 2015年08月05日 | 5 | |
19 | 给排水系统 |
23天 | 2015年07月03日 | 2015年07月25日 | ||
20 | 配套穿线及安装工程 |
52天 | 2015年07月10日 | 2015年08月30日 | ||
21 | 排水工程 |
32天 | 2015年07月10日 | 2015年08月10日 | ||
22 | 燃气工程 |
32天 | 2015年07月20日 | 2015年08月20日 | ||
23 | 给水工程 |
32天 | 2015年08月10日 | 2015年09月10日 | ||
24 | 消防工程 |
27天 | 2015年08月20日 | 2015年09月15日 | ||
25 | 热力工程 |
30天 | 2015年09月01日 | 2015年09月30日 | ||
26 | 电力工程 |
31天 | 2015年09月20日 | 2015年10月20日 | ||
27 | 通信工程 |
10天 | 2015年10月01日 | 2015年10月10日 | ||
28 | 交楼区配合消防、规划验收工程 |
16天 | 2015年09月15日 | 2015年09月30日 | ||
29 | 交楼区景观呈现 |
31天 | 2015年10月01日 | 2015年10月31日 | ||
30 | 消防验收 |
20天 | 2015年10月01日 | 2015年10月20日 | 12,11,4,2 | |
31 | 环保验收 |
11天 | 2015年10月21日 | 2015年10月31日 | ||
32 | 规划验收 |
11天 | 2015年10月21日 | 2015年10月31日 | ||
33 | 安装验收 |
11天 | 2015年10月21日 | 2015年10月31日 | ||
34 | 档案验收 |
11天 | 2015年10月21日 | 2015年10月31日 | ||
35 | 档案验收 |
11天 | 2015年10月21日 | 2015年10月31日 | ||
36 | 竣工验收 |
10天 | 2015年11月01日 | 2015年11月10日 | ||
37 | 竣工备案 |
10天 | 2015年11月11日 | 2015年11月20日 |
