文件编号 | 9780 | 工期 | 102天 | 开始时间 | 2014-05-10 | 结束时间 | 2014-08-19 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

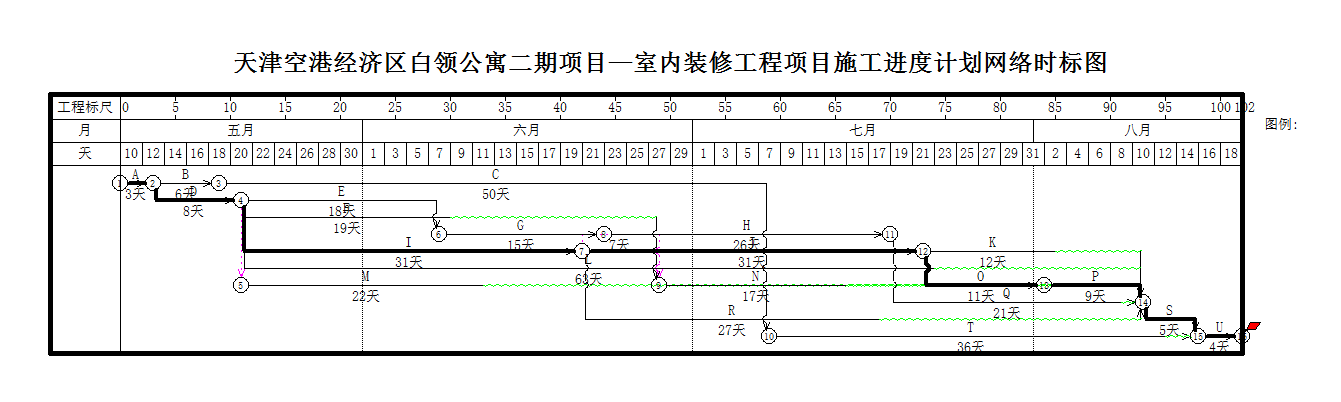

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 工作放线 |
3天 | 2014年05月10日 | 2014年05月12日 | A | |
2 | 现场办公室、库房、消防设施等准备工作 |
6天 | 2014年05月13日 | 2014年05月18日 | 1 | B |
3 | 资料等填写申报 |
50天 | 2014年05月19日 | 2014年07月07日 | 2 | C |
4 | 隔墙工程 |
8天 | 2014年05月13日 | 2014年05月20日 | 1 | D |
5 | 给排水管道工程 |
18天 | 2014年05月21日 | 2014年06月07日 | 4 | E |
6 | 强弱电敷管穿线工程 |
19天 | 2014年05月21日 | 2014年06月08日 | 4 | F |
7 | 防水工程 |
15天 | 2014年06月08日 | 2014年06月22日 | 5 | G |
8 | 卫生间墙地砖工程 |
26天 | 2014年06月23日 | 2014年07月18日 | 7 | H |
9 | 天棚吊顶工程 |
31天 | 2014年05月21日 | 2014年06月20日 | 4 | I |
10 | 玻化砖楼地面工程 |
31天 | 2014年06月21日 | 2014年07月21日 | 9 | J |
11 | 踢脚板工程 |
12天 | 2014年07月22日 | 2014年08月02日 | 10 | K |
12 | 涂料工程 |
63天 | 2014年05月21日 | 2014年07月22日 | 4 | L |
13 | 墙面装饰工程 |
22天 | 2014年05月21日 | 2014年06月11日 | 4 | M |
14 | 灯具安装工程 |
17天 | 2014年06月28日 | 2014年07月14日 | 6,9 | N |
15 | 复合木地板工程工程 |
11天 | 2014年07月22日 | 2014年08月01日 | 10 | O |
16 | 门窗工程 |
9天 | 2014年08月02日 | 2014年08月10日 | 15 | P |
17 | 洁具等卫生间安装工程 |
21天 | 2014年07月19日 | 2014年08月08日 | 8 | Q |
18 | 家具安装工程 |
27天 | 2014年06月21日 | 2014年07月17日 | 9 | R |
19 | 调试修补 |
5天 | 2014年08月11日 | 2014年08月15日 | 11,12,13,14,16,17,18 | S |
20 | 竣工图、竣工资料 |
36天 | 2014年07月08日 | 2014年08月12日 | 3 | T |
21 | 清洁卫生、竣工验收 |
4天 | 2014年08月16日 | 2014年08月19日 | 20,19 | U |
