文件编号 | 9750 | 工期 | 1081天 | 开始时间 | 2014-12-10 | 结束时间 | 2017-11-24 |
任务数 | 30K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

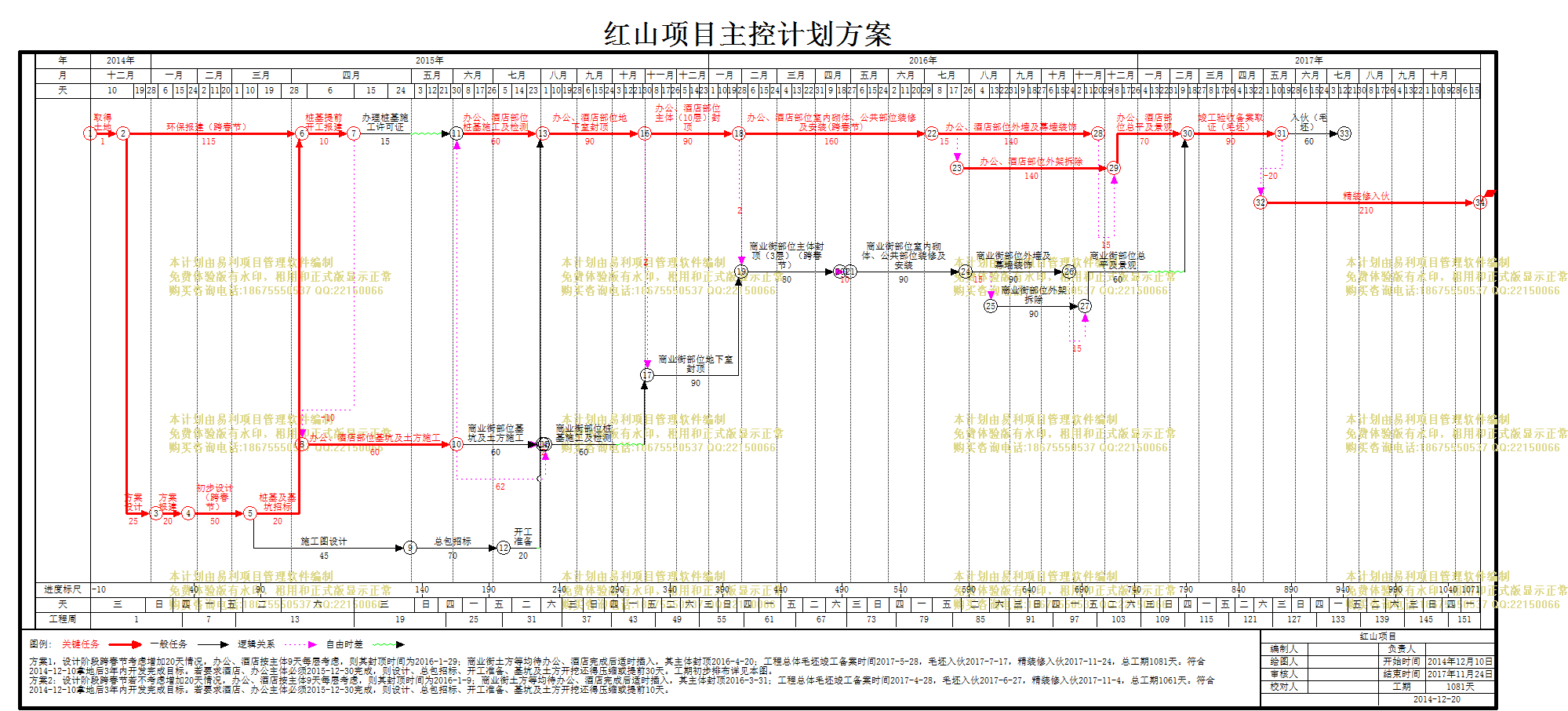

项目20141221 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 取得土地 |
1天 | 2014年12月10日 | 2014年12月10日 | ||
2 | 环保报建(跨春节) |
115天 | 2014年12月11日 | 2015年04月04日 | 1 | |
3 | 方案设计 |
25天 | 2014年12月11日 | 2015年01月04日 | 1 | |
4 | 方案报建 |
20天 | 2015年01月05日 | 2015年01月24日 | 3 | |
5 | 初步设计(跨春节) |
50天 | 2015年01月25日 | 2015年03月15日 | 4 | |
6 | 桩基及基坑招标 |
20天 | 2015年03月16日 | 2015年04月04日 | 5 | |
7 | 桩基提前开工报建 |
10天 | 2015年04月05日 | 2015年04月14日 | 2,6 | |
8 | 办理桩基施工许可证 |
15天 | 2015年04月15日 | 2015年04月29日 | 7 | |
9 | 办公、酒店部位桩基施工及检测 |
60天 | 2015年06月04日 | 2015年08月02日 | 10,8 | |
10 | 办公、酒店部位基坑及土方施工 |
60天 | 2015年04月05日 | 2015年06月03日 | 7[FS-10] | |
11 | 商业街部位桩基施工及检测 |
60天 | 2015年08月05日 | 2015年10月03日 | 10[FS+2],12[FS+2] | |
12 | 商业街部位基坑及土方施工 |
60天 | 2015年06月04日 | 2015年08月02日 | 10 | |
13 | 施工图设计 |
45天 | 2015年03月16日 | 2015年04月29日 | 5 | |
14 | 总包招标 |
70天 | 2015年04月30日 | 2015年07月08日 | 13 | |
15 | 开工准备 |
20天 | 2015年07月09日 | 2015年07月28日 | 14 | |
16 | 办公、酒店部位地下室封顶 |
90天 | 2015年08月03日 | 2015年10月31日 | 9,15 | |
17 | 办公、酒店部位主体(10层)封顶 |
90天 | 2015年11月01日 | 2016年01月29日 | 16 | |
18 | 办公、酒店部位室内砌体、公共部位装修及安装(跨春节) |
160天 | 2016年01月30日 | 2016年07月07日 | 17 | |
19 | 办公、酒店部位外墙及幕墙装饰 |
140天 | 2016年07月08日 | 2016年11月24日 | 18 | |
20 | 办公、酒店部位外架拆除 |
140天 | 2016年07月23日 | 2016年12月09日 | 19[SS+15] | |
21 | 办公、酒店部位总平及景观 |
70天 | 2016年12月10日 | 2017年02月17日 | 20,19 | |
22 | 商业街部位地下室封顶 |
90天 | 2015年11月03日 | 2016年01月31日 | 11,16[FS+2] | |
23 | 商业街部位主体封顶(3层)(跨春节) |
80天 | 2016年02月01日 | 2016年04月20日 | 17[FS+2],22 | |
24 | 商业街部位室内砌体、公共部位装修及安装 |
90天 | 2016年05月01日 | 2016年07月29日 | 23[FS+10] | |
25 | 商业街部位外墙及幕墙装饰 |
90天 | 2016年07月30日 | 2016年10月27日 | 24 | |
26 | 商业街部位外架拆除 |
90天 | 2016年08月14日 | 2016年11月11日 | 25[SS+15] | |
27 | 商业街部位总平及景观 |
60天 | 2016年11月12日 | 2017年01月10日 | 26,25 | |
28 | 竣工验收备案取证(毛坯) |
90天 | 2017年02月18日 | 2017年05月18日 | 21,27 | |
29 | 入伙(毛坯) |
60天 | 2017年05月19日 | 2017年07月17日 | 28 | |
30 | 精装修入伙 |
210天 | 2017年04月29日 | 2017年11月24日 | 28[FS-20] |
