 勐满水库工程

勐满水库工程

文件编号 9654 工期 518天 开始时间 2014-11-26 结束时间 2016-04-26
任务数 34K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)

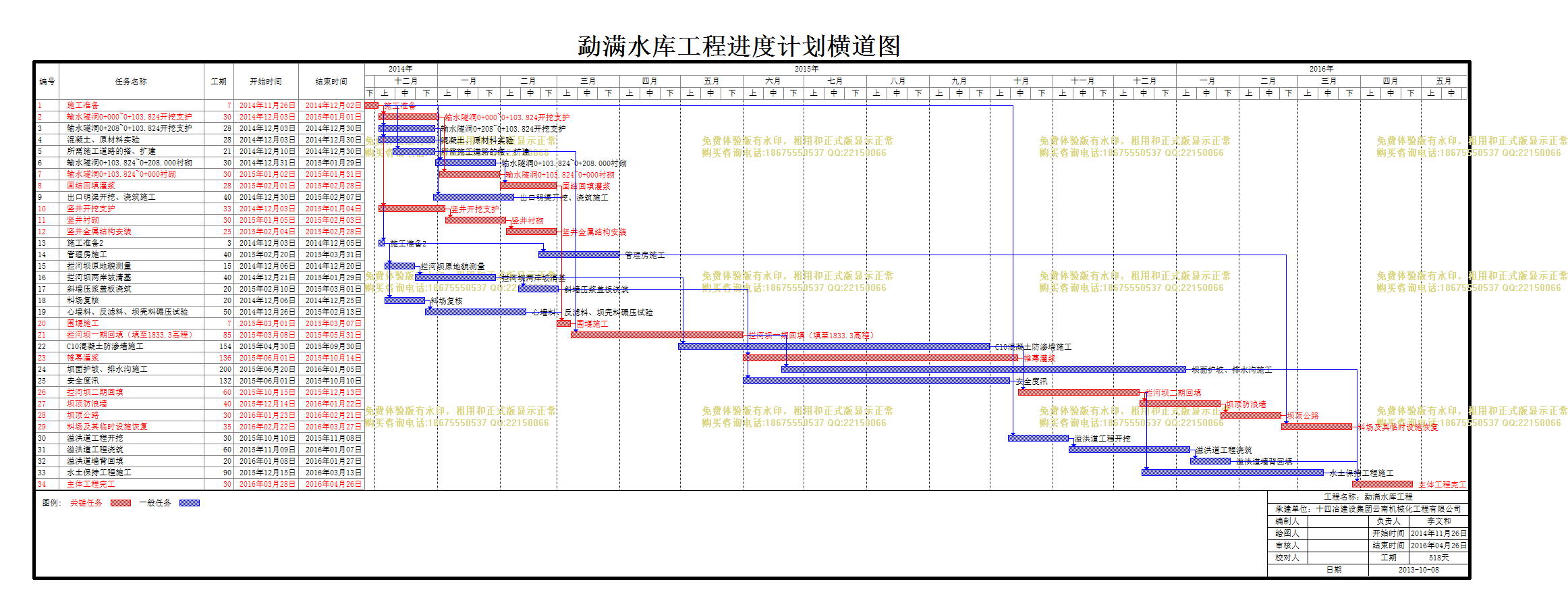

计划内容
勐满水库工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
7天 2014年11月26日 2014年12月02日
2
输水隧洞0+000~0+103.824开挖支护
30天 2014年12月03日 2015年01月01日 1
3
输水隧洞0+208~0+103.824开挖支护
28天 2014年12月03日 2014年12月30日 1
4
混凝土、原材料实验
28天 2014年12月03日 2014年12月30日 1
5
所需施工道路的搭、扩建
21天 2014年12月10日 2014年12月30日 1
6
输水隧洞0+103.824~0+208.000衬砌
30天 2014年12月31日 2015年01月29日 4,3
7
输水隧洞0+103.824~0+000衬砌
30天 2015年01月02日 2015年01月31日 4,2
8
固结回填灌浆
28天 2015年02月01日 2015年02月28日 7,6
9
出口明渠开挖、浇筑施工
40天 2014年12月30日 2015年02月07日 1
10
竖井开挖支护
33天 2014年12月03日 2015年01月04日 1
11
竖井衬砌
30天 2015年01月05日 2015年02月03日 10
12
竖井金属结构安装
25天 2015年02月04日 2015年02月28日 11
13
施工准备2
3天 2014年12月03日 2014年12月05日 1
14
管理房施工
40天 2015年02月20日 2015年03月31日 13
15
拦河坝原地貌测量
15天 2014年12月06日 2014年12月20日 13
16
拦河坝两岸坡清基
40天 2014年12月21日 2015年01月29日 15
17
斜墙压浆盖板浇筑
20天 2015年02月10日 2015年03月01日 16
18
料场复核
20天 2014年12月06日 2014年12月25日 13
19
心墙料、反滤料、坝壳料碾压试验
50天 2014年12月26日 2015年02月13日 18
20
围堰施工
7天 2015年03月01日 2015年03月07日 8,12,9,16,19
21
拦河坝一期回填(填至1833.3高程)
85天 2015年03月08日 2015年05月31日 5,20
22
C10混凝土防渗墙施工
154天 2015年04月30日 2015年09月30日 16
23
帷幕灌浆
136天 2015年06月01日 2015年10月14日 21,17
24
坝面护坡、排水沟施工
200天 2015年06月20日 2016年01月05日 21
25
安全度汛
132天 2015年06月01日 2015年10月10日 21
26
拦河坝二期回填
60天 2015年10月15日 2015年12月13日 22,23,25
27
坝顶防浪墙
40天 2015年12月14日 2016年01月22日 26
28
坝顶公路
30天 2016年01月23日 2016年02月21日 27
29
料场及其临时设施恢复
35天 2016年02月22日 2016年03月27日 14,28
30
溢洪道工程开挖
30天 2015年10月10日 2015年11月08日 1
31
溢洪道工程浇筑
60天 2015年11月09日 2016年01月07日 30
32
溢洪道墙背回填
20天 2016年01月08日 2016年01月27日 31
33
水土保持工程施工
90天 2015年12月15日 2016年03月13日 26
34
主体工程完工
30天 2016年03月28日 2016年04月26日 33,29,24,32
