 0813 进度计划格式(主体设隔断墙)

0813 进度计划格式(主体设隔断墙)

文件编号 961 工期 821天 开始时间 2016-09-30 结束时间 2018-12-29
任务数 24K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
0813 进度计划格式(主体设隔断墙)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1

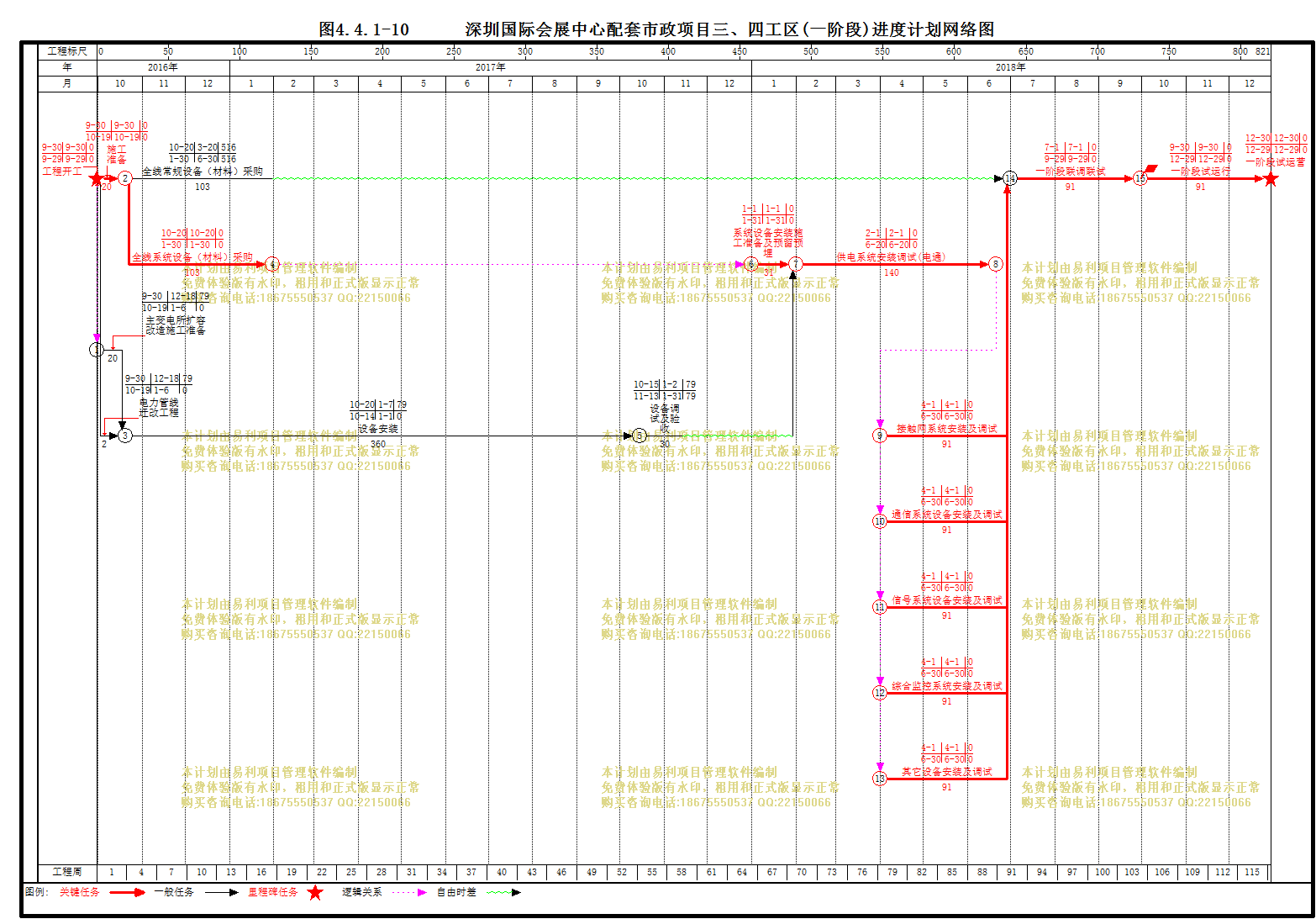

深圳国际会展中心配套市政项目三、四工区(一阶段)进度计划
821天 2016-09-30 2018-12-29
2
工程开工
0天 2016-09-30 2016-09-30
3
三工区
639天 2016-09-30 2018-06-30
4
施工准备
20天 2016-09-30 2016-10-19 2
5
全线常规设备(材料)采购
103天 2016-10-20 2017-01-30 4
6
系统设备采购及安装施工
619天 2016-10-20 2018-06-30
7
全线系统设备(材料)采购
103天 2016-10-20 2017-01-30 4
8
一阶段系统设备安装(会展北站—会议中心站、会议中心站除外)
181天 2018-01-01 2018-06-30
9
系统设备安装施工准备及预留预埋
31天 2018-01-01 2018-01-31 7[FS+335]
10
供电系统安装调试(电通)
140天 2018-02-01 2018-06-20 21,9
11
接触网系统安装及调试
91天 2018-04-01 2018-06-30 10[FS-81]
12
通信系统设备安装及调试
91天 2018-04-01 2018-06-30 11[SS]
13
信号系统设备安装及调试
91天 2018-04-01 2018-06-30 11[SS]
14
综合监控系统安装及调试
91天 2018-04-01 2018-06-30 11[SS]
15
其它设备安装及调试
91天 2018-04-01 2018-06-30 11[SS]
16
四工区
410天 2016-09-30 2017-11-13
17
电力管线迁改工程
20天 2016-09-30 2016-10-19 2
18
主变电所扩容改造
410天 2016-09-30 2017-11-13
19
主变电所扩容改造施工准备
20天 2016-09-30 2016-10-19 2
20
设备安装
360天 2016-10-20 2017-10-14 17,19
21
设备调试及验收
30天 2017-10-15 2017-11-13 20
22
一阶段联调联试
91天 2018-07-01 2018-09-29 5,15,14,13,12,11
23
一阶段试运行
91天 2018-09-30 2018-12-29 22
24
一阶段试运营
0天 2018-12-29 2018-12-29 23
