文件编号 | 9555 | 工期 | 183天 | 开始时间 | 2014-01-01 | 结束时间 | 2014-09-12 |
任务数 | 31K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

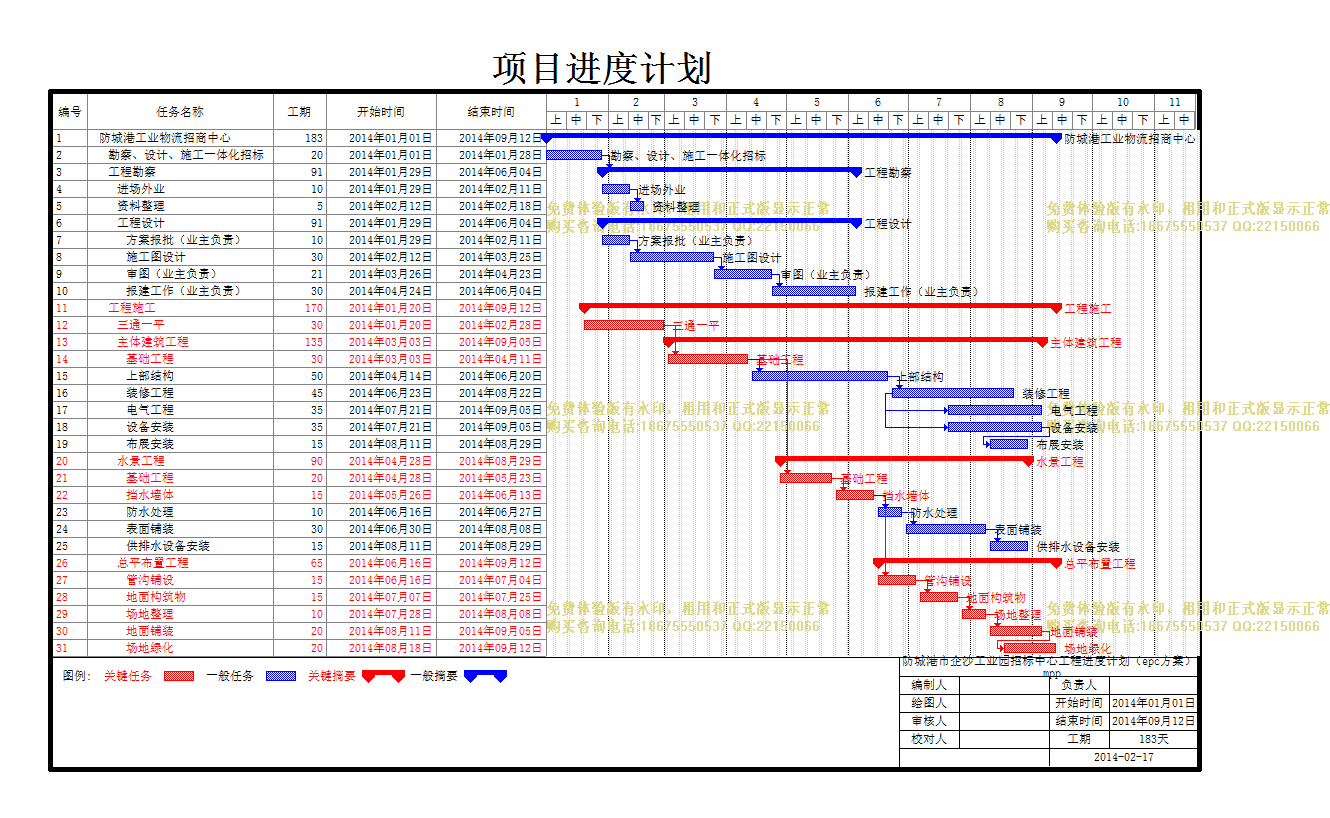

防城港市企沙工业园招标中心工程进度计划(epc方案).mpp | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 防城港工业物流招商中心 |
183天 | 2014年01月01日 | 2014年09月12日 | |
2 | 勘察、设计、施工一体化招标 |
20天 | 2014年01月01日 | 2014年01月28日 | |
3 | 工程勘察 |
91天 | 2014年01月29日 | 2014年06月04日 | 2 |
4 | 进场外业 |
10天 | 2014年01月29日 | 2014年02月11日 | |
5 | 资料整理 |
5天 | 2014年02月12日 | 2014年02月18日 | 4 |
6 | 工程设计 |
91天 | 2014年01月29日 | 2014年06月04日 | |
7 | 方案报批(业主负责) |
10天 | 2014年01月29日 | 2014年02月11日 | |
8 | 施工图设计 |
30天 | 2014年02月12日 | 2014年03月25日 | 7 |
9 | 审图(业主负责) |
21天 | 2014年03月26日 | 2014年04月23日 | 8 |
10 | 报建工作(业主负责) |
30天 | 2014年04月24日 | 2014年06月04日 | 9 |
11 | 工程施工 |
170天 | 2014年01月20日 | 2014年09月12日 | |
12 | 三通一平 |
30天 | 2014年01月20日 | 2014年02月28日 | |
13 | 主体建筑工程 |
135天 | 2014年03月03日 | 2014年09月05日 | |
14 | 基础工程 |
30天 | 2014年03月03日 | 2014年04月11日 | 12 |
15 | 上部结构 |
50天 | 2014年04月14日 | 2014年06月20日 | 14 |
16 | 装修工程 |
45天 | 2014年06月23日 | 2014年08月22日 | 15 |
17 | 电气工程 |
35天 | 2014年07月21日 | 2014年09月05日 | 16[SS+20] |
18 | 设备安装 |
35天 | 2014年07月21日 | 2014年09月05日 | 16[SS+20] |
19 | 布展安装 |
15天 | 2014年08月11日 | 2014年08月29日 | 18[FS-20] |
20 | 水景工程 |
90天 | 2014年04月28日 | 2014年08月29日 | |
21 | 基础工程 |
20天 | 2014年04月28日 | 2014年05月23日 | 14[FS+10] |
22 | 挡水墙体 |
15天 | 2014年05月26日 | 2014年06月13日 | 21 |
23 | 防水处理 |
10天 | 2014年06月16日 | 2014年06月27日 | 22 |
24 | 表面铺装 |
30天 | 2014年06月30日 | 2014年08月08日 | 23 |
25 | 供排水设备安装 |
15天 | 2014年08月11日 | 2014年08月29日 | 24 |
26 | 总平布置工程 |
65天 | 2014年06月16日 | 2014年09月12日 | |
27 | 管沟铺设 |
15天 | 2014年06月16日 | 2014年07月04日 | 22 |
28 | 地面构筑物 |
15天 | 2014年07月07日 | 2014年07月25日 | 27 |
29 | 场地整理 |
10天 | 2014年07月28日 | 2014年08月08日 | 28 |
30 | 地面铺装 |
20天 | 2014年08月11日 | 2014年09月05日 | 29 |
31 | 场地绿化 |
20天 | 2014年08月18日 | 2014年09月12日 | 30[FS-15] |
