防城港工业物流招商中心进度计划.mpp| 文件编号 | 9550 | 工期 | 215天 | 开始时间 | 2014-03-05 | 结束时间 | 2014-12-30 |
| 任务数 | 45K | 整理日期 | 2019/5/17 | 下载次数 | 3901次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

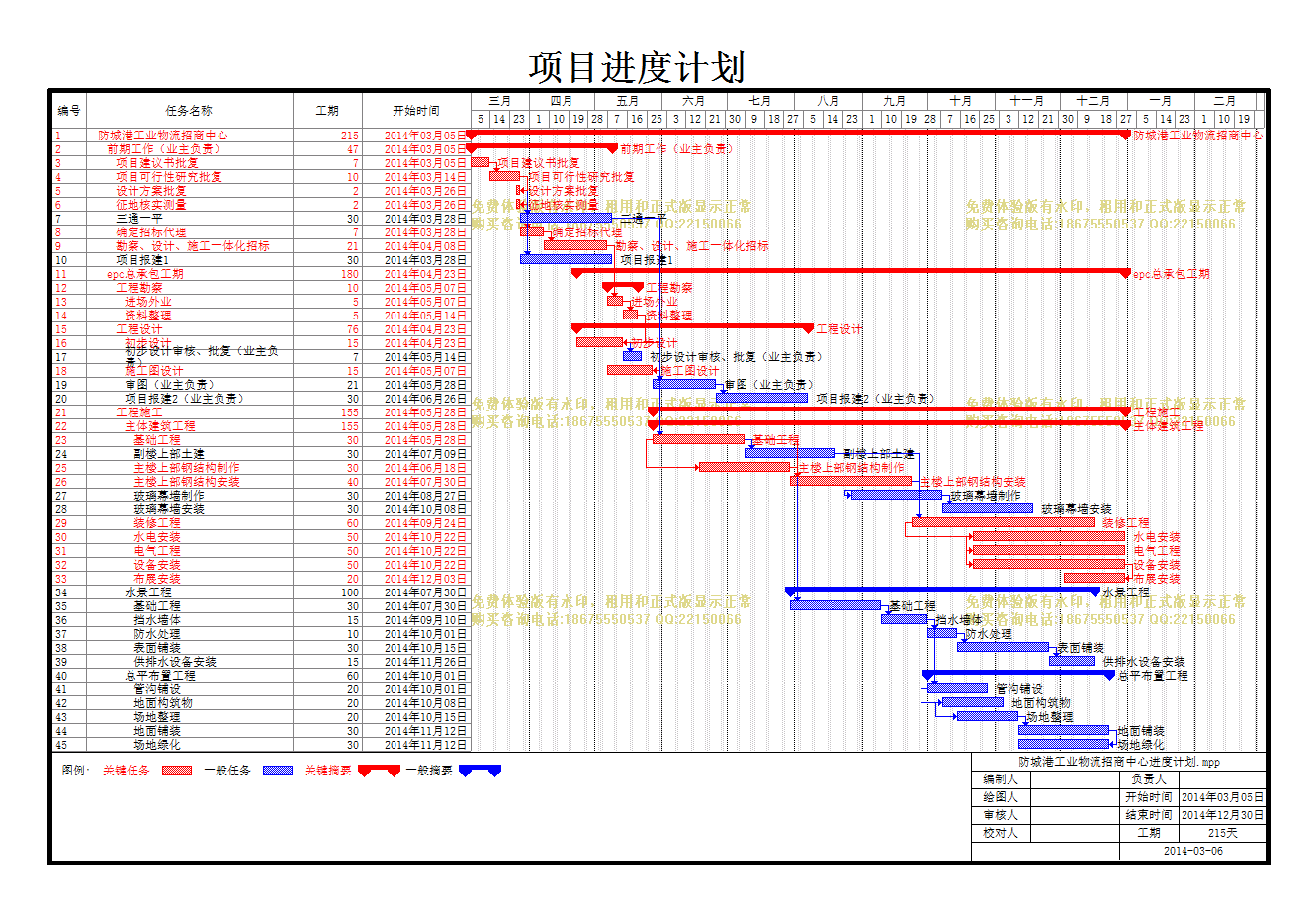

| 防城港工业物流招商中心进度计划.mpp | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 防城港工业物流招商中心 |
215天 | 2014年03月05日 | 2014年12月30日 |
| 2 | 前期工作(业主负责) |
47天 | 2014年03月05日 | 2014年05月08日 |
| 3 | 项目建议书批复 |
7天 | 2014年03月05日 | 2014年03月13日 |
| 4 | 项目可行性研究批复 |
10天 | 2014年03月14日 | 2014年03月27日 |
| 5 | 设计方案批复 |
2天 | 2014年03月26日 | 2014年03月27日 |
| 6 | 征地核实测量 |
2天 | 2014年03月26日 | 2014年03月27日 |
| 7 | 三通一平 |
30天 | 2014年03月28日 | 2014年05月08日 |
| 8 | 确定招标代理 |
7天 | 2014年03月28日 | 2014年04月07日 |
| 9 | 勘察、设计、施工一体化招标 |
21天 | 2014年04月08日 | 2014年05月06日 |
| 10 | 项目报建1 |
30天 | 2014年03月28日 | 2014年05月08日 |
| 11 | epc总承包工期 |
180天 | 2014年04月23日 | 2014年12月30日 |
| 12 | 工程勘察 |
10天 | 2014年05月07日 | 2014年05月20日 |
| 13 | 进场外业 |
5天 | 2014年05月07日 | 2014年05月13日 |
| 14 | 资料整理 |
5天 | 2014年05月14日 | 2014年05月20日 |
| 15 | 工程设计 |
76天 | 2014年04月23日 | 2014年08月06日 |
| 16 | 初步设计 |
15天 | 2014年04月23日 | 2014年05月13日 |
| 17 | 初步设计审核、批复(业主负责) |
7天 | 2014年05月14日 | 2014年05月22日 |
| 18 | 施工图设计 |
15天 | 2014年05月07日 | 2014年05月27日 |
| 19 | 审图(业主负责) |
21天 | 2014年05月28日 | 2014年06月25日 |
| 20 | 项目报建2(业主负责) |
30天 | 2014年06月26日 | 2014年08月06日 |
| 21 | 工程施工 |
155天 | 2014年05月28日 | 2014年12月30日 |
| 22 | 主体建筑工程 |
155天 | 2014年05月28日 | 2014年12月30日 |
| 23 | 基础工程 |
30天 | 2014年05月28日 | 2014年07月08日 |
| 24 | 副楼上部土建 |
30天 | 2014年07月09日 | 2014年08月19日 |
| 25 | 主楼上部钢结构制作 |
30天 | 2014年06月18日 | 2014年07月29日 |
| 26 | 主楼上部钢结构安装 |
40天 | 2014年07月30日 | 2014年09月23日 |
| 27 | 玻璃幕墙制作 |
30天 | 2014年08月27日 | 2014年10月07日 |
| 28 | 玻璃幕墙安装 |
30天 | 2014年10月08日 | 2014年11月18日 |
| 29 | 装修工程 |
60天 | 2014年09月24日 | 2014年12月16日 |
| 30 | 水电安装 |
50天 | 2014年10月22日 | 2014年12月30日 |
| 31 | 电气工程 |
50天 | 2014年10月22日 | 2014年12月30日 |
| 32 | 设备安装 |
50天 | 2014年10月22日 | 2014年12月30日 |
| 33 | 布展安装 |
20天 | 2014年12月03日 | 2014年12月30日 |
| 34 | 水景工程 |
100天 | 2014年07月30日 | 2014年12月16日 |
| 35 | 基础工程 |
30天 | 2014年07月30日 | 2014年09月09日 |
| 36 | 挡水墙体 |
15天 | 2014年09月10日 | 2014年09月30日 |
| 37 | 防水处理 |
10天 | 2014年10月01日 | 2014年10月14日 |
| 38 | 表面铺装 |
30天 | 2014年10月15日 | 2014年11月25日 |
| 39 | 供排水设备安装 |
15天 | 2014年11月26日 | 2014年12月16日 |
| 40 | 总平布置工程 |
60天 | 2014年10月01日 | 2014年12月23日 |
| 41 | 管沟铺设 |
20天 | 2014年10月01日 | 2014年10月28日 |
| 42 | 地面构筑物 |
20天 | 2014年10月08日 | 2014年11月04日 |
| 43 | 场地整理 |
20天 | 2014年10月15日 | 2014年11月11日 |
| 44 | 地面铺装 |
30天 | 2014年11月12日 | 2014年12月23日 |
| 45 | 场地绿化 |
30天 | 2014年11月12日 | 2014年12月23日 |
