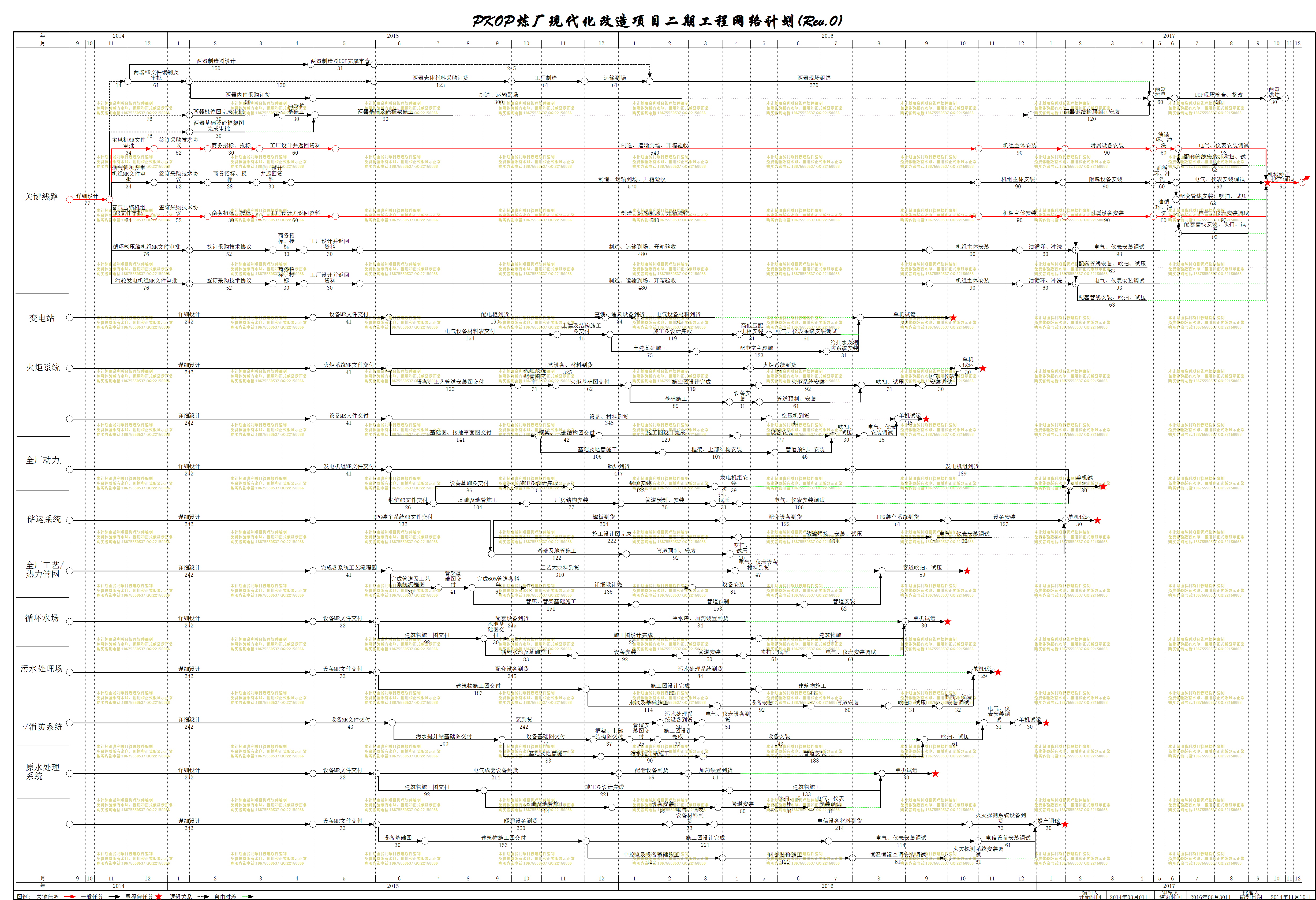

 二期工程网络计划

二期工程网络计划

文件编号 9514 工期 1217天 开始时间 2014-09-01 结束时间 2017-12-30
任务数 237K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
二期工程网络计划

编号

任务名称

工期

开始时间

结束时间

WBS前置任务

WBS后续任务

1
详细设计
77天 2014年09月01日 2014年11月16日   60,51,39,29,19,6,5,2
2
两器MR文件编制及审批
61天 2014年12月01日 2015年01月30日 1 10,7
3
两器制造图设计
150天 2014年12月01日 2015年04月29日   4
4
两器制造图UOP完成审查
31天 2015年04月30日 2015年05月30日 3 14[FS+245]
5
两器桩位图完成审批
30天 2015年02月01日 2015年03月02日 1 12
6
两器基础及砼框架图完成审批
30天 2015年02月01日 2015年03月02日 1 13
7
两器壳体材料采购订货
123天 2015年05月31日 2015年09月30日 2 8
8
工厂制造
61天 2015年10月01日 2015年11月30日 7 9
9
运输到场
61天 2015年12月01日 2016年01月30日 8 14
10
两器内件采购订货
90天 2015年01月31日 2015年04月30日 2 11
11
制造、运输到场
300天 2015年05月01日 2016年02月24日 10 16
12
两器桩基施工
30天 2015年04月02日 2015年05月01日 5 13
13
两器基础及砼框架施工
90天 2015年05月02日 2015年07月30日 6,12 15
14
两器现场组焊
270天 2016年01月31日 2016年10月26日 4[FS+245],9 16
15
两器钢结构预制、安装
120天 2016年12月26日 2017年04月24日 13 16
16
两器衬里
60天 2017年04月25日 2017年06月23日 15,11,14 17
17
UOP现场检查、整改
90天 2017年06月24日 2017年09月21日 16 18
18
两器烘炉
30天 2017年10月01日 2017年10月30日 17
19
主风机MR文件审批
34天 2014年11月17日 2014年12月20日 1 20
20
签订采购技术协议
52天 2014年12月21日 2015年02月10日 19 21
21
商务招标、授标
30天 2015年02月11日 2015年03月12日 20 22
22
工厂设计并返回资料
60天 2015年03月13日 2015年05月11日 21 23
23
制造、运输到场、开箱验收
540天 2015年05月12日 2016年11月01日 22 24
24
机组主体安装
90天 2016年11月02日 2017年01月30日 23 25
25
附属设备安装
90天 2017年01月31日 2017年04月30日 24 26
26
油循环、冲洗
60天 2017年05月01日 2017年06月29日 25 28,27
27
电气、仪表安装调试
93天 2017年06月30日 2017年09月30日 26 49
28
配套管线安装、吹扫、试压
62天 2017年06月30日 2017年08月30日 26 49
29
烟气轮机发电机组MR文件审批
34天 2014年11月17日 2014年12月20日 1 30
30
签订采购技术协议
52天 2014年12月21日 2015年02月10日 29 31
31
商务招标、授标
28天 2015年02月11日 2015年03月10日 30 32
32
工厂设计并返回资料
30天 2015年03月11日 2015年04月09日 31 33
33
制造、运输到场、开箱验收
570天 2015年04月10日 2016年10月30日 32 34
34
机组主体安装
90天 2016年10月31日 2017年01月28日 33 35
35
附属设备安装
90天 2017年01月29日 2017年04月28日 34 36
36
油循环、冲洗
60天 2017年04月29日 2017年06月27日 35 38,37
37
电气、仪表安装调试
93天 2017年06月28日 2017年09月28日 36 49
38
配套管线安装、吹扫、试压
63天 2017年06月28日 2017年08月29日 36 49
39
富气压缩机组MR文件审批
34天 2014年11月17日 2014年12月20日 1 40
40
签订采购技术协议
52天 2014年12月21日 2015年02月10日 39 41
41
商务招标、授标
30天 2015年02月11日 2015年03月12日 40 42
42
工厂设计并返回资料
60天 2015年03月13日 2015年05月11日 41 43
43
制造、运输到场、开箱验收
540天 2015年05月12日 2016年11月01日 42 44
44
机组主体安装
90天 2016年11月02日 2017年01月30日 43 45
45
附属设备安装
90天 2017年01月31日 2017年04月30日 44 46
46
油循环、冲洗
60天 2017年05月01日 2017年06月29日 45 48,47
47
电气、仪表安装调试
93天 2017年06月30日 2017年09月30日 46 49
48
配套管线安装、吹扫、试压
62天 2017年06月30日 2017年08月30日 46 49
49
机械竣工
0天 2017年09月30日 2017年09月30日 68,67,59,58,48,47,38,37,28,27 50
50
投产调试
91天 2017年10月01日 2017年12月30日 49
51
循环氢压缩机组MR文件审批
76天 2014年11月17日 2015年01月31日 1 52
52
签订采购技术协议
52天 2015年02月01日 2015年03月24日 51 53
53
商务招标、授标
30天 2015年03月25日 2015年04月23日 52 54
54
工厂设计并返回资料
30天 2015年04月24日 2015年05月23日 53 55
55
制造、运输到场、开箱验收
480天 2015年05月24日 2016年09月14日 54 56
56
机组主体安装
90天 2016年09月15日 2016年12月13日 55 57
57
油循环、冲洗
60天 2016年12月14日 2017年02月11日 56 59,58
58
电气、仪表安装调试
93天 2017年02月12日 2017年05月15日 57 49
59
配套管线安装、吹扫、试压
63天 2017年02月12日 2017年04月15日 57 49
60
汽轮发电机组MR文件审批
76天 2014年11月17日 2015年01月31日 1 61
61
签订采购技术协议
52天 2015年02月01日 2015年03月24日 60 62
62
商务招标、授标
30天 2015年03月25日 2015年04月23日 61 63
63
工厂设计并返回资料
30天 2015年04月24日 2015年05月23日 62 64
64
制造、运输到场、开箱验收
480天 2015年05月24日 2016年09月14日 63 65
65
机组主体安装
90天 2016年09月15日 2016年12月13日 64 66
66
油循环、冲洗
60天 2016年12月14日 2017年02月11日 65 68,67
67
电气、仪表安装调试
93天 2017年02月12日 2017年05月15日 66 49
68
配套管线安装、吹扫、试压
63天 2017年02月12日 2017年04月15日 66 49
69
配电柜到货
190天 2015年06月11日 2015年12月17日 73 70
70
空调、通风设备到货
34天 2015年12月18日 2016年01月20日 69 71
71
电气设备材料到货
61天 2016年01月21日 2016年03月21日 70 82
72
详细设计
242天 2014年09月01日 2015年04月30日   73
73
设备MR文件交付
41天 2015年05月01日 2015年06月10日 72 74,69
74
电气设备材料表交付
154天 2015年06月11日 2015年11月11日 73 75
75
土建及结构施工图交付
41天 2015年11月12日 2015年12月22日 74 78,76
76
施工图设计完成
119天 2015年12月23日 2016年04月19日 75 77
77
高低压配电柜安装
31天 2016年04月20日 2016年05月20日 76 81
78
土建基础施工
75天 2015年12月23日 2016年03月06日 75 79
79
配电室主题施工
123天 2016年03月07日 2016年07月07日 78 80
80
给排水及消防系统安装
31天 2016年07月08日 2016年08月07日 79 82
81
电气、仪表系统安装调试
61天 2016年05月21日 2016年07月20日 77 82
82
单机试运
59天 2016年08月08日 2016年10月05日 80,71,81 83
83

0天 2016年10月05日 2016年10月05日 82
84
工艺设备、材料到货
325天 2015年06月11日 2016年04月30日 87 85
85
火炬系统到货
51天 2016年05月01日 2016年06月20日 84 95
86
详细设计
242天 2014年09月01日 2015年04月30日   87
87
火炬系统MR文件交付
41天 2015年05月01日 2015年06月10日 86 88,84
88
设备、工艺管道安装图交付
122天 2015年06月11日 2015年10月10日 87 89
89
火炬系统配管图交付
31天 2015年10月11日 2015年11月10日 88 90
90
火炬基础图交付
62天 2015年11月11日 2016年01月11日 89 97,91
91
施工图设计完成
119天 2016年01月12日 2016年05月09日 90 92
92
火炬系统安装
92天 2016年05月10日 2016年08月09日 91 93
93
吹扫、试压
31天 2016年08月10日 2016年09月09日 92,99 94
94
电气、仪表安装调试
30天 2016年09月10日 2016年10月09日 93 95
95
单机试运
30天 2016年10月10日 2016年11月08日 85,94 96
96

0天 2016年11月08日 2016年11月08日 95
97
基础施工
89天 2016年01月12日 2016年04月09日 90 98
98
设备安装
31天 2016年04月10日 2016年05月10日 97 99
99
管道预制、安装
61天 2016年05月11日 2016年07月10日 98 93
100
设备、材料到货
345天 2015年06月11日 2016年05月20日 103 101
101
空压机到货
41天 2016年05月21日 2016年06月30日 100 110
102
详细设计
242天 2014年09月01日 2015年04月30日   103
103
设备MR文件交付
41天 2015年05月01日 2015年06月10日 102 104,100
104
基础图、接地平面图交付
141天 2015年06月11日 2015年10月29日 103 112,105
105
框架、上部结构图交付
42天 2015年10月30日 2015年12月10日 104 106
106
施工图设计完成
129天 2015年12月11日 2016年04月17日 105 107
107
设备安装
77天 2016年04月18日 2016年07月03日 106 108
108
吹扫、试压
30天 2016年07月14日 2016年08月12日 107,114 109
109
电气、仪表安装调试
15天 2016年08月13日 2016年08月27日 108 110
110
单机试运
15天 2016年08月28日 2016年09月11日 101,109 111
111

0天 2016年09月11日 2016年09月11日 110
112
基础及地管施工
105天 2015年10月30日 2016年02月11日 104 113
113
框架、上部结构安装
107天 2016年02月12日 2016年05月28日 112 114
114
管道预制、安装
46天 2016年05月29日 2016年07月13日 113 108
115
锅炉到货
417天 2015年06月11日 2016年07月31日 118 116
116
发电机组到货
189天 2016年08月01日 2017年02月05日 115 126
117
详细设计
242天 2014年09月01日 2015年04月30日   118
118
发电机组MR文件交付
41天 2015年05月01日 2015年06月10日 117 119,115
119
锅炉MR文件交付
26天 2015年06月11日 2015年07月06日 118 128,120
120
设备基础图交付
86天 2015年07月07日 2015年09月30日 119 121
121
施工图设计完成
51天 2015年10月01日 2015年11月20日 120 122
122
锅炉安装
122天 2015年11月21日 2016年03月21日 121 123
123
发电机组安装
39天 2016年03月22日 2016年04月29日 122 126
124
吹扫、试压
31天 2016年03月20日 2016年04月19日 130 125
125
电气、仪表安装调试
106天 2016年04月20日 2016年08月03日 124 126
126
单机试运
30天 2017年02月06日 2017年03月07日 123,116,125 127
127

0天 2017年03月07日 2017年03月07日 126
128
基础及地管施工
104天 2015年07月07日 2015年10月18日 119 129
129
厂房结构安装
77天 2015年10月19日 2016年01月03日 128 130
130
管道预制、安装
76天 2016年01月04日 2016年03月19日 129 124
131
罐板到货
204天 2015年09月10日 2016年03月31日 135 132
132
配套设备到货
122天 2016年04月01日 2016年07月31日 131 133
133
LPG装车系统到货
61天 2016年08月01日 2016年09月30日 132 138
134
详细设计
242天 2014年09月01日 2015年04月30日   135
135
LPG装车系统MR文件交付
132天 2015年05月01日 2015年09月09日 134 143,136,131
136
施工设计图完成
222天 2015年09月10日 2016年04月18日 135 137
137
储罐焊接、安装、试压
153天 2016年04月19日 2016年09月18日 136 139
138
设备安装
123天 2016年10月01日 2017年01月31日 133 141
139
电气、仪表安装调试
60天 2016年09月19日 2016年11月17日 137 141
140
吹扫、试压
20天 2016年04月11日 2016年04月30日 144 141
141
单机试运
30天 2017年02月01日 2017年03月02日 139,138,140 142
142

0天 2017年03月02日 2017年03月02日 141
143
基础及地管施工
122天 2015年09月10日 2016年01月09日 135 144
144
管道预制、安装
92天 2016年01月10日 2016年04月10日 143 140
145
工艺大宗料到货
310天 2015年06月11日 2016年04月15日 148 146
146
电气、仪表设备材料到货
47天 2016年04月16日 2016年06月01日 145 157
147
详细设计
242天 2014年09月01日 2015年04月30日   148
148
完成各系统工艺流程图
41天 2015年05月01日 2015年06月10日 147 149,145
149
完成管道及工艺系统流程图
30天 2015年06月11日 2015年07月10日 148 150
150
管架基础图交付
41天 2015年07月11日 2015年08月20日 149 154,151
151
完成60%管道备料单
61天 2015年08月21日 2015年10月20日 150 152
152
详细设计完
135天 2015年10月21日 2016年03月03日 151 153
153
设备安装
81天 2016年03月04日 2016年05月23日 152 157
154
管廊、管架基础施工
151天 2015年08月21日 2016年01月18日 150 155
155
管道预制
153天 2016年01月19日 2016年06月19日 154 156
156
管道安装
62天 2016年06月20日 2016年08月20日 155 157
157
管道吹扫、试压
59天 2016年08月21日 2016年10月18日 153,146,156 158
158

0天 2016年10月18日 2016年10月18日 157
159
配套设备到货
245天 2015年06月02日 2016年02月01日 162 160
160
冷水塔、加药装置到货
84天 2016年02月02日 2016年04月25日 159 169
161
详细设计
242天 2014年09月01日 2015年04月30日   162
162
设备MR文件交付
32天 2015年05月01日 2015年06月01日 161 163,159
163
建筑物施工图交付
92天 2015年06月02日 2015年09月01日 162 171,164
164
水池基础图交付
30天 2015年09月02日 2015年10月01日 163 165
165
施工图设计完成
221天 2015年10月02日 2016年05月09日 164 166
166
建筑物施工
114天 2016年05月10日 2016年08月31日 165 169
167
吹扫、试压
61天 2016年04月24日 2016年06月23日 173 168
168
电气、仪表安装调试
61天 2016年06月24日 2016年08月23日 167 169
169
单机试运
30天 2016年09月01日 2016年09月30日 166,160,168 170
170

0天 2016年09月30日 2016年09月30日 169
171
循环水池及基础施工
83天 2015年09月02日 2015年11月23日 163 172
172
设备安装
92天 2015年11月24日 2016年02月23日 171 173
173
管道安装
60天 2016年02月24日 2016年04月23日 172 167
174
配套设备到货
245天 2015年06月02日 2016年02月01日 177 175
175
污水处理系统到货
84天 2016年02月02日 2016年04月25日 174 183
176
详细设计
242天 2014年09月01日 2015年04月30日   177
177
设备MR文件交付
32天 2015年05月01日 2015年06月01日 176 178,174
178
建筑物施工图交付
183天 2015年06月02日 2015年12月01日 177 185,179
179
施工图设计完成
160天 2015年12月02日 2016年05月09日 178 180
180
建筑物施工
93天 2016年05月10日 2016年08月10日 179 183
181
吹扫、试压
31天 2016年08月24日 2016年09月23日 187 182
182
电气、仪表安装调试
32天 2016年09月24日 2016年10月25日 181 183
183
单机试运
29天 2016年10月26日 2016年11月23日 180,182,175 184
184

0天 2016年11月23日 2016年11月23日 183
185
水池及基础施工
114天 2015年12月02日 2016年03月24日 178 186
186
设备安装
92天 2016年03月25日 2016年06月24日 185 187
187
管道安装
60天 2016年06月25日 2016年08月23日 186 181
188
泵到货
242天 2015年06月13日 2016年02月09日 192 189
189
污水处理系统设备到货
30天 2016年02月10日 2016年03月10日 188 190
190
电气、仪表设备到货
51天 2016年03月11日 2016年04月30日 189 200
191
详细设计
242天 2014年09月01日 2015年04月30日   192
192
设备MR文件交付
43天 2015年05月01日 2015年06月12日 191 193,188
193
污水提升站基础图交付
100天 2015年06月13日 2015年09月20日 192 203,194
194
设备基础图交付
77天 2015年09月21日 2015年12月06日 193 195
195
框架、上部结构图交付
37天 2015年12月07日 2016年01月12日 194 196
196
管道安装图交付
25天 2016年01月13日 2016年02月06日 195 197
197
施工图设计完成
33天 2016年02月07日 2016年03月10日 196 198
198
设备安装
143天 2016年03月11日 2016年07月31日 197 199
199
吹扫、试压
61天 2016年09月11日 2016年11月10日 198,205 200
200
电气、仪表安装调试
31天 2016年11月11日 2016年12月11日 199,190 201
201
单机试运
30天 2016年12月12日 2017年01月10日 200 202
202

0天 2017年01月10日 2017年01月10日 201
203
基础及地管施工
83天 2015年09月21日 2015年12月12日 193 204
204
污水提升站施工
90天 2015年12月13日 2016年03月11日 203 205
205
管道安装
183天 2016年03月12日 2016年09月10日 204 199
206
电气成套设备到货
214天 2015年06月02日 2016年01月01日 210 207
207
配套设备到货
59天 2016年01月02日 2016年02月29日 206 208
208
加药装置到货
51天 2016年03月01日 2016年04月20日 207 216
209
详细设计
242天 2014年09月01日 2015年04月30日   210
210
设备MR文件交付
32天 2015年05月01日 2015年06月01日 209 211,206
211
建筑物施工图交付
92天 2015年06月02日 2015年09月01日 210 218,212
212
施工图设计完成
221天 2015年09月02日 2016年04月09日 211 213
213
建筑物施工
133天 2016年04月10日 2016年08月20日 212 216
214
吹扫、试压
31天 2016年05月25日 2016年06月24日 220 215
215
电气、仪表安装调试
31天 2016年06月25日 2016年07月25日 214 216
216
单机试运
30天 2016年08月21日 2016年09月19日 215,213,208 217
217

0天 2016年09月19日 2016年09月19日 216
218
基础及地管施工
114天 2015年09月02日 2015年12月24日 211 219
219
设备安装
92天 2015年12月25日 2016年03月25日 218 220
220
管道安装
60天 2016年03月26日 2016年05月24日 219 214
221
暖通设备到货
260天 2015年06月02日 2016年02月16日 226 222
222
电气、仪表设备材料到货
33天 2016年02月17日 2016年03月20日 221 223
223
电信设备材料到货
214天 2016年03月21日 2016年10月20日 222 224
224
火灾探测系统设备到货
72天 2016年10月21日 2016年12月31日 223 232
225
详细设计
242天 2014年09月01日 2015年04月30日   226
226
设备MR文件交付
32天 2015年05月01日 2015年06月01日 225 227,221
227
设备基础图
30天 2015年06月02日 2015年07月01日 226 228
228
建筑物施工图交付
153天 2015年07月02日 2015年12月01日 227 234,229
229
施工图设计完成
221天 2015年12月02日 2016年07月09日 228 230
230
电气、仪表安装调试
114天 2016年07月10日 2016年10月31日 229 231
231
电信设备安装调试
61天 2016年11月01日 2016年12月31日 230 232
232
投产调试
30天 2017年01月01日 2017年01月30日 237,231,224 233
233

0天 2017年01月30日 2017年01月30日 232
234
中控室及设备基础施工
121天 2015年12月02日 2016年03月31日 228 235
235
内部装修施工
122天 2016年04月01日 2016年07月31日 234 236
236
恒温恒湿空调安装调试
61天 2016年08月01日 2016年09月30日 235 237
237
火灾探测系统安装调试
61天 2016年10月01日 2016年11月30日 236 232
