文件编号 | 9482 | 工期 | 291天 | 开始时间 | 2018-06-20 | 结束时间 | 2019-04-21 |
任务数 | 43K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

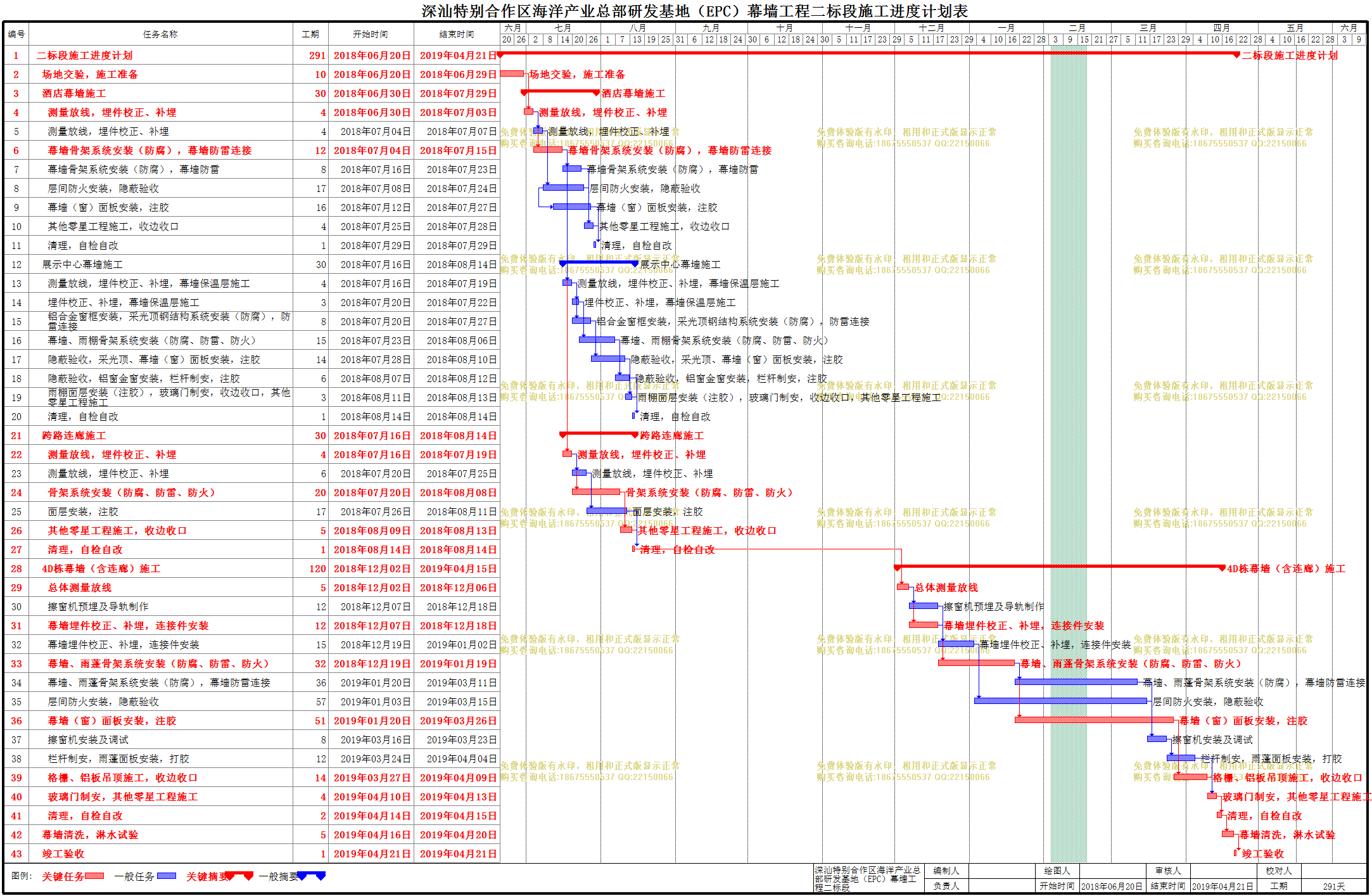

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 二标段施工进度计划 |
291天 | 2018年06月20日 | 2019年04月21日 |
2 | 场地交验,施工准备 |
10天 | 2018年06月20日 | 2018年06月29日 |
3 | 酒店幕墙施工 |
30天 | 2018年06月30日 | 2018年07月29日 |
4 | 测量放线,埋件校正、补埋 |
4天 | 2018年06月30日 | 2018年07月03日 |
5 | 测量放线,埋件校正、补埋 |
4天 | 2018年07月04日 | 2018年07月07日 |
6 | 幕墙骨架系统安装(防腐),幕墙防雷连接 |
12天 | 2018年07月04日 | 2018年07月15日 |
7 | 幕墙骨架系统安装(防腐),幕墙防雷 |
8天 | 2018年07月16日 | 2018年07月23日 |
8 | 层间防火安装,隐蔽验收 |
17天 | 2018年07月08日 | 2018年07月24日 |
9 | 幕墙(窗)面板安装,注胶 |
16天 | 2018年07月12日 | 2018年07月27日 |
10 | 其他零星工程施工,收边收口 |
4天 | 2018年07月25日 | 2018年07月28日 |
11 | 清理,自检自改 |
1天 | 2018年07月29日 | 2018年07月29日 |
12 | 展示中心幕墙施工 |
30天 | 2018年07月16日 | 2018年08月14日 |
13 | 测量放线,埋件校正、补埋,幕墙保温层施工 |
4天 | 2018年07月16日 | 2018年07月19日 |
14 | 埋件校正、补埋,幕墙保温层施工 |
3天 | 2018年07月20日 | 2018年07月22日 |
15 | 铝合金窗框安装,采光顶钢结构系统安装(防腐),防雷连接 |
8天 | 2018年07月20日 | 2018年07月27日 |
16 | 幕墙、雨棚骨架系统安装(防腐、防雷、防火) |
15天 | 2018年07月23日 | 2018年08月06日 |
17 | 隐蔽验收,采光顶、幕墙(窗)面板安装,注胶 |
14天 | 2018年07月28日 | 2018年08月10日 |
18 | 隐蔽验收,铝窗金窗安装,栏杆制安,注胶 |
6天 | 2018年08月07日 | 2018年08月12日 |
19 | 雨棚面层安装(注胶),玻璃门制安,收边收口,其他零星工程施工 |
3天 | 2018年08月11日 | 2018年08月13日 |
20 | 清理,自检自改 |
1天 | 2018年08月14日 | 2018年08月14日 |
21 | 跨路连廊施工 |
30天 | 2018年07月16日 | 2018年08月14日 |
22 | 测量放线,埋件校正、补埋 |
4天 | 2018年07月16日 | 2018年07月19日 |
23 | 测量放线,埋件校正、补埋 |
6天 | 2018年07月20日 | 2018年07月25日 |
24 | 骨架系统安装(防腐、防雷、防火) |
20天 | 2018年07月20日 | 2018年08月08日 |
25 | 面层安装,注胶 |
17天 | 2018年07月26日 | 2018年08月11日 |
26 | 其他零星工程施工,收边收口 |
5天 | 2018年08月09日 | 2018年08月13日 |
27 | 清理,自检自改 |
1天 | 2018年08月14日 | 2018年08月14日 |
28 | 4D栋幕墙(含连廊)施工 |
120天 | 2018年12月02日 | 2019年04月15日 |
29 | 总体测量放线 |
5天 | 2018年12月02日 | 2018年12月06日 |
30 | 擦窗机预埋及导轨制作 |
12天 | 2018年12月07日 | 2018年12月18日 |
31 | 幕墙埋件校正、补埋,连接件安装 |
12天 | 2018年12月07日 | 2018年12月18日 |
32 | 幕墙埋件校正、补埋,连接件安装 |
15天 | 2018年12月19日 | 2019年01月02日 |
33 | 幕墙、雨蓬骨架系统安装(防腐、防雷、防火) |
32天 | 2018年12月19日 | 2019年01月19日 |
34 | 幕墙、雨蓬骨架系统安装(防腐),幕墙防雷连接 |
36天 | 2019年01月20日 | 2019年03月11日 |
35 | 层间防火安装,隐蔽验收 |
57天 | 2019年01月03日 | 2019年03月15日 |
36 | 幕墙(窗)面板安装,注胶 |
51天 | 2019年01月20日 | 2019年03月26日 |
37 | 擦窗机安装及调试 |
8天 | 2019年03月16日 | 2019年03月23日 |
38 | 栏杆制安,雨蓬面板安装,打胶 |
12天 | 2019年03月24日 | 2019年04月04日 |
39 | 格栅、铝板吊顶施工,收边收口 |
14天 | 2019年03月27日 | 2019年04月09日 |
40 | 玻璃门制安,其他零星工程施工 |
4天 | 2019年04月10日 | 2019年04月13日 |
41 | 清理,自检自改 |
2天 | 2019年04月14日 | 2019年04月15日 |
42 | 幕墙清洗,淋水试验 |
5天 | 2019年04月16日 | 2019年04月20日 |
43 | 竣工验收 |
1天 | 2019年04月21日 | 2019年04月21日 |
