文件编号 | 9441 | 工期 | 610天 | 开始时间 | 2018-08-15 | 结束时间 | 2020-04-15 |
任务数 | 37K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

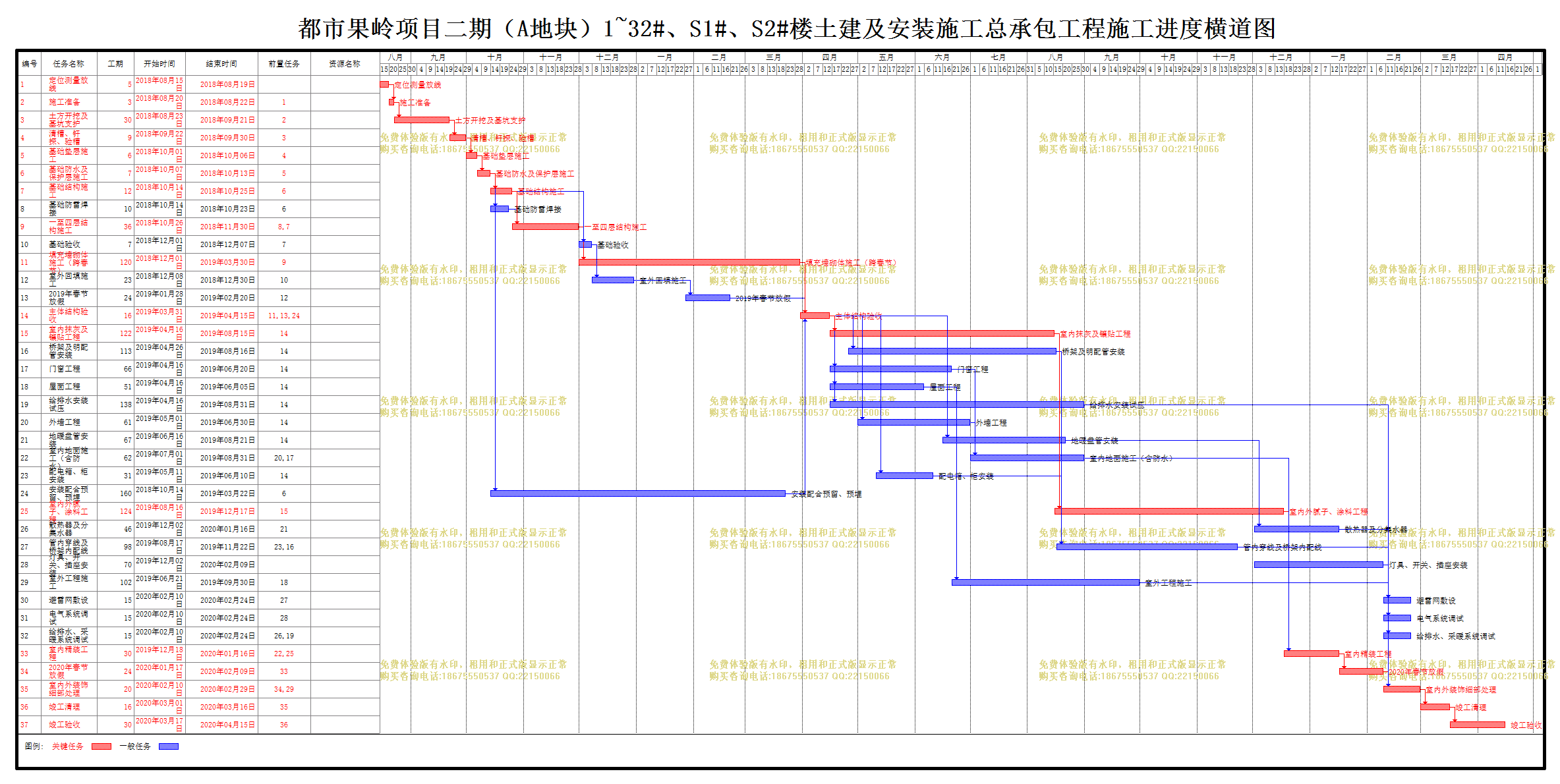

都市果岭项目二期(A地块)1~32#、S1#、S2#楼土建及安装工程施工总承包工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 定位测量放线 |
5天 | 2018年08月15日 | 2018年08月19日 | ||
2 | 施工准备 |
3天 | 2018年08月20日 | 2018年08月22日 | 1 | |
3 | 土方开挖及基坑支护 |
30天 | 2018年08月23日 | 2018年09月21日 | 2 | |
4 | 清槽、钎探、验槽 |
9天 | 2018年09月22日 | 2018年09月30日 | 3 | |
5 | 基础垫层施工 |
6天 | 2018年10月01日 | 2018年10月06日 | 4 | |
6 | 基础防水及保护层施工 |
7天 | 2018年10月07日 | 2018年10月13日 | 5 | |
7 | 基础结构施工 |
12天 | 2018年10月14日 | 2018年10月25日 | 6 | |
8 | 基础防雷焊接 |
10天 | 2018年10月14日 | 2018年10月23日 | 6 | |
9 | 一至四层结构施工 |
36天 | 2018年10月26日 | 2018年11月30日 | 8,7 | |
10 | 基础验收 |
7天 | 2018年12月01日 | 2018年12月07日 | 7 | |
11 | 填充墙砌体施工(跨春节) |
120天 | 2018年12月01日 | 2019年03月30日 | 9 | |
12 | 室外回填施工 |
23天 | 2018年12月08日 | 2018年12月30日 | 10 | |
13 | 2019年春节放假 |
24天 | 2019年01月28日 | 2019年02月20日 | 12 | |
14 | 主体结构验收 |
16天 | 2019年03月31日 | 2019年04月15日 | 11,13,24 | |
15 | 室内抹灰及镶贴工程 |
122天 | 2019年04月16日 | 2019年08月15日 | 14 | |
16 | 桥架及明配管安装 |
113天 | 2019年04月26日 | 2019年08月16日 | 14 | |
17 | 门窗工程 |
66天 | 2019年04月16日 | 2019年06月20日 | 14 | |
18 | 屋面工程 |
51天 | 2019年04月16日 | 2019年06月05日 | 14 | |
19 | 给排水安装试压 |
138天 | 2019年04月16日 | 2019年08月31日 | 14 | |
20 | 外墙工程 |
61天 | 2019年05月01日 | 2019年06月30日 | 14 | |
21 | 地暖盘管安装 |
67天 | 2019年06月16日 | 2019年08月21日 | 14 | |
22 | 室内地面施工(含防水) |
62天 | 2019年07月01日 | 2019年08月31日 | 20,17 | |
23 | 配电箱、柜安装 |
31天 | 2019年05月11日 | 2019年06月10日 | 14 | |
24 | 安装配合预留、预埋 |
160天 | 2018年10月14日 | 2019年03月22日 | 6 | |
25 | 室内外腻子、涂料工程 |
124天 | 2019年08月16日 | 2019年12月17日 | 15 | |
26 | 散热器及分集水器 |
46天 | 2019年12月02日 | 2020年01月16日 | 21 | |
27 | 管内穿线及桥架内配线 |
98天 | 2019年08月17日 | 2019年11月22日 | 23,16 | |
28 | 灯具、开关、插座安装 |
70天 | 2019年12月02日 | 2020年02月09日 | ||
29 | 室外工程施工 |
102天 | 2019年06月21日 | 2019年09月30日 | 18 | |
30 | 避雷网敷设 |
15天 | 2020年02月10日 | 2020年02月24日 | 27 | |
31 | 电气系统调试 |
15天 | 2020年02月10日 | 2020年02月24日 | 28 | |
32 | 给排水、采暖系统调试 |
15天 | 2020年02月10日 | 2020年02月24日 | 26,19 | |
33 | 室内精装工程 |
30天 | 2019年12月18日 | 2020年01月16日 | 22,25 | |
34 | 2020年春节放假 |
24天 | 2020年01月17日 | 2020年02月09日 | 33 | |
35 | 室内外装饰细部处理 |
20天 | 2020年02月10日 | 2020年02月29日 | 34,29 | |
36 | 竣工清理 |
16天 | 2020年03月01日 | 2020年03月16日 | 35 | |
37 | 竣工验收 |
30天 | 2020年03月17日 | 2020年04月15日 | 36 |
