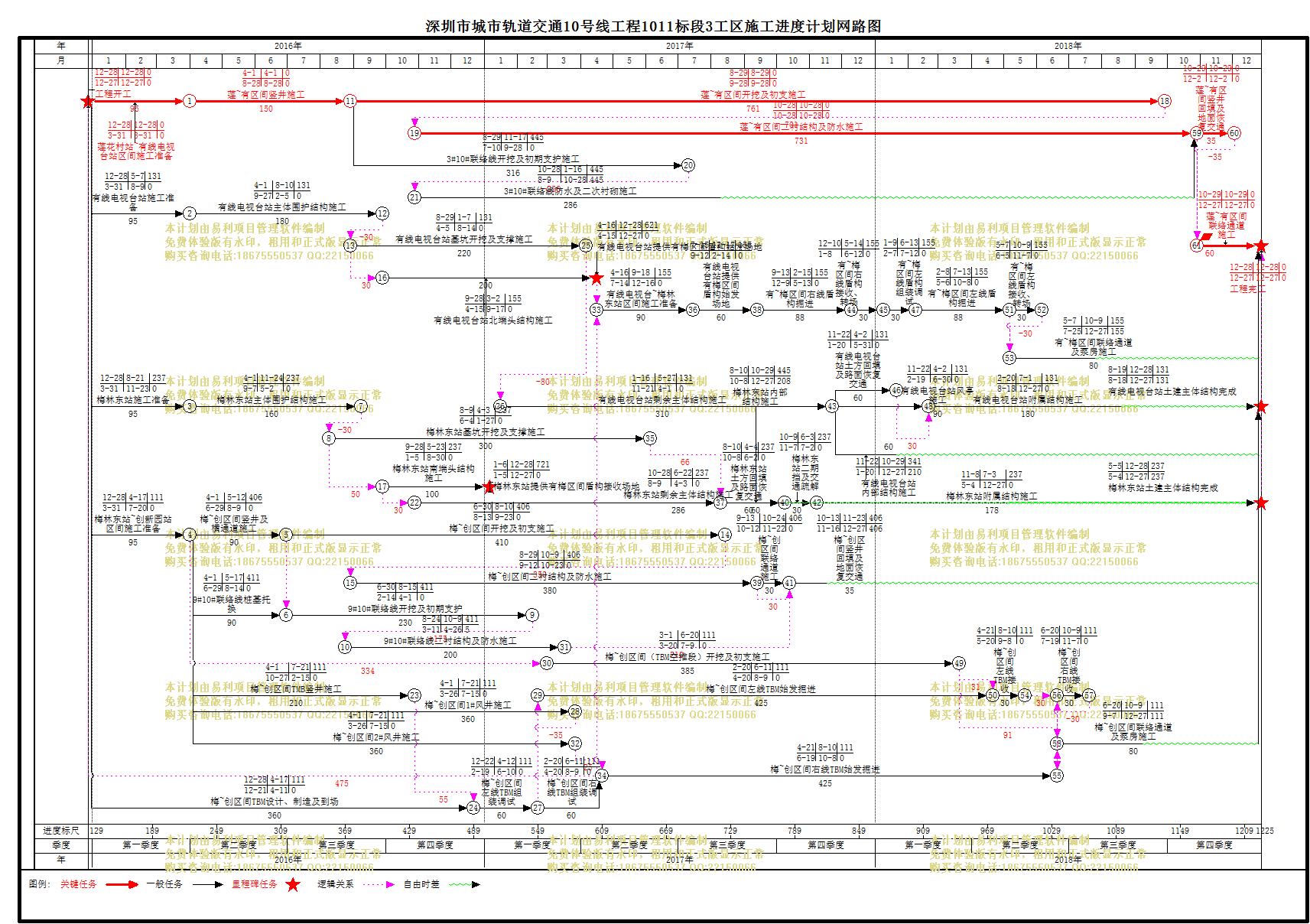

 1011标三工区工期150821(03版11)

1011标三工区工期150821(03版11)

文件编号 938 工期 1096天 开始时间 2015-12-28 结束时间 2018-12-27
任务数 81K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
1011标三工区工期150821(03版11)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
三工区工期安排
1096天 2015年12月28日 2018年12月27日
2
工程开工
0天 2015年12月28日 2015年12月28日
3
莲花村站~有线电视台站区间
1096天 2015年12月28日 2018年12月27日
4
莲花村站~有线电视台站区间施工准备
95天 2015年12月28日 2016年03月31日 2
5
莲~有区间竖井施工
150天 2016年04月01日 2016年08月28日 4
6
莲~有区间开挖及初支施工
761天 2016年08月29日 2018年09月28日 5
7
莲~有区间二衬结构及防水施工
731天 2016年10月28日 2018年10月28日 6[FS-701]
8
3#10#联络线开挖及初期支护施工
316天 2016年08月29日 2017年07月10日 5
9
3#10#联络线防水及二次衬砌施工
286天 2016年10月28日 2017年08月09日 8[FS-256]
10
莲~有区间竖井回填及地面恢复交通
35天 2018年10月29日 2018年12月02日 9,7
11
莲~有区间联络通道施工
60天 2018年10月29日 2018年12月27日 10[FS-35],7
12
有线电视台站
965天 2015年12月28日 2018年08月18日
13
有线电视台站施工准备
95天 2015年12月28日 2016年03月31日 2
14
一期围挡施工
690天 2016年04月01日 2018年02月19日
15
有线电视台站主体围护结构施工
180天 2016年04月01日 2016年09月27日 13
16
有线电视台站基坑开挖及支撑施工
220天 2016年08月29日 2017年04月05日 15[FS-30]
17
主体结构、防水和回填施工
510天 2016年09月28日 2018年02月19日
18
有线电视台站北端头结构施工
200天 2016年09月28日 2017年04月15日 16[SS+30]
19
有线电视台站提供有梅区间盾构始发场地
0天 2017年04月15日 2017年04月15日 18
20
有线电视台站剩余主体结构施工
310天 2017年01月16日 2017年11月21日 16[FS-80]
21
有线电视台站风亭施工
90天 2017年11月22日 2018年02月19日 20
22
有线电视台站土方回填及路面恢复交通
60天 2017年11月22日 2018年01月20日 20
23
二期围挡施工
270天 2017年11月22日 2018年08月18日
24
有线电视台站附属结构施工
180天 2018年02月20日 2018年08月18日 22[FS+30],21
25
有线电视台站内部结构施工
60天 2017年11月22日 2018年01月20日 20
26
有线电视台站土建主体结构完成
0天 2018年08月18日 2018年08月18日 25,24
27
有线电视台站~梅林东站区间
466天 2017年04月16日 2018年07月25日
28
有线电视台~梅林东站区间施工准备
90天 2017年04月16日 2017年07月14日 18,2
29
区间右线施工
178天 2017年07月15日 2018年01月08日
30
有线电视台站提供有梅区间盾构始发场地
60天 2017年07月15日 2017年09月12日 28
31
有~梅区间右线盾构掘进
88天 2017年09月13日 2017年12月09日 30
32
有~梅区间右线盾构接收、转场
30天 2017年12月10日 2018年01月08日 31
33
区间左线施工
148天 2018年01月09日 2018年06月05日
34
有~梅区间左线盾构组装调试
30天 2018年01月09日 2018年02月07日 32
35
有~梅区间左线盾构掘进
88天 2018年02月08日 2018年05月06日 34
36
有~梅区间左线盾构接收、转场
30天 2018年05月07日 2018年06月05日 35
37
联络通道
80天 2018年05月07日 2018年07月25日
38
有~梅区间联络通道及泵房施工
80天 2018年05月07日 2018年07月25日 36[FS-30],35
39
梅林东站
859天 2015年12月28日 2018年05月04日
40
梅林东站施工准备
95天 2015年12月28日 2016年03月31日 2
41
一期围挡施工
556天 2016年04月01日 2017年10月08日
42
梅林东站主体围护结构施工
160天 2016年04月01日 2016年09月07日 40
43
梅林东站基坑开挖及支撑施工
300天 2016年08月09日 2017年06月04日 42[FS-30]
44
主体结构、防水和回填施工
376天 2016年09月28日 2017年10月08日
45
梅林东站南端头结构施工
100天 2016年09月28日 2017年01月05日 43[SS+50]
46
梅林东站提供有梅区间盾构接收场地
0天 2017年01月05日 2017年01月05日 45
47
梅林东站剩余主体结构施工
286天 2016年10月28日 2017年08月09日 45[SS+30],43[FF+66]
48
梅林东站土方回填及路面恢复交通
60天 2017年08月10日 2017年10月08日 47
49
二期围挡施工
268天 2017年08月10日 2018年05月04日
50
梅林东站二期挡及交通疏解
30天 2017年10月09日 2017年11月07日 48
51
梅林东站附属结构施工
178天 2017年11月08日 2018年05月04日 50
52
梅林东站内部结构施工
60天 2017年08月10日 2017年10月08日 47
53
梅林东站土建主体结构完成
0天 2018年05月04日 2018年05月04日 52,51
54
梅林东站~创新园站区间
985天 2015年12月28日 2018年09月07日
55
梅林东站~创新园站区间施工准备
95天 2015年12月28日 2016年03月31日 2
56
小里程矿山法施工
595天 2016年04月01日 2017年11月16日
57
梅~创区间竖井及横通道施工
90天 2016年04月01日 2016年06月29日 55
58
梅~创区间开挖及初支施工
410天 2016年06月30日 2017年08月13日 57
59
梅~创区间二衬结构及防水施工
380天 2016年08月29日 2017年09月12日 58[FS-350]
60
9#10#联络线桩基托换
90天 2016年04月01日 2016年06月29日 55
61
9#10#联络线开挖及初期支护
230天 2016年06月30日 2017年02月14日 60,57
62
9#10#联络线二衬结构及防水施工
200天 2016年08月24日 2017年03月11日 61[FS-175]
63
梅~创区间联络通道施工
30天 2017年09月13日 2017年10月12日 59
64
梅~创区间竖井回填及地面恢复交通
35天 2017年10月13日 2017年11月16日 62[FS+210],63,59
65
大里程矿山法施工
385天 2017年03月01日 2018年03月20日
66
梅~创区间(TBM空推段)开挖及初支施工
385天 2017年03月01日 2018年03月20日 55[FS+334]
67
TBM施工
935天 2015年12月28日 2018年07月19日
68
梅~创区间TMB竖井施工
210天 2016年04月01日 2016年10月27日 55
69
梅~创区间TBM设计、制造及到场
360天 2015年12月28日 2016年12月21日 2
70
梅~创区间左线TBM组装调试
60天 2016年12月22日 2017年02月19日 68[FS+55],69
71
梅~创区间左线TBM始发掘进
425天 2017年02月20日 2018年04月20日 77[FS-35],66[FF+31],70
72
梅~创区间左线TBM接收
30天 2018年04月21日 2018年05月20日 71
73
梅~创区间右线TBM组装调试
60天 2017年02月20日 2017年04月20日 70
74
梅~创区间右线TBM始发掘进
425天 2017年04月21日 2018年06月19日 78[FS+25],66[FF+91],73
75
梅~创区间右线TBM接收
30天 2018年06月20日 2018年07月19日 72[FS+30],74
76
区间风井施工
360天 2016年04月01日 2017年03月26日
77
梅~创区间1#风井施工
360天 2016年04月01日 2017年03月26日 55
78
梅~创区间2#风井施工
360天 2016年04月01日 2017年03月26日 55
79
联络通道
80天 2018年06月20日 2018年09月07日
80
梅~创区间联络通道及泵房施工
80天 2018年06月20日 2018年09月07日 75[FS-30],74
81
工程完工
0天 2018年12月27日 2018年12月27日 64,80,53,38,26,11
