文件编号 | 932 | 工期 | 242天 | 开始时间 | 2016-11-01 | 结束时间 | 2017-06-30 |
任务数 | 101K | 整理日期 | 2019/5/17 | 下载次数 | 3885次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

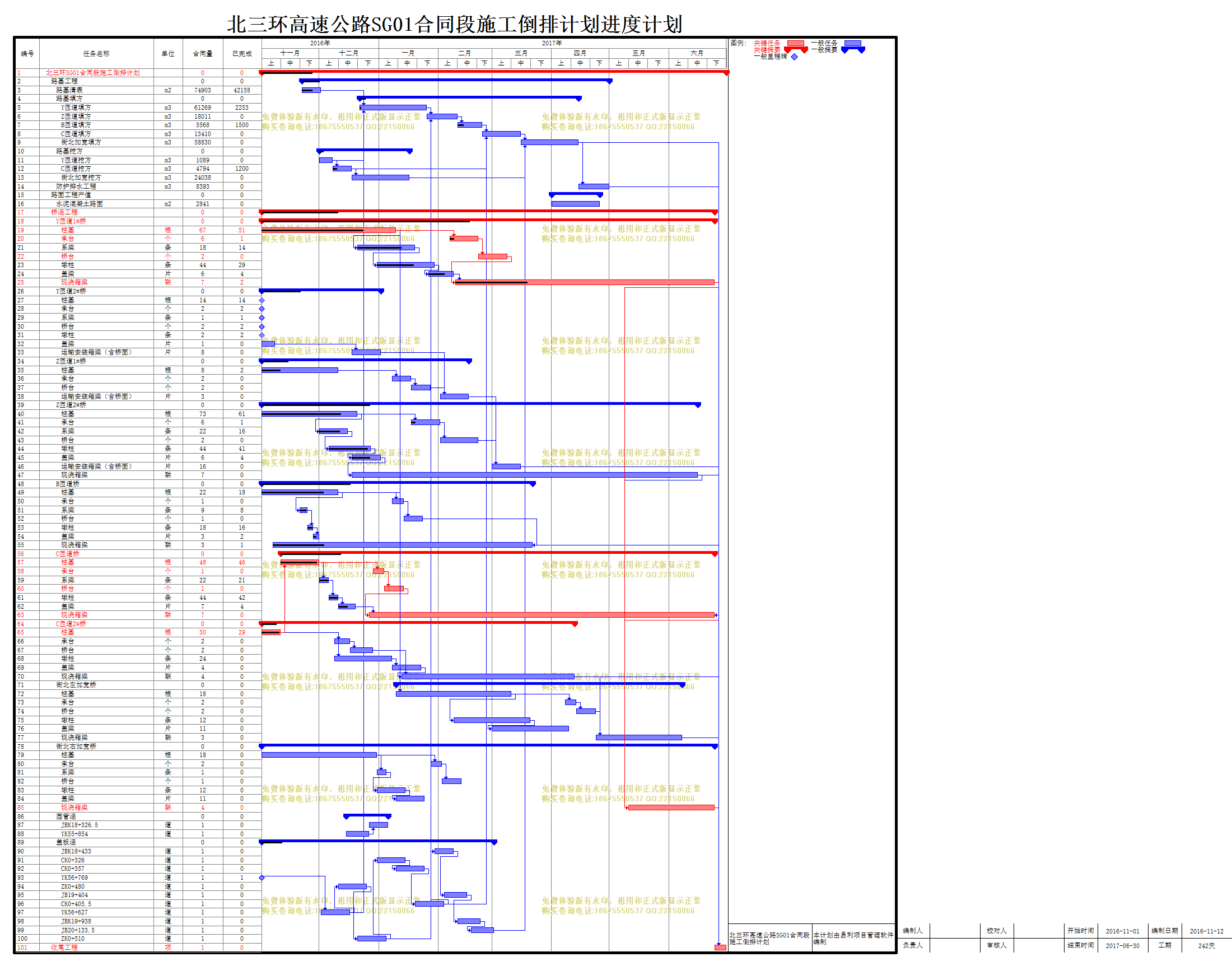

北三环高速公路SG01合同段施工倒排计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
单位 |
合同量 |
已完成 |
本次计划 |
工期 |
开始时间 |
结束时间 |
1 | 北三环SG01合同段施工倒排计划 |
0 | 0 | 0 | 242天 | 2016-11-01 | 2017-06-30 | |
2 | 路基工程 |
0 | 0 | 0 | 160天 | 2016-11-22 | 2017-04-30 | |
3 | 路基清表 |
m2 | 74903 | 42158 | 32745 | 10天 | 2016-11-22 | 2016-12-01 |
4 | 路基填方 |
0 | 0 | 0 | 114天 | 2016-12-22 | 2017-04-14 | |
5 | Y匝道填方 |
m3 | 61269 | 2253 | 59016 | 35天 | 2016-12-22 | 2017-01-25 |
6 | Z匝道填方 |
m3 | 18011 | 0 | 18011 | 16天 | 2017-01-26 | 2017-02-10 |
7 | B匝道填方 |
m3 | 5568 | 1500 | 4068 | 13天 | 2017-02-11 | 2017-02-23 |
8 | C匝道填方 |
m3 | 13410 | 0 | 13410 | 20天 | 2017-02-24 | 2017-03-15 |
9 | 街北加宽填方 |
m3 | 58830 | 0 | 58830 | 30天 | 2017-03-16 | 2017-04-14 |
10 | 路基挖方 |
0 | 0 | 0 | 47天 | 2016-12-01 | 2017-01-16 | |
11 | Y匝道挖方 |
m3 | 1089 | 0 | 1089 | 7天 | 2016-12-01 | 2016-12-07 |
12 | C匝道挖方 |
m3 | 4794 | 1200 | 3594 | 10天 | 2016-12-08 | 2016-12-17 |
13 | 街北加宽挖方 |
m3 | 24038 | 0 | 24038 | 30天 | 2016-12-18 | 2017-01-16 |
14 | 防护排水工程 |
m3 | 8393 | 0 | 8393 | 16天 | 2017-04-15 | 2017-04-30 |
15 | 路面工程产值 |
0 | 0 | 0 | 25天 | 2017-04-01 | 2017-04-25 | |
16 | 水泥混凝土路面 |
m2 | 2841 | 0 | 2841 | 25天 | 2017-04-01 | 2017-04-25 |
17 | 桥涵工程 |
0 | 0 | 0 | 236天 | 2016-11-01 | 2017-06-24 | |
18 | Y匝道1#桥 |
0 | 0 | 0 | 236天 | 2016-11-01 | 2017-06-24 | |
19 | 桩基 |
根 | 67 | 51 | 16 | 70天 | 2016-11-01 | 2017-01-09 |
20 | 承台 |
个 | 6 | 1 | 5 | 15天 | 2017-02-07 | 2017-02-21 |
21 | 系梁 |
条 | 18 | 14 | 4 | 30天 | 2016-12-21 | 2017-01-19 |
22 | 桥台 |
个 | 2 | 0 | 2 | 15天 | 2017-02-22 | 2017-03-08 |
23 | 墩柱 |
条 | 44 | 29 | 15 | 30天 | 2016-12-31 | 2017-01-29 |
24 | 盖梁 |
片 | 6 | 4 | 2 | 13天 | 2017-01-27 | 2017-02-08 |
25 | 现浇箱梁 |
联 | 7 | 2 | 5 | 135天 | 2017-02-10 | 2017-06-24 |
26 | Y匝道2#桥 |
0 | 0 | 0 | 62天 | 2016-11-01 | 2017-01-01 | |
27 | 桩基 |
根 | 14 | 14 | 0 | 0天 | 2016-11-01 | 2016-11-01 |
28 | 承台 |
个 | 2 | 2 | 0 | 0天 | 2016-11-01 | 2016-11-01 |
29 | 系梁 |
条 | 1 | 1 | 0 | 0天 | 2016-11-01 | 2016-11-01 |
30 | 桥台 |
个 | 2 | 2 | 0 | 0天 | 2016-11-01 | 2016-11-01 |
31 | 墩柱 |
条 | 2 | 2 | 0 | 0天 | 2016-11-01 | 2016-11-01 |
32 | 盖梁 |
片 | 1 | 0 | 1 | 7天 | 2016-11-01 | 2016-11-07 |
33 | 运输安装箱梁(含桥面) |
片 | 8 | 0 | 8 | 15天 | 2016-12-18 | 2017-01-01 |
34 | Z匝道1#桥 |
0 | 0 | 0 | 108天 | 2016-11-01 | 2017-02-16 | |
35 | 桩基 |
根 | 8 | 2 | 6 | 40天 | 2016-11-01 | 2016-12-10 |
36 | 承台 |
个 | 2 | 0 | 2 | 10天 | 2017-01-08 | 2017-01-17 |
37 | 桥台 |
个 | 2 | 0 | 2 | 10天 | 2017-01-18 | 2017-01-27 |
38 | 运输安装箱梁(含桥面) |
片 | 3 | 0 | 3 | 15天 | 2017-02-02 | 2017-02-16 |
39 | Z匝道2#桥 |
0 | 0 | 0 | 227天 | 2016-11-01 | 2017-06-15 | |
40 | 桩基 |
根 | 73 | 61 | 12 | 50天 | 2016-11-01 | 2016-12-20 |
41 | 承台 |
个 | 6 | 1 | 5 | 15天 | 2017-01-18 | 2017-02-01 |
42 | 系梁 |
条 | 22 | 16 | 6 | 15天 | 2016-12-01 | 2016-12-15 |
43 | 桥台 |
个 | 2 | 0 | 2 | 20天 | 2017-02-02 | 2017-02-21 |
44 | 墩柱 |
条 | 44 | 41 | 3 | 22天 | 2016-12-06 | 2016-12-27 |
45 | 盖梁 |
片 | 6 | 4 | 2 | 15天 | 2016-12-18 | 2017-01-01 |
46 | 运输安装箱梁(含桥面) |
片 | 16 | 0 | 16 | 15天 | 2017-03-01 | 2017-03-15 |
47 | 现浇箱梁 |
联 | 7 | 0 | 7 | 180天 | 2016-12-18 | 2017-06-15 |
48 | B匝道桥 |
0 | 0 | 0 | 141天 | 2016-11-01 | 2017-03-21 | |
49 | 桩基 |
根 | 22 | 18 | 4 | 40天 | 2016-11-01 | 2016-12-10 |
50 | 承台 |
个 | 1 | 0 | 1 | 6天 | 2017-01-08 | 2017-01-13 |
51 | 系梁 |
条 | 9 | 8 | 1 | 4天 | 2016-11-21 | 2016-11-24 |
52 | 桥台 |
个 | 1 | 0 | 1 | 10天 | 2017-01-14 | 2017-01-23 |
53 | 墩柱 |
条 | 18 | 16 | 2 | 3天 | 2016-11-25 | 2016-11-27 |
54 | 盖梁 |
片 | 3 | 2 | 1 | 3天 | 2016-11-28 | 2016-11-30 |
55 | 现浇箱梁 |
联 | 3 | 1 | 2 | 135天 | 2016-11-07 | 2017-03-21 |
56 | C匝道桥 |
0 | 0 | 0 | 226天 | 2016-11-11 | 2017-06-24 | |
57 | 桩基 |
根 | 48 | 46 | 2 | 20天 | 2016-11-11 | 2016-11-30 |
58 | 承台 |
个 | 1 | 0 | 1 | 6天 | 2016-12-29 | 2017-01-03 |
59 | 系梁 |
条 | 22 | 21 | 1 | 5天 | 2016-12-01 | 2016-12-05 |
60 | 桥台 |
个 | 1 | 0 | 1 | 10天 | 2017-01-04 | 2017-01-13 |
61 | 墩柱 |
条 | 44 | 42 | 2 | 5天 | 2016-12-06 | 2016-12-10 |
62 | 盖梁 |
片 | 7 | 4 | 3 | 9天 | 2016-12-11 | 2016-12-19 |
63 | 现浇箱梁 |
联 | 7 | 0 | 7 | 180天 | 2016-12-27 | 2017-06-24 |
64 | C匝道2#桥 |
0 | 0 | 0 | 163天 | 2016-11-01 | 2017-04-12 | |
65 | 桩基 |
根 | 30 | 29 | 1 | 10天 | 2016-11-01 | 2016-11-10 |
66 | 承台 |
个 | 2 | 0 | 2 | 8天 | 2016-12-09 | 2016-12-16 |
67 | 桥台 |
个 | 2 | 0 | 2 | 12天 | 2016-12-17 | 2016-12-28 |
68 | 墩柱 |
条 | 24 | 0 | 24 | 30天 | 2016-12-09 | 2017-01-07 |
69 | 盖梁 |
片 | 4 | 0 | 4 | 15天 | 2017-01-08 | 2017-01-22 |
70 | 现浇箱梁 |
联 | 4 | 0 | 4 | 90天 | 2017-01-13 | 2017-04-12 |
71 | 街北左加宽桥 |
0 | 0 | 0 | 149天 | 2017-01-10 | 2017-06-07 | |
72 | 桩基 |
根 | 18 | 0 | 18 | 60天 | 2017-01-10 | 2017-03-10 |
73 | 承台 |
个 | 2 | 0 | 2 | 6天 | 2017-04-08 | 2017-04-13 |
74 | 桥台 |
个 | 2 | 0 | 2 | 10天 | 2017-04-14 | 2017-04-23 |
75 | 墩柱 |
条 | 12 | 0 | 12 | 40天 | 2017-02-09 | 2017-03-20 |
76 | 盖梁 |
片 | 11 | 0 | 11 | 40天 | 2017-03-01 | 2017-04-09 |
77 | 现浇箱梁 |
联 | 3 | 0 | 3 | 45天 | 2017-04-24 | 2017-06-07 |
78 | 街北右加宽桥 |
0 | 0 | 0 | 236天 | 2016-11-01 | 2017-06-24 | |
79 | 桩基 |
根 | 18 | 0 | 18 | 60天 | 2016-11-01 | 2016-12-30 |
80 | 承台 |
个 | 2 | 0 | 2 | 6天 | 2017-01-28 | 2017-02-02 |
81 | 系梁 |
条 | 1 | 0 | 1 | 5天 | 2016-12-31 | 2017-01-04 |
82 | 桥台 |
个 | 1 | 0 | 1 | 10天 | 2017-02-03 | 2017-02-12 |
83 | 墩柱 |
条 | 12 | 0 | 12 | 15天 | 2016-12-31 | 2017-01-14 |
84 | 盖梁 |
片 | 11 | 0 | 11 | 15天 | 2017-01-10 | 2017-01-24 |
85 | 现浇箱梁 |
联 | 4 | 0 | 4 | 45天 | 2017-05-11 | 2017-06-24 |
86 | 圆管涵 |
0 | 0 | 0 | 22天 | 2016-12-15 | 2017-01-05 | |
87 | JBK18+326.5 |
道 | 1 | 0 | 1 | 10天 | 2016-12-27 | 2017-01-05 |
88 | YK55+854 |
道 | 1 | 0 | 1 | 12天 | 2016-12-15 | 2016-12-26 |
89 | 盖板涵 |
0 | 0 | 0 | 121天 | 2016-11-01 | 2017-03-01 | |
90 | JBK18+433 |
道 | 1 | 0 | 1 | 10天 | 2017-01-30 | 2017-02-08 |
91 | CK0+326 |
道 | 1 | 0 | 1 | 15天 | 2016-12-31 | 2017-01-14 |
92 | CK0+357 |
道 | 1 | 0 | 1 | 15天 | 2017-01-10 | 2017-01-24 |
93 | YK56+769 |
道 | 1 | 1 | 0 | 0天 | 2016-11-01 | 2016-11-01 |
94 | ZK0+480 |
道 | 1 | 0 | 1 | 15天 | 2016-12-11 | 2016-12-25 |
95 | JB19+404 |
道 | 1 | 0 | 1 | 12天 | 2017-02-04 | 2017-02-15 |
96 | CK0+405.5 |
道 | 1 | 0 | 1 | 15天 | 2017-01-20 | 2017-02-03 |
97 | YK56+627 |
道 | 1 | 0 | 1 | 15天 | 2016-12-02 | 2016-12-16 |
98 | JBK19+938 |
道 | 1 | 0 | 1 | 12天 | 2017-02-11 | 2017-02-22 |
99 | JB20+133.5 |
道 | 1 | 0 | 1 | 12天 | 2017-02-18 | 2017-03-01 |
100 | ZK0+510 |
道 | 1 | 0 | 1 | 15天 | 2016-12-21 | 2017-01-04 |
101 | 收尾工程 |
项 | 1 | 0 | 1 | 6天 | 2017-06-25 | 2017-06-30 |
