 电气、热控工作计划

电气、热控工作计划

文件编号 9305 工期 62天 开始时间 2018-02-01 结束时间 2018-04-23
任务数 33K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
电气、热控工作计划

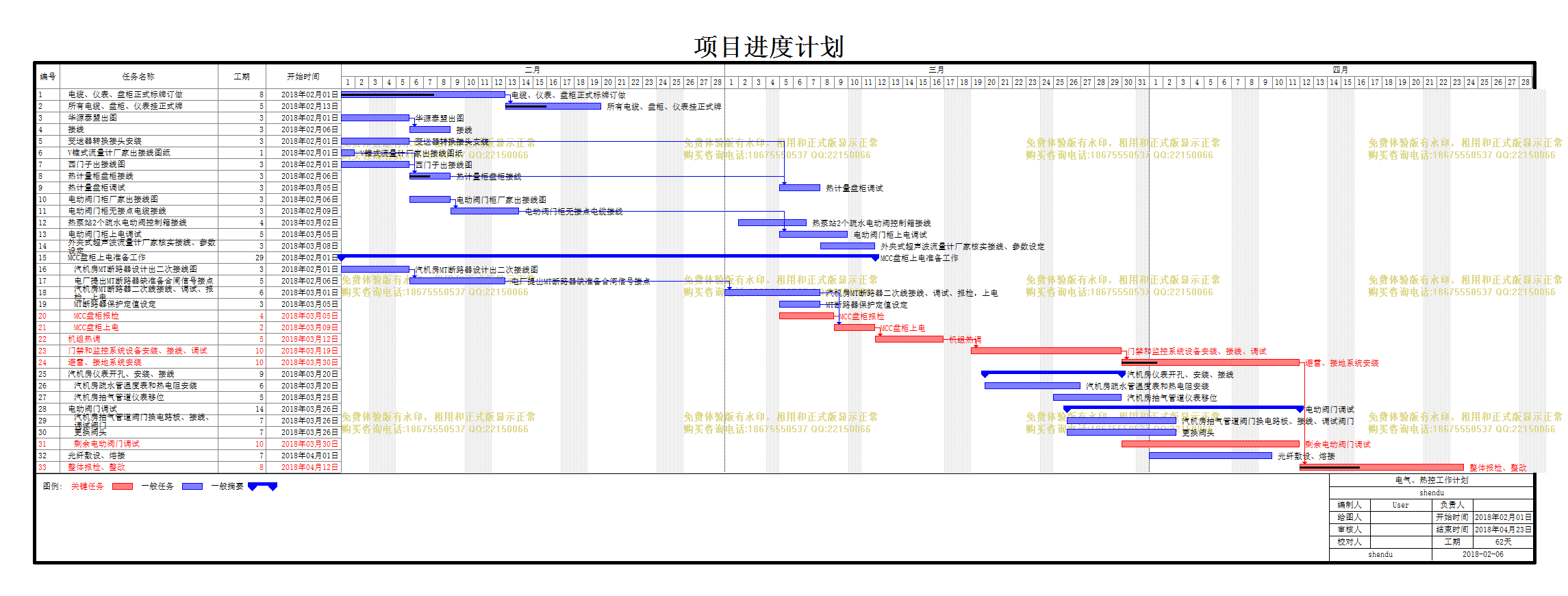

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
电缆、仪表、盘柜正式标牌订做
8天 2018年02月01日 2018年02月12日
2
所有电缆、盘柜、仪表挂正式牌
5天 2018年02月13日 2018年02月19日 1 2人
3
华源泰盟出图
3天 2018年02月01日 2018年02月05日   华源泰盟厂家PLC和变频柜无接点的电缆出接线图
4
接线
3天 2018年02月06日 2018年02月08日 3 PLC和变频柜无接点的电缆接线
5
变送器转换接头安装
3天 2018年02月01日 2018年02月05日   V锥式流量计压力变送器转换接头φ20转φ15采购
6
V锥式流量计厂家出接线图纸
1天 2018年02月01日 2018年02月01日
7
西门子出接线图
3天 2018年02月01日 2018年02月05日   西门子超声波流量计厂家出接线图和提供24V电源
8
热计量柜盘柜接线
3天 2018年02月06日 2018年02月08日 7,6 2人
9
热计量盘柜调试
3天 2018年03月05日 2018年03月07日 8,5 V锥式流量计厂家到场,DCS厂家到场,西门子流量计厂家到场,办理工作票
10
电动阀门柜厂家出接线图
3天 2018年02月06日 2018年02月08日
11
电动阀门柜无接点电缆接线
3天 2018年02月09日 2018年02月13日 10 1人
12
热泵站2个疏水电动阀控制箱接线
4天 2018年03月02日 2018年03月06日   阀门控制箱到场
13
电动阀门柜上电调试
5天 2018年03月05日 2018年03月09日 11 基亚达厂家,办理工作票
14
外夹式超声波流量计厂家核实接线、参数设定
3天 2018年03月08日 2018年03月11日   上润厂家到场,DCS厂家到场
15
MCC盘柜上电准备工作
29天 2018年02月01日 2018年03月11日
16
汽机房MT断路器设计出二次接线图
3天 2018年02月01日 2018年02月05日
17
电厂提出MT断路器缺准备合闸信号接点
5天 2018年02月06日 2018年02月12日 16 需施耐德厂家从断路器内部引内部线到端子排
18
汽机房MT断路器二次线接线、调试、报检,上电
6天 2018年03月01日 2018年03月07日 17 电气二次设计到场,谢雨二次接线人员到场,办理工作票
19
MT断路器保护定值设定
3天 2018年03月05日 2018年03月07日   设计出保护定值
20
MCC盘柜报检
4天 2018年03月05日 2018年03月08日   资料报检,现场报检
21
MCC盘柜上电
2天 2018年03月09日 2018年03月11日 19,20,18 准备相关验收表格资料,供电方案,办理工作票,基亚达厂家到场
22
机组热调
5天 2018年03月12日 2018年03月16日 21
23
门禁和监控系统设备安装、接线、调试
10天 2018年03月19日 2018年03月29日 22 设备采购到场,厂家指导接线,电厂信息部到场核实
24
避雷、接地系统安装
10天 2018年03月30日 2018年04月11日 23 爬梯已完成,材料不足提前采购,土建具备工作面
25
汽机房仪表开孔、安装、接线
9天 2018年03月20日 2018年03月29日   电厂何时允许入场干活
26
汽机房疏水管温度表和热电阻安装
6天 2018年03月20日 2018年03月26日   办理工作票,办理动火票
27
汽机房抽气管道仪表移位
5天 2018年03月25日 2018年03月29日   办工作票,办理动火票,仪表是否重新采购,汽机房抽气管道4个仪表移到阀后
28
电动阀门调试
14天 2018年03月26日 2018年04月11日   电厂何时允许入场干活
29
汽机房抽气管道阀门换电路板、接线、调试阀门
7天 2018年03月26日 2018年04月02日   办理工作票,瑞基厂家到场,DCS厂家到场远程控制
30
更换阀头
7天 2018年03月26日 2018年04月02日   DCS厂家到场,办理工作票,阀门厂家到场
31
剩余电动阀门调试
10天 2018年03月30日 2018年04月11日   办理工作票,阀门厂家到场,DCS厂家到场
32
光纤敷设、熔接
7天 2018年04月01日 2018年04月09日   办理工作票,光纤到场,熔光纤人员到场
33
整体报检、整改
8天 2018年04月12日 2018年04月23日 28,24 整体资料报检,现场整体报检
