 黛湖79-91#楼进度计划

黛湖79-91#楼进度计划

文件编号 9170 工期 129天 开始时间 2016-04-25 结束时间 2016-08-31
任务数 140K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

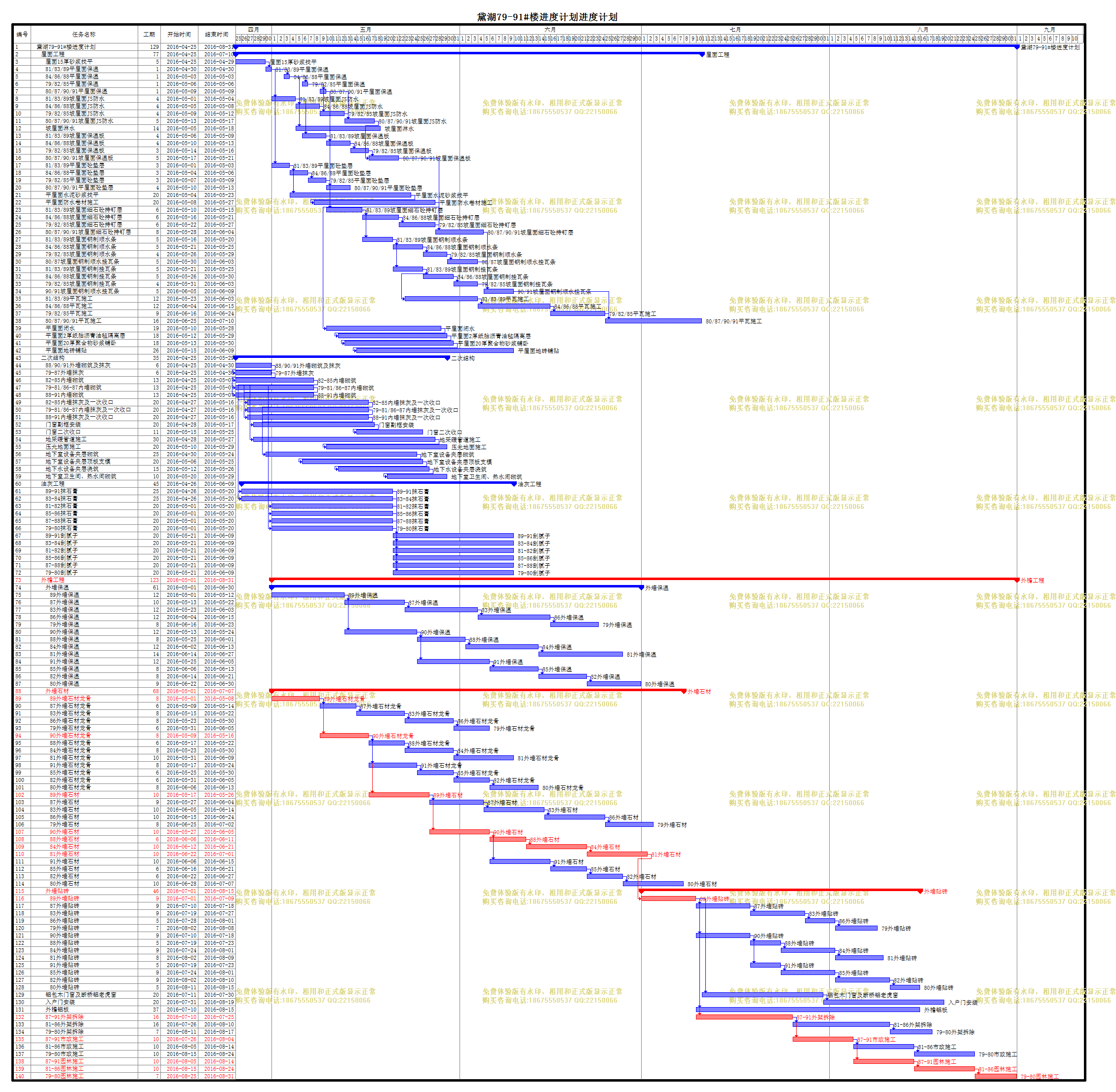

计划内容
黛湖79-91#楼进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
黛湖79-91#楼进度计划
129天 2016-04-25 2016-08-31
2
屋面工程
77天 2016-04-25 2016-07-10
3
屋面15厚砂浆找平
5天 2016-04-25 2016-04-29
4
81/83/89平屋面保温
1天 2016-04-30 2016-04-30 3
5
84/86/88平屋面保温
1天 2016-05-03 2016-05-03 4[FS+2]
6
79/82/85平屋面保温
1天 2016-05-06 2016-05-06 5[FS+2]
7
80/87/90/91平屋面保温
1天 2016-05-09 2016-05-09 6[FS+2]
8
81/83/89坡屋面JS防水
4天 2016-05-01 2016-05-04 4
9
84/86/88坡屋面JS防水
4天 2016-05-05 2016-05-08 5,8
10
79/82/85坡屋面JS防水
4天 2016-05-09 2016-05-12 6,9
11
80/87/90/91坡屋面JS防水
5天 2016-05-13 2016-05-17 7,10
12
坡屋面淋水
14天 2016-05-05 2016-05-18 8
13
81/83/89坡屋面保温板
4天 2016-05-06 2016-05-09 8[FS+1]
14
84/86/88坡屋面保温板
4天 2016-05-10 2016-05-13 13
15
79/82/85坡屋面保温板
3天 2016-05-14 2016-05-16 14
16
80/87/90/91坡屋面保温板
5天 2016-05-17 2016-05-21 11[FS-2],15
17
81/83/89平屋面砼垫层
3天 2016-05-01 2016-05-03 4
18
84/86/88平屋面砼垫层
3天 2016-05-04 2016-05-06 17
19
79/82/85平屋面砼垫层
3天 2016-05-07 2016-05-09 18
20
80/87/90/91平屋面砼垫层
4天 2016-05-10 2016-05-13 7,19
21
平屋面水泥砂浆找平
20天 2016-05-04 2016-05-23 17
22
平屋面防水卷材施工
20天 2016-05-08 2016-05-27 21[FS-16]
23
81/83/89坡屋面细石砼持钉层
6天 2016-05-10 2016-05-15 13
24
84/86/88坡屋面细石砼持钉层
6天 2016-05-16 2016-05-21 23
25
79/82/85坡屋面细石砼持钉层
6天 2016-05-22 2016-05-27 24
26
80/87/90/91坡屋面细石砼持钉层
8天 2016-05-28 2016-06-04 16,25
27
81/83/89坡屋面钢制顺水条
5天 2016-05-16 2016-05-20 23
28
84/86/88坡屋面钢制顺水条
5天 2016-05-21 2016-05-25 27
29
79/82/85坡屋面钢制顺水条
4天 2016-05-26 2016-05-29 28
30
80/87坡屋面钢制顺水挂瓦条
5天 2016-05-30 2016-06-03 29
31
81/83/89坡屋面钢制挂瓦条
5天 2016-05-21 2016-05-25 27
32
84/86/88坡屋面钢制挂瓦条
5天 2016-05-26 2016-05-30 31
33
79/82/85坡屋面钢制挂瓦条
4天 2016-05-31 2016-06-03 32
34
90/91坡屋面钢制顺水挂瓦条
5天 2016-06-05 2016-06-09 26,30,33
35
81/83/89平瓦施工
12天 2016-05-23 2016-06-03 31[FS-3]
36
84/86/88平瓦施工
12天 2016-06-04 2016-06-15 35
37
79/82/85平瓦施工
9天 2016-06-16 2016-06-24 36
38
80/87/90/91平瓦施工
16天 2016-06-25 2016-07-10 34,37
39
平屋面闭水
19天 2016-05-10 2016-05-28 22[FS-18]
40
平屋面2厚纸胎沥青油毡隔离层
18天 2016-05-12 2016-05-29 39[FS-17]
41
平屋面20厚聚合物砂浆铺卧
18天 2016-05-13 2016-05-30 40[FS-17]
42
平屋面地砖铺贴
26天 2016-05-15 2016-06-09 41[FS-16]
43
二次结构
35天 2016-04-25 2016-05-29
44
88/90/91外墙砌筑及抹灰
6天 2016-04-25 2016-04-30
45
79-87外墙抹灰
6天 2016-04-25 2016-04-30 44[FS-6]
46
82-85内墙砌筑
13天 2016-04-25 2016-05-07 45[FS-6]
47
79-81/86-87内墙砌筑
13天 2016-04-25 2016-05-07 45[FS-6]
48
88-91内墙砌筑
13天 2016-04-25 2016-05-07 45[FS-6]
49
82-85内墙抹灰及一次收口
20天 2016-04-27 2016-05-16 46[FS-11]
50
79-81/86-87内墙抹灰及一次收口
20天 2016-04-27 2016-05-16 47[FS-11]
51
88-91内墙抹灰及一次收口
20天 2016-04-27 2016-05-16 48[FS-11]
52
门窗副框安装
20天 2016-04-28 2016-05-17 46[FS-10]
53
门窗二次收口
11天 2016-05-15 2016-05-25 52[FS-3]
54
地采暖管道施工
30天 2016-04-28 2016-05-27 48[FS-10],47[FS-10],46[FS-10]
55
压光地面施工
20天 2016-05-10 2016-05-29 54[FS-18]
56
地下室设备夹层砌筑
25天 2016-04-30 2016-05-24 51[FS-17],50[FS-17],49[FS-18]
57
地下室设备夹层顶板支模
20天 2016-05-06 2016-05-25 56[FS-19]
58
地下水设备夹层浇筑
15天 2016-05-12 2016-05-26 57[FS-14]
59
地下室卫生间、热水间砌筑
10天 2016-05-20 2016-05-29 58[FS-7]
60
油灰工程
45天 2016-04-26 2016-06-09
61
89-91抹石膏
25天 2016-04-26 2016-05-20 48[FS-12]
62
83-84抹石膏
25天 2016-04-26 2016-05-20 46[FS-12]
63
81-82抹石膏
20天 2016-05-01 2016-05-20 46[FS-7]
64
85-86抹石膏
20天 2016-05-01 2016-05-20 46[FS-7]
65
87-88抹石膏
20天 2016-05-01 2016-05-20 48[FS-7]
66
79-80抹石膏
20天 2016-05-01 2016-05-20 47[FS-7]
67
89-91刮腻子
20天 2016-05-21 2016-06-09 61
68
83-84刮腻子
20天 2016-05-21 2016-06-09 62
69
81-82刮腻子
20天 2016-05-21 2016-06-09 63
70
85-86刮腻子
20天 2016-05-21 2016-06-09 64
71
87-88刮腻子
20天 2016-05-21 2016-06-09 65
72
79-80刮腻子
20天 2016-05-21 2016-06-09 66
73
外檐工程
123天 2016-05-01 2016-08-31
74
外墙保温
61天 2016-05-01 2016-06-30
75
89外墙保温
12天 2016-05-01 2016-05-12
76
87外墙保温
10天 2016-05-13 2016-05-22 75
77
83外墙保温
12天 2016-05-23 2016-06-03 76
78
86外墙保温
12天 2016-06-04 2016-06-15 77
79
79外墙保温
8天 2016-06-16 2016-06-23 78
80
90外墙保温
12天 2016-05-13 2016-05-24 75
81
88外墙保温
8天 2016-05-25 2016-06-01 80
82
84外墙保温
12天 2016-06-02 2016-06-13 81
83
81外墙保温
14天 2016-06-14 2016-06-27 82
84
91外墙保温
12天 2016-05-25 2016-06-05 80
85
85外墙保温
8天 2016-06-06 2016-06-13 84
86
82外墙保温
8天 2016-06-14 2016-06-21 85
87
80外墙保温
9天 2016-06-22 2016-06-30 86
88
外墙石材
68天 2016-05-01 2016-07-07
89
89外墙石材龙骨
8天 2016-05-01 2016-05-08
90
87外墙石材龙骨
6天 2016-05-09 2016-05-14 89
91
83外墙石材龙骨
8天 2016-05-15 2016-05-22 90
92
86外墙石材龙骨
8天 2016-05-23 2016-05-30 91
93
79外墙石材龙骨
6天 2016-05-31 2016-06-05 92
94
90外墙石材龙骨
8天 2016-05-09 2016-05-16 89
95
88外墙石材龙骨
6天 2016-05-17 2016-05-22 94
96
84外墙石材龙骨
8天 2016-05-23 2016-05-30 95
97
81外墙石材龙骨
10天 2016-05-31 2016-06-09 96
98
91外墙石材龙骨
8天 2016-05-17 2016-05-24 94
99
85外墙石材龙骨
6天 2016-05-25 2016-05-30 98
100
82外墙石材龙骨
6天 2016-05-31 2016-06-05 99
101
80外墙石材龙骨
8天 2016-06-06 2016-06-13 100
102
89外墙石材
10天 2016-05-17 2016-05-26 94
103
87外墙石材
9天 2016-05-27 2016-06-04 102
104
83外墙石材
10天 2016-06-05 2016-06-14 103
105
86外墙石材
10天 2016-06-15 2016-06-24 104
106
79外墙石材
8天 2016-06-25 2016-07-02 105
107
90外墙石材
10天 2016-05-27 2016-06-05 102
108
88外墙石材
6天 2016-06-06 2016-06-11 107
109
84外墙石材
10天 2016-06-12 2016-06-21 108
110
81外墙石材
10天 2016-06-22 2016-07-01 109
111
91外墙石材
10天 2016-06-06 2016-06-15 107
112
85外墙石材
6天 2016-06-16 2016-06-21 111
113
82外墙石材
6天 2016-06-22 2016-06-27 112
114
80外墙石材
10天 2016-06-28 2016-07-07 113
115
外墙贴砖
46天 2016-07-01 2016-08-15
116
89外墙贴砖
9天 2016-07-01 2016-07-09 110[FS-1]
117
87外墙贴砖
9天 2016-07-10 2016-07-18 116
118
83外墙贴砖
9天 2016-07-19 2016-07-27 117
119
86外墙贴砖
5天 2016-07-28 2016-08-01 118
120
79外墙贴砖
7天 2016-08-02 2016-08-08 119
121
90外墙贴砖
9天 2016-07-10 2016-07-18 116
122
88外墙贴砖
5天 2016-07-19 2016-07-23 121
123
84外墙贴砖
9天 2016-07-24 2016-08-01 122
124
81外墙贴砖
8天 2016-08-02 2016-08-09 123
125
91外墙贴砖
5天 2016-07-19 2016-07-23 121
126
85外墙贴砖
9天 2016-07-24 2016-08-01 125
127
82外墙贴砖
9天 2016-08-02 2016-08-10 126
128
80外墙贴砖
5天 2016-08-11 2016-08-15 127
129
铝包木门窗及断桥铝老虎窗
20天 2016-07-11 2016-07-30 116[FS+1]
130
入户门安装
20天 2016-07-31 2016-08-19 129
131
外檐铝板
37天 2016-07-10 2016-08-15 116
132
87-91外架拆除
16天 2016-07-10 2016-07-25 116
133
81-86外架拆除
16天 2016-07-26 2016-08-10 132
134
79-80外架拆除
7天 2016-08-11 2016-08-17 133
135
87-91市政施工
10天 2016-07-26 2016-08-04 132
136
81-86市政施工
10天 2016-08-05 2016-08-14 135
137
79-80市政施工
10天 2016-08-15 2016-08-24 136
138
87-91园林施工
10天 2016-08-05 2016-08-14 135
139
81-86园林施工
10天 2016-08-15 2016-08-24 138
140
79-80园林施工
7天 2016-08-25 2016-08-31 139
