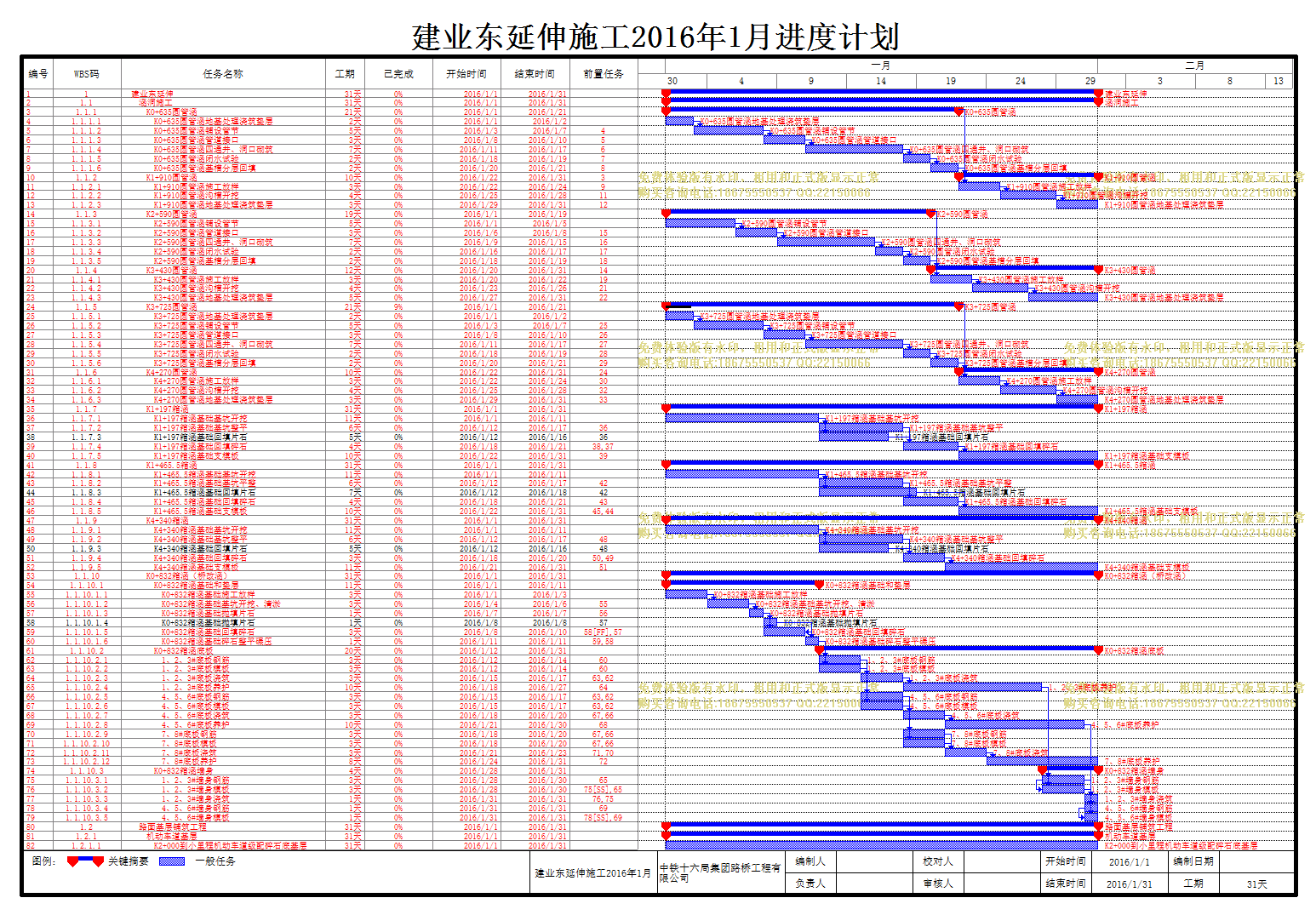

建业东延伸施工总进度计划01-01 01-31| 文件编号 | 916 | 工期 | 31天 | 开始时间 | 2016-01-01 | 结束时间 | 2016-01-31 |
| 任务数 | 82K | 整理日期 | 2019/5/17 | 下载次数 | 3914次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 建业东延伸施工总进度计划01-01 01-31 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
WBS码 |
任务名称 |
工期 |
已完成 |
开始时间 |
结束时间 |
前置任务 |
| 1 | 1 | 建业东延伸 |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 2 | 1.1 | 涵洞施工 |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 3 | 1.1.1 | K0+635圆管涵 |
21天 | 0% | 2016/1/1 | 2016/1/21 | |
| 4 | 1.1.1.1 | K0+635圆管涵地基处理浇筑垫层 |
2天 | 0% | 2016/1/1 | 2016/1/2 | |
| 5 | 1.1.1.2 | K0+635圆管涵铺设管节 |
5天 | 0% | 2016/1/3 | 2016/1/7 | 4 |
| 6 | 1.1.1.3 | K0+635圆管涵管道接口 |
3天 | 0% | 2016/1/8 | 2016/1/10 | 5 |
| 7 | 1.1.1.4 | K0+635圆管涵四通井、洞口砌筑 |
7天 | 0% | 2016/1/11 | 2016/1/17 | 6 |
| 8 | 1.1.1.5 | K0+635圆管涵闭水试验 |
2天 | 0% | 2016/1/18 | 2016/1/19 | 7 |
| 9 | 1.1.1.6 | K0+635圆管涵基槽分层回填 |
2天 | 0% | 2016/1/20 | 2016/1/21 | 8 |
| 10 | 1.1.2 | K1+910圆管涵 |
10天 | 0% | 2016/1/22 | 2016/1/31 | 3 |
| 11 | 1.1.2.1 | K1+910圆管涵施工放样 |
3天 | 0% | 2016/1/22 | 2016/1/24 | 9 |
| 12 | 1.1.2.2 | K1+910圆管涵沟槽开挖 |
4天 | 0% | 2016/1/25 | 2016/1/28 | 11 |
| 13 | 1.1.2.3 | K1+910圆管涵地基处理浇筑垫层 |
3天 | 0% | 2016/1/29 | 2016/1/31 | 12 |
| 14 | 1.1.3 | K2+590圆管涵 |
19天 | 0% | 2016/1/1 | 2016/1/19 | |
| 15 | 1.1.3.1 | K2+590圆管涵铺设管节 |
5天 | 0% | 2016/1/1 | 2016/1/5 | |
| 16 | 1.1.3.2 | K2+590圆管涵管道接口 |
3天 | 0% | 2016/1/6 | 2016/1/8 | 15 |
| 17 | 1.1.3.3 | K2+590圆管涵四通井、洞口砌筑 |
7天 | 0% | 2016/1/9 | 2016/1/15 | 16 |
| 18 | 1.1.3.4 | K2+590圆管涵闭水试验 |
2天 | 0% | 2016/1/16 | 2016/1/17 | 17 |
| 19 | 1.1.3.5 | K2+590圆管涵基槽分层回填 |
2天 | 0% | 2016/1/18 | 2016/1/19 | 18 |
| 20 | 1.1.4 | K3+430圆管涵 |
12天 | 0% | 2016/1/20 | 2016/1/31 | 14 |
| 21 | 1.1.4.1 | K3+430圆管涵施工放样 |
3天 | 0% | 2016/1/20 | 2016/1/22 | 19 |
| 22 | 1.1.4.2 | K3+430圆管涵沟槽开挖 |
4天 | 0% | 2016/1/23 | 2016/1/26 | 21 |
| 23 | 1.1.4.3 | K3+430圆管涵地基处理浇筑垫层 |
5天 | 0% | 2016/1/27 | 2016/1/31 | 22 |
| 24 | 1.1.5 | K3+725圆管涵 |
21天 | 9% | 2016/1/1 | 2016/1/21 | |
| 25 | 1.1.5.1 | K3+725圆管涵地基处理浇筑垫层 |
2天 | 0% | 2016/1/1 | 2016/1/2 | |
| 26 | 1.1.5.2 | K3+725圆管涵铺设管节 |
5天 | 0% | 2016/1/3 | 2016/1/7 | 25 |
| 27 | 1.1.5.3 | K3+725圆管涵管道接口 |
3天 | 0% | 2016/1/8 | 2016/1/10 | 26 |
| 28 | 1.1.5.4 | K3+725圆管涵四通井、洞口砌筑 |
7天 | 0% | 2016/1/11 | 2016/1/17 | 27 |
| 29 | 1.1.5.5 | K3+725圆管涵闭水试验 |
2天 | 0% | 2016/1/18 | 2016/1/19 | 28 |
| 30 | 1.1.5.6 | K3+725圆管涵基槽分层回填 |
2天 | 0% | 2016/1/20 | 2016/1/21 | 29 |
| 31 | 1.1.6 | K4+270圆管涵 |
10天 | 0% | 2016/1/22 | 2016/1/31 | 24 |
| 32 | 1.1.6.1 | K4+270圆管涵施工放样 |
3天 | 0% | 2016/1/22 | 2016/1/24 | 30 |
| 33 | 1.1.6.2 | K4+270圆管涵沟槽开挖 |
4天 | 0% | 2016/1/25 | 2016/1/28 | 32 |
| 34 | 1.1.6.3 | K4+270圆管涵地基处理浇筑垫层 |
3天 | 0% | 2016/1/29 | 2016/1/31 | 33 |
| 35 | 1.1.7 | K1+197箱涵 |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 36 | 1.1.7.1 | K1+197箱涵基础基坑开挖 |
11天 | 0% | 2016/1/1 | 2016/1/11 | |
| 37 | 1.1.7.2 | K1+197箱涵基础基坑整平 |
6天 | 0% | 2016/1/12 | 2016/1/17 | 36 |
| 38 | 1.1.7.3 | K1+197箱涵基础回填片石 |
5天 | 0% | 2016/1/12 | 2016/1/16 | 36 |
| 39 | 1.1.7.4 | K1+197箱涵基础回填碎石 |
4天 | 0% | 2016/1/18 | 2016/1/21 | 38,37 |
| 40 | 1.1.7.5 | K1+197箱涵基础支模板 |
10天 | 0% | 2016/1/22 | 2016/1/31 | 39 |
| 41 | 1.1.8 | K1+465.5箱涵 |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 42 | 1.1.8.1 | K1+465.5箱涵基础基坑开挖 |
11天 | 0% | 2016/1/1 | 2016/1/11 | |
| 43 | 1.1.8.2 | K1+465.5箱涵基础基坑平整 |
6天 | 0% | 2016/1/12 | 2016/1/17 | 42 |
| 44 | 1.1.8.3 | K1+465.5箱涵基础回填片石 |
7天 | 0% | 2016/1/12 | 2016/1/18 | 42 |
| 45 | 1.1.8.4 | K1+465.5箱涵基础回填碎石 |
4天 | 0% | 2016/1/18 | 2016/1/21 | 43 |
| 46 | 1.1.8.5 | K1+465.5箱涵基础支模板 |
10天 | 0% | 2016/1/22 | 2016/1/31 | 45,44 |
| 47 | 1.1.9 | K4+340箱涵 |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 48 | 1.1.9.1 | K4+340箱涵基础基坑开挖 |
11天 | 0% | 2016/1/1 | 2016/1/11 | |
| 49 | 1.1.9.2 | K4+340箱涵基础基坑整平 |
6天 | 0% | 2016/1/12 | 2016/1/17 | 48 |
| 50 | 1.1.9.3 | K4+340箱涵基础回填片石 |
5天 | 0% | 2016/1/12 | 2016/1/16 | 48 |
| 51 | 1.1.9.4 | K4+340箱涵基础回填碎石 |
3天 | 0% | 2016/1/18 | 2016/1/20 | 50,49 |
| 52 | 1.1.9.5 | K4+340箱涵基础支模板 |
11天 | 0% | 2016/1/21 | 2016/1/31 | 51 |
| 53 | 1.1.10 | K0+832箱涵(桥改涵) |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 54 | 1.1.10.1 | K0+832箱涵基础和垫层 |
11天 | 0% | 2016/1/1 | 2016/1/11 | |
| 55 | 1.1.10.1.1 | K0+832箱涵基础施工放样 |
3天 | 0% | 2016/1/1 | 2016/1/3 | |
| 56 | 1.1.10.1.2 | K0+832箱涵基础基坑开挖、清淤 |
3天 | 0% | 2016/1/4 | 2016/1/6 | 55 |
| 57 | 1.1.10.1.3 | K0+832箱涵基础抛填片石 |
1天 | 0% | 2016/1/7 | 2016/1/7 | 56 |
| 58 | 1.1.10.1.4 | K0+832箱涵基础抛填片石 |
1天 | 0% | 2016/1/8 | 2016/1/8 | 57 |
| 59 | 1.1.10.1.5 | K0+832箱涵基础回填碎石 |
3天 | 0% | 2016/1/8 | 2016/1/10 | 58[FF],57 |
| 60 | 1.1.10.1.6 | K0+832箱涵基础碎石整平碾压 |
1天 | 0% | 2016/1/11 | 2016/1/11 | 59,58 |
| 61 | 1.1.10.2 | K0+832箱涵底板 |
20天 | 0% | 2016/1/12 | 2016/1/31 | |
| 62 | 1.1.10.2.1 | 1、2、3#底板钢筋 |
3天 | 0% | 2016/1/12 | 2016/1/14 | 60 |
| 63 | 1.1.10.2.2 | 1、2、3#底板模板 |
3天 | 0% | 2016/1/12 | 2016/1/14 | 60 |
| 64 | 1.1.10.2.3 | 1、2、3#底板浇筑 |
3天 | 0% | 2016/1/15 | 2016/1/17 | 63,62 |
| 65 | 1.1.10.2.4 | 1、2、3#底板养护 |
10天 | 0% | 2016/1/18 | 2016/1/27 | 64 |
| 66 | 1.1.10.2.5 | 4、5、6#底板钢筋 |
3天 | 0% | 2016/1/15 | 2016/1/17 | 63,62 |
| 67 | 1.1.10.2.6 | 4、5、6#底板模板 |
3天 | 0% | 2016/1/15 | 2016/1/17 | 63,62 |
| 68 | 1.1.10.2.7 | 4、5、6#底板浇筑 |
3天 | 0% | 2016/1/18 | 2016/1/20 | 67,66 |
| 69 | 1.1.10.2.8 | 4、5、6#底板养护 |
10天 | 0% | 2016/1/21 | 2016/1/30 | 68 |
| 70 | 1.1.10.2.9 | 7、8#底板钢筋 |
3天 | 0% | 2016/1/18 | 2016/1/20 | 67,66 |
| 71 | 1.1.10.2.10 | 7、8#底板模板 |
3天 | 0% | 2016/1/18 | 2016/1/20 | 67,66 |
| 72 | 1.1.10.2.11 | 7、8#底板浇筑 |
3天 | 0% | 2016/1/21 | 2016/1/23 | 71,70 |
| 73 | 1.1.10.2.12 | 7、8#底板养护 |
8天 | 0% | 2016/1/24 | 2016/1/31 | 72 |
| 74 | 1.1.10.3 | K0+832箱涵墙身 |
4天 | 0% | 2016/1/28 | 2016/1/31 | |
| 75 | 1.1.10.3.1 | 1、2、3#墙身钢筋 |
3天 | 0% | 2016/1/28 | 2016/1/30 | 65 |
| 76 | 1.1.10.3.2 | 1、2、3#墙身模板 |
3天 | 0% | 2016/1/28 | 2016/1/30 | 75[SS],65 |
| 77 | 1.1.10.3.3 | 1、2、3#墙身浇筑 |
1天 | 0% | 2016/1/31 | 2016/1/31 | 76,75 |
| 78 | 1.1.10.3.4 | 4、5、6#墙身钢筋 |
1天 | 0% | 2016/1/31 | 2016/1/31 | 69 |
| 79 | 1.1.10.3.5 | 4、5、6#墙身模板 |
1天 | 0% | 2016/1/31 | 2016/1/31 | 78[SS],69 |
| 80 | 1.2 | 路面基层铺筑工程 |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 81 | 1.2.1 | 机动车道基层 |
31天 | 0% | 2016/1/1 | 2016/1/31 | |
| 82 | 1.2.1.1 | K2+000到小里程机动车道级配碎石底基层 |
31天 | 0% | 2016/1/1 | 2016/1/31 |
