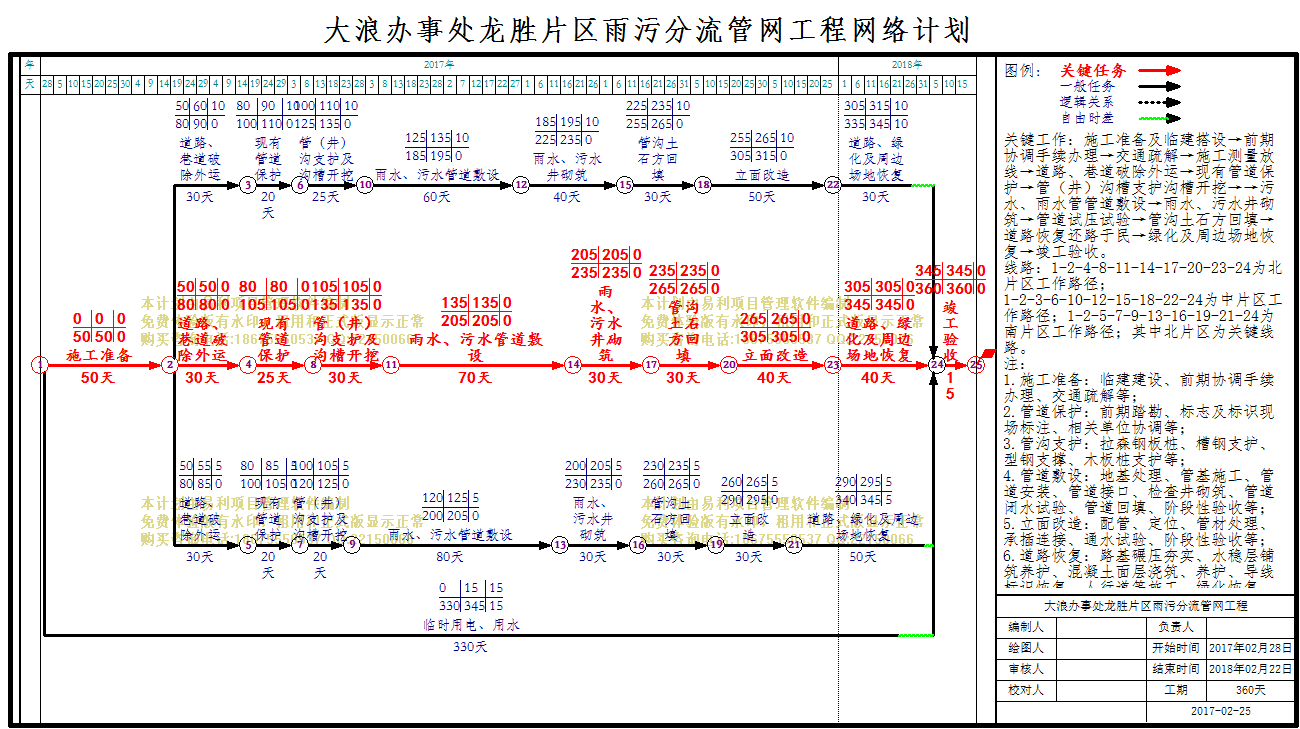

文件编号 | 9081 | 工期 | 360天 | 开始时间 | 2017-02-28 | 结束时间 | 2018-02-22 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
大浪办事处龙胜片区雨污分流管网工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
50天 | 2017年02月28日 | 2017年04月18日 | ||
2 | 临时用电、用水 |
330天 | 2017年02月28日 | 2018年01月23日 | 1[SS] | |
3 | 道路、巷道破除外运 |
30天 | 2017年04月19日 | 2017年05月18日 | 1 | |
4 | 道路、巷道破除外运 |
30天 | 2017年04月19日 | 2017年05月18日 | 1 | |
5 | 道路、巷道破除外运 |
30天 | 2017年04月19日 | 2017年05月18日 | 1 | |
6 | 现有管道保护 |
20天 | 2017年05月19日 | 2017年06月07日 | 5 | |
7 | 管(井)沟支护及沟槽开挖 |
20天 | 2017年06月08日 | 2017年06月27日 | 6 | |
8 | 雨水、污水管道敷设 |
80天 | 2017年06月28日 | 2017年09月15日 | 7 | |
9 | 雨水、污水井砌筑 |
30天 | 2017年09月16日 | 2017年10月15日 | 8 | |
10 | 管沟土石方回填 |
30天 | 2017年10月16日 | 2017年11月14日 | 9 | |
11 | 立面改造 |
30天 | 2017年11月15日 | 2017年12月14日 | 10 | |
12 | 道路、绿化及周边场地恢复 |
50天 | 2017年12月15日 | 2018年02月02日 | 11 | |
13 | 现有管道保护 |
20天 | 2017年05月19日 | 2017年06月07日 | 4 | |
14 | 管(井)沟支护及沟槽开挖 |
25天 | 2017年06月08日 | 2017年07月02日 | 13 | |
15 | 雨水、污水管道敷设 |
60天 | 2017年07月03日 | 2017年08月31日 | 14 | |
16 | 雨水、污水井砌筑 |
40天 | 2017年09月01日 | 2017年10月10日 | 15 | |
17 | 管沟土石方回填 |
30天 | 2017年10月11日 | 2017年11月09日 | 16 | |
18 | 立面改造 |
50天 | 2017年11月10日 | 2017年12月29日 | 17 | |
19 | 道路、绿化及周边场地恢复 |
30天 | 2017年12月30日 | 2018年01月28日 | 18 | |
20 | 现有管道保护 |
25天 | 2017年05月19日 | 2017年06月12日 | 3 | |
21 | 管(井)沟支护及沟槽开挖 |
30天 | 2017年06月13日 | 2017年07月12日 | 20 | |
22 | 雨水、污水管道敷设 |
70天 | 2017年07月13日 | 2017年09月20日 | 21 | |
23 | 雨水、污水井砌筑 |
30天 | 2017年09月21日 | 2017年10月20日 | 22 | |
24 | 管沟土石方回填 |
30天 | 2017年10月21日 | 2017年11月19日 | 23 | |
25 | 立面改造 |
40天 | 2017年11月20日 | 2017年12月29日 | 24 | |
26 | 道路、绿化及周边场地恢复 |
40天 | 2017年12月30日 | 2018年02月07日 | 25 | |
27 | 竣工验收 |
15天 | 2018年02月08日 | 2018年02月22日 | 2,12,19,26 |
