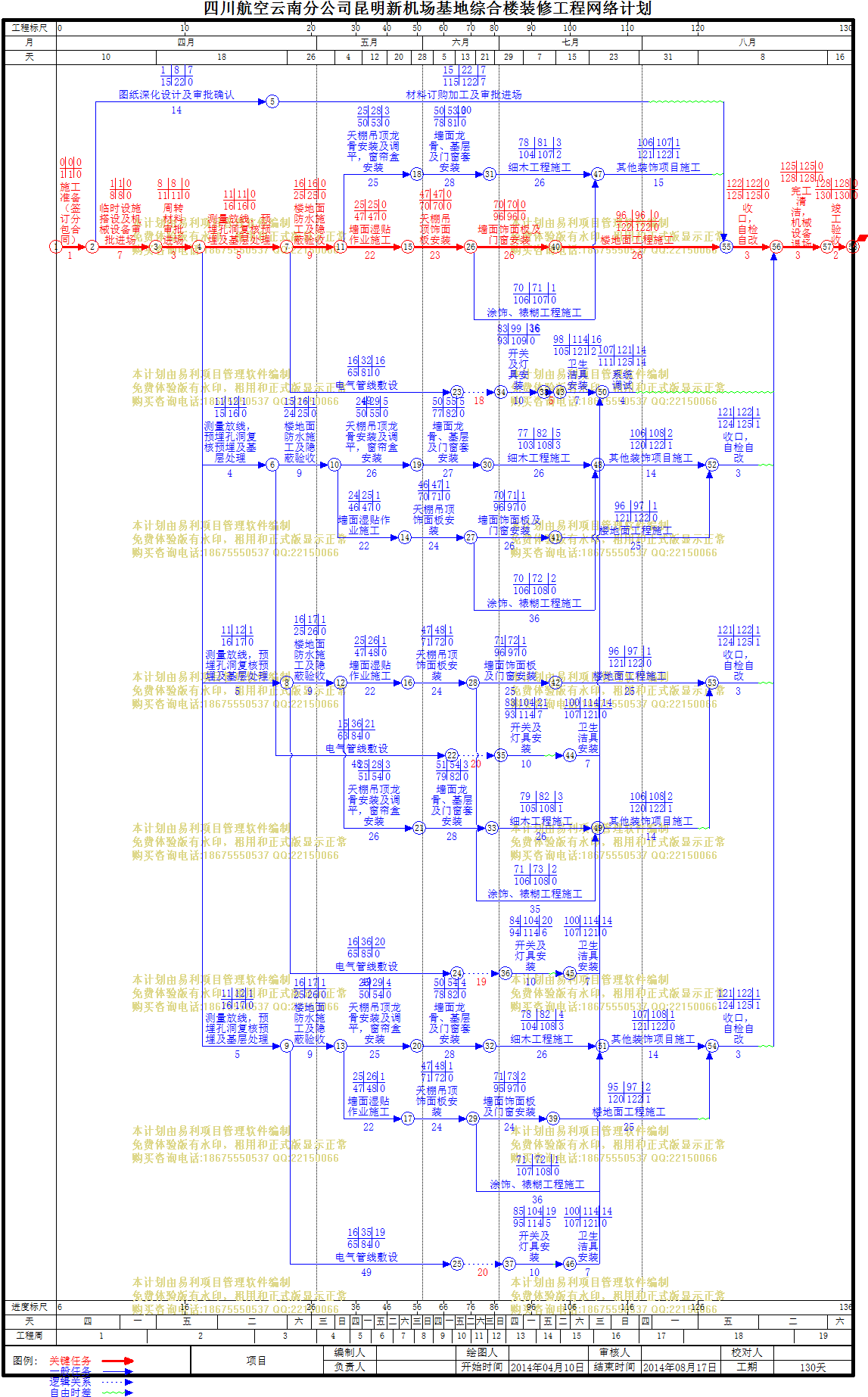

项目| 文件编号 | 9020 | 工期 | 130天 | 开始时间 | 2014-04-10 | 结束时间 | 2014-08-17 |
| 任务数 | 74K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
| 1 | 施工进度计划 |
130天 |
| 2 | 施工准备阶段 |
115天 |
| 3 | 施工准备(签订分包合同) |
1天 |
| 4 | 图纸深化设计及审批确认 |
14天 |
| 5 | 临时设施搭设及机械设备审批进场 |
7天 |
| 6 | 周转材料审批进场 |
3天 |
| 7 | 材料订购加工及审批进场 |
100天 |
| 8 | 1-2层(第一施工段)施工 |
114天 |
| 9 | 测量放线,预埋孔洞复核预埋及基层处理 |
5天 |
| 10 | 楼地面防水施工及隐蔽验收 |
9天 |
| 11 | 天棚吊顶龙骨安装及调平,窗帘盒安装 |
25天 |
| 12 | 墙面湿贴作业施工 |
22天 |
| 13 | 墙面龙骨、基层及门窗套安装 |
28天 |
| 14 | 天棚吊顶饰面板安装 |
23天 |
| 15 | 墙面饰面板及门窗安装 |
26天 |
| 16 | 细木工程施工 |
26天 |
| 17 | 涂饰、裱糊工程施工 |
36天 |
| 18 | 楼地面工程施工 |
26天 |
| 19 | 其他装饰项目施工 |
15天 |
| 20 | 收口,自检自改 |
3天 |
| 21 | 电气管线敷设 |
49天 |
| 22 | 开关及灯具安装 |
10天 |
| 23 | 卫生洁具安装 |
7天 |
| 24 | 3-5层(第二施工段)施工 |
113天 |
| 25 | 测量放线,预埋孔洞复核预埋及基层处理 |
4天 |
| 26 | 楼地面防水施工及隐蔽验收 |
9天 |
| 27 | 天棚吊顶龙骨安装及调平,窗帘盒安装 |
26天 |
| 28 | 墙面湿贴作业施工 |
22天 |
| 29 | 墙面龙骨、基层及门窗套安装 |
27天 |
| 30 | 天棚吊顶饰面板安装 |
24天 |
| 31 | 墙面饰面板及门窗安装 |
26天 |
| 32 | 细木工程施工 |
26天 |
| 33 | 涂饰、裱糊工程施工 |
36天 |
| 34 | 楼地面工程施工 |
25天 |
| 35 | 其他装饰项目施工 |
14天 |
| 36 | 收口,自检自改 |
3天 |
| 37 | 电气管线敷设 |
48天 |
| 38 | 开关及灯具安装 |
10天 |
| 39 | 卫生洁具安装 |
7天 |
| 40 | 6-8层(第三施工段)施工 |
113天 |
| 41 | 测量放线,预埋孔洞复核预埋及基层处理 |
5天 |
| 42 | 楼地面防水施工及隐蔽验收 |
9天 |
| 43 | 天棚吊顶龙骨安装及调平,窗帘盒安装 |
26天 |
| 44 | 墙面湿贴作业施工 |
22天 |
| 45 | 墙面龙骨、基层及门窗套安装 |
28天 |
| 46 | 天棚吊顶饰面板安装 |
24天 |
| 47 | 墙面饰面板及门窗安装 |
25天 |
| 48 | 细木工程施工 |
26天 |
| 49 | 涂饰、裱糊工程施工 |
35天 |
| 50 | 楼地面工程施工 |
25天 |
| 51 | 其他装饰项目施工 |
14天 |
| 52 | 收口,自检自改 |
3天 |
| 53 | 电气管线敷设 |
49天 |
| 54 | 开关及灯具安装 |
10天 |
| 55 | 卫生洁具安装 |
7天 |
| 56 | 9-12层(第四施工段)施工 |
113天 |
| 57 | 测量放线,预埋孔洞复核预埋及基层处理 |
5天 |
| 58 | 楼地面防水施工及隐蔽验收 |
9天 |
| 59 | 天棚吊顶龙骨安装及调平,窗帘盒安装 |
25天 |
| 60 | 墙面湿贴作业施工 |
22天 |
| 61 | 墙面龙骨、基层及门窗套安装 |
28天 |
| 62 | 天棚吊顶饰面板安装 |
24天 |
| 63 | 墙面饰面板及门窗安装 |
24天 |
| 64 | 细木工程施工 |
26天 |
| 65 | 涂饰、裱糊工程施工 |
36天 |
| 66 | 楼地面工程施工 |
25天 |
| 67 | 其他装饰项目施工 |
14天 |
| 68 | 收口,自检自改 |
3天 |
| 69 | 电气管线敷设 |
49天 |
| 70 | 开关及灯具安装 |
10天 |
| 71 | 卫生洁具安装 |
7天 |
| 72 | 系统调试 |
4天 |
| 73 | 完工清洁,机械设备退场 |
3天 |
| 74 | 竣工验收 |
2天 |
