文件编号 | 9008 | 工期 | 499天 | 开始时间 | 2015-08-16 | 结束时间 | 2017-01-25 |
任务数 | 128K | 整理日期 | 2019/5/17 | 下载次数 | 3885次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

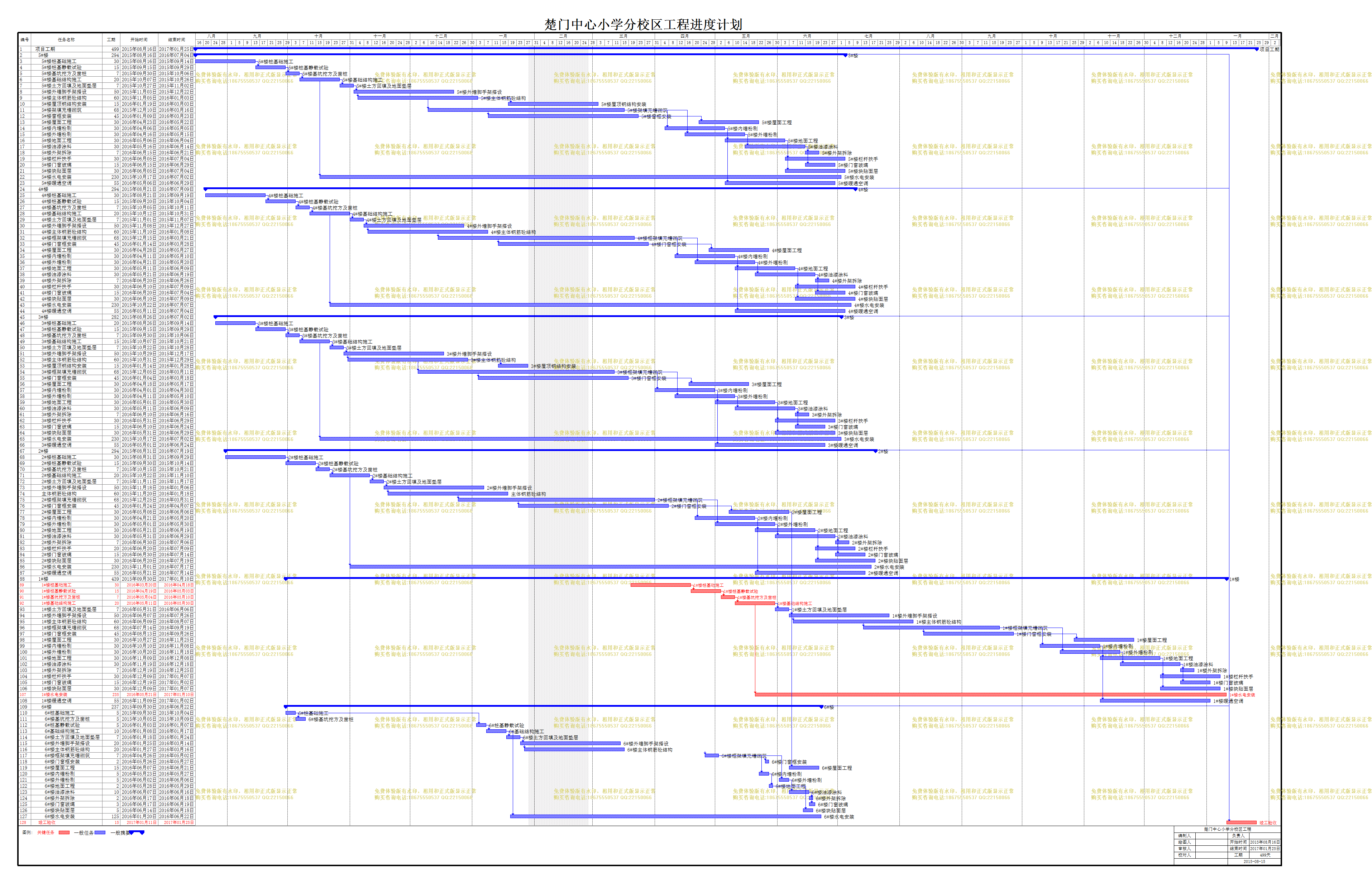

楚门中心小学分校区工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 项目工期 |
499天 | 2015年08月16日 | 2017年01月25日 | ||
2 | 5#楼 |
294天 | 2015年08月16日 | 2016年07月04日 | ||
3 | 5#楼桩基础施工 |
30天 | 2015年08月16日 | 2015年09月14日 | ||
4 | 5#楼桩基静载试验 |
15天 | 2015年09月15日 | 2015年09月29日 | 3 | |
5 | 5#楼基坑挖方及凿桩 |
7天 | 2015年09月30日 | 2015年10月06日 | 4 | |
6 | 5#楼基础结构施工 |
20天 | 2015年10月07日 | 2015年10月26日 | 5 | |
7 | 5#楼土方回填及地面垫层 |
7天 | 2015年10月27日 | 2015年11月02日 | 6 | |
8 | 5#楼外墙脚手架搭设 |
50天 | 2015年11月03日 | 2015年12月22日 | 7 | |
9 | 5#楼主体钢筋砼结构 |
60天 | 2015年11月05日 | 2016年01月03日 | 8[SS+2] | |
10 | 5#楼屋顶钢结构安装 |
15天 | 2016年01月19日 | 2016年03月03日 | 9[FS+15] | |
11 | 5#楼架填充墙砌筑 |
68天 | 2015年12月10日 | 2016年03月16日 | 9[SS+35] | |
12 | 5#楼窗框安装 |
45天 | 2016年01月09日 | 2016年03月23日 | 11[SS+30] | |
13 | 5#楼屋面工程 |
30天 | 2016年04月23日 | 2016年05月22日 | 12[FS+30] | |
14 | 5#楼内墙粉刷 |
30天 | 2016年04月06日 | 2016年05月05日 | 11[FS+20] | |
15 | 5#楼外墙粉刷 |
30天 | 2016年04月16日 | 2016年05月15日 | 11[FS+30] | |
16 | 5#楼地面工程 |
30天 | 2016年05月06日 | 2016年06月04日 | 14 | |
17 | 5#楼油漆涂料 |
30天 | 2016年05月16日 | 2016年06月14日 | 15 | |
18 | 5#楼外架拆除 |
7天 | 2016年06月15日 | 2016年06月21日 | 17 | |
19 | 5#楼栏杆扶手 |
30天 | 2016年06月05日 | 2016年07月04日 | 16 | |
20 | 5#楼门窗玻璃 |
15天 | 2016年06月15日 | 2016年06月29日 | 17 | |
21 | 5#楼块贴面层 |
30天 | 2016年06月05日 | 2016年07月04日 | 16 | |
22 | 5#楼水电安装 |
230天 | 2015年10月17日 | 2016年07月02日 | 6[SS+10] | |
23 | 5#楼暖通空调 |
55天 | 2016年05月06日 | 2016年06月29日 | 14 | |
24 | 4#楼 |
294天 | 2015年08月21日 | 2016年07月09日 | ||
25 | 4#楼桩基础施工 |
30天 | 2015年08月21日 | 2015年09月19日 | ||
26 | 4#楼桩基静载试验 |
15天 | 2015年09月20日 | 2015年10月04日 | 25 | |
27 | 4#楼基坑挖方及凿桩 |
7天 | 2015年10月05日 | 2015年10月11日 | 26 | |
28 | 4#楼基础结构施工 |
20天 | 2015年10月12日 | 2015年10月31日 | 27 | |
29 | 4#楼土方回填及地面垫层 |
7天 | 2015年11月01日 | 2015年11月07日 | 28 | |
30 | 4#楼外墙脚手架搭设 |
50天 | 2015年11月08日 | 2015年12月27日 | 29 | |
31 | 4#楼主体钢筋砼结构 |
60天 | 2015年11月10日 | 2016年01月08日 | 30[SS+2] | |
32 | 4#楼框架填充墙砌筑 |
68天 | 2015年12月15日 | 2016年03月21日 | 31[SS+35] | |
33 | 4#楼门窗框安装 |
45天 | 2016年01月14日 | 2016年03月28日 | 32[SS+30] | |
34 | 4#楼屋面工程 |
30天 | 2016年04月28日 | 2016年05月27日 | 33[FS+30] | |
35 | 4#楼内墙粉刷 |
30天 | 2016年04月11日 | 2016年05月10日 | 32[FS+20] | |
36 | 4#楼外墙粉刷 |
30天 | 2016年04月21日 | 2016年05月20日 | 32[FS+30] | |
37 | 4#楼地面工程 |
30天 | 2016年05月11日 | 2016年06月09日 | 35 | |
38 | 4#楼油漆涂料 |
30天 | 2016年05月21日 | 2016年06月19日 | 36 | |
39 | 4#楼外架拆除 |
7天 | 2016年06月20日 | 2016年06月26日 | 38 | |
40 | 4#楼栏杆扶手 |
30天 | 2016年06月10日 | 2016年07月09日 | 37 | |
41 | 4#楼门窗玻璃 |
15天 | 2016年06月20日 | 2016年07月04日 | 38 | |
42 | 4#楼块贴面层 |
30天 | 2016年06月10日 | 2016年07月09日 | 37 | |
43 | 4#楼水电安装 |
230天 | 2015年10月22日 | 2016年07月07日 | 28[SS+10] | |
44 | 4#楼暖通空调 |
55天 | 2016年05月11日 | 2016年07月04日 | 35 | |
45 | 3#楼 |
282天 | 2015年08月26日 | 2016年07月02日 | ||
46 | 3#楼桩基础施工 |
20天 | 2015年08月26日 | 2015年09月14日 | ||
47 | 3#楼桩基静载试验 |
15天 | 2015年09月15日 | 2015年09月29日 | 46 | |
48 | 3#楼基坑挖方及凿桩 |
7天 | 2015年09月30日 | 2015年10月06日 | 47 | |
49 | 3#楼基础结构施工 |
15天 | 2015年10月07日 | 2015年10月21日 | 48 | |
50 | 3#楼土方回填及地面垫层 |
7天 | 2015年10月22日 | 2015年10月28日 | 49 | |
51 | 3#楼外墙脚手架搭设 |
50天 | 2015年10月29日 | 2015年12月17日 | 50 | |
52 | 3#楼主体钢筋砼结构 |
60天 | 2015年10月31日 | 2015年12月29日 | 51[SS+2] | |
53 | 3#楼屋顶钢结构安装 |
15天 | 2016年01月14日 | 2016年01月28日 | 52[FS+15] | |
54 | 3#楼框架填充墙砌筑 |
68天 | 2015年12月05日 | 2016年03月11日 | 52[SS+35] | |
55 | 3#楼门窗框安装 |
45天 | 2016年01月04日 | 2016年03月18日 | 54[SS+30] | |
56 | 3#楼屋面工程 |
30天 | 2016年04月18日 | 2016年05月17日 | 55[FS+30] | |
57 | 3#楼内墙粉刷 |
30天 | 2016年04月01日 | 2016年04月30日 | 54[FS+20] | |
58 | 3#楼外墙粉刷 |
30天 | 2016年04月11日 | 2016年05月10日 | 54[FS+30] | |
59 | 3#楼地面工程 |
30天 | 2016年05月01日 | 2016年05月30日 | 57 | |
60 | 3#楼油漆涂料 |
30天 | 2016年05月11日 | 2016年06月09日 | 58 | |
61 | 3#楼外架拆除 |
7天 | 2016年06月10日 | 2016年06月16日 | 60 | |
62 | 3#楼栏杆扶手 |
30天 | 2016年05月31日 | 2016年06月29日 | 59 | |
63 | 3#楼门窗玻璃 |
15天 | 2016年06月10日 | 2016年06月24日 | 60 | |
64 | 3#楼块贴面层 |
30天 | 2016年05月31日 | 2016年06月29日 | 59 | |
65 | 3#楼水电安装 |
230天 | 2015年10月17日 | 2016年07月02日 | 49[SS+10] | |
66 | 3#楼暖通空调 |
55天 | 2016年05月01日 | 2016年06月24日 | 57 | |
67 | 2#楼 |
294天 | 2015年08月31日 | 2016年07月19日 | ||
68 | 2#楼桩基础施工 |
30天 | 2015年08月31日 | 2015年09月29日 | ||
69 | 2#楼桩基静载试验 |
15天 | 2015年09月30日 | 2015年10月14日 | 68 | |
70 | 2#楼基坑挖方及凿桩 |
7天 | 2015年10月15日 | 2015年10月21日 | 69 | |
71 | 2#楼基础结构施工 |
20天 | 2015年10月22日 | 2015年11月10日 | 70 | |
72 | 2#楼土方回填及地面垫层 |
7天 | 2015年11月11日 | 2015年11月17日 | 71 | |
73 | 2#楼外墙脚手架搭设 |
50天 | 2015年11月18日 | 2016年01月06日 | 72 | |
74 | 主体钢筋砼结构 |
60天 | 2015年11月20日 | 2016年01月18日 | 73[SS+2] | |
75 | 2#楼框架填充墙砌筑 |
68天 | 2015年12月25日 | 2016年03月31日 | 74[SS+35] | |
76 | 2#楼门窗框安装 |
45天 | 2016年01月24日 | 2016年04月07日 | 75[SS+30] | |
77 | 2#楼屋面工程 |
30天 | 2016年05月08日 | 2016年06月06日 | 76[FS+30] | |
78 | 2#楼内墙粉刷 |
30天 | 2016年04月21日 | 2016年05月20日 | 75[FS+20] | |
79 | 2#楼外墙粉刷 |
30天 | 2016年05月01日 | 2016年05月30日 | 75[FS+30] | |
80 | 2#楼地面工程 |
30天 | 2016年05月21日 | 2016年06月19日 | 78 | |
81 | 2#楼油漆涂料 |
30天 | 2016年05月31日 | 2016年06月29日 | 79 | |
82 | 2#楼外架拆除 |
7天 | 2016年06月30日 | 2016年07月06日 | 81 | |
83 | 2#楼栏杆扶手 |
20天 | 2016年06月20日 | 2016年07月09日 | 80 | |
84 | 2#楼门窗玻璃 |
15天 | 2016年06月30日 | 2016年07月14日 | 81 | |
85 | 2#楼块贴面层 |
30天 | 2016年06月20日 | 2016年07月19日 | 80 | |
86 | 2#楼水电安装 |
230天 | 2015年11月01日 | 2016年07月17日 | 71[SS+10] | |
87 | 2#楼暖通空调 |
55天 | 2016年05月21日 | 2016年07月14日 | 78 | |
88 | 1#楼 |
439天 | 2015年09月30日 | 2017年01月10日 | ||
89 | 1#楼桩基础施工 |
30天 | 2016年03月20日 | 2016年04月18日 | ||
90 | 1#楼桩基静载试验 |
15天 | 2016年04月19日 | 2016年05月03日 | 89 | |
91 | 1#楼基坑挖方及凿桩 |
7天 | 2016年05月04日 | 2016年05月10日 | 90 | |
92 | 1#楼基础结构施工 |
20天 | 2016年05月11日 | 2016年05月30日 | 91 | |
93 | 1#楼土方回填及地面垫层 |
7天 | 2016年05月31日 | 2016年06月06日 | 92 | |
94 | 1#楼外墙脚手架搭设 |
50天 | 2016年06月07日 | 2016年07月26日 | 93 | |
95 | 1#楼主体钢筋砼结构 |
60天 | 2016年06月09日 | 2016年08月07日 | 94[SS+2] | |
96 | 1#楼框架填充墙砌筑 |
68天 | 2016年07月14日 | 2016年09月19日 | 95[SS+35] | |
97 | 1#楼门窗框安装 |
45天 | 2016年08月13日 | 2016年09月26日 | 96[SS+30] | |
98 | 1#楼屋面工程 |
30天 | 2016年10月27日 | 2016年11月25日 | 97[FS+30] | |
99 | 1#楼内墙粉刷 |
30天 | 2016年10月10日 | 2016年11月08日 | 96[FS+20] | |
100 | 1#楼外墙粉刷 |
30天 | 2016年10月20日 | 2016年11月18日 | 96[FS+30] | |
101 | 1#楼地面工程 |
30天 | 2016年11月09日 | 2016年12月08日 | 99 | |
102 | 1#楼油漆涂料 |
30天 | 2016年11月19日 | 2016年12月18日 | 100 | |
103 | 1#楼外架拆除 |
7天 | 2016年12月19日 | 2016年12月25日 | 102 | |
104 | 1#楼栏杆扶手 |
30天 | 2016年12月09日 | 2017年01月07日 | 101 | |
105 | 1#楼门窗玻璃 |
15天 | 2016年12月19日 | 2017年01月02日 | 102 | |
106 | 1#楼块贴面层 |
30天 | 2016年12月09日 | 2017年01月07日 | 101 | |
107 | 1#楼水电安装 |
235天 | 2016年05月21日 | 2017年01月10日 | 92[SS+10] | |
108 | 1#楼暖通空调 |
55天 | 2016年11月09日 | 2017年01月02日 | 99 | |
109 | 6#楼 |
237天 | 2015年09月30日 | 2016年06月22日 | ||
110 | 6#桩基础施工 |
5天 | 2015年09月30日 | 2015年10月04日 | ||
111 | 6#楼基坑挖方及凿桩 |
5天 | 2015年10月05日 | 2015年10月09日 | 110 | |
112 | 6#桩基静载试验 |
5天 | 2016年01月03日 | 2016年01月07日 | 110[FS+90] | |
113 | 6#基础结构施工 |
10天 | 2016年01月08日 | 2016年01月17日 | 112 | |
114 | 6#楼土方回填及地面垫层 |
7天 | 2016年01月18日 | 2016年01月24日 | 113 | |
115 | 6#楼外墙脚手架搭设 |
20天 | 2016年01月25日 | 2016年03月14日 | 114 | |
116 | 6#楼主体钢筋砼结构 |
20天 | 2016年01月27日 | 2016年03月16日 | 115[SS+2] | |
117 | 6#楼框架填充墙砌筑 |
7天 | 2016年04月26日 | 2016年05月02日 | 116[SS+60] | |
118 | 6#楼门窗框安装 |
2天 | 2016年05月26日 | 2016年05月27日 | 117[SS+30] | |
119 | 6#楼屋面工程 |
15天 | 2016年06月07日 | 2016年06月21日 | 77 | |
120 | 6#楼内墙粉刷 |
5天 | 2016年05月23日 | 2016年05月27日 | 117[FS+20] | |
121 | 6#楼外墙粉刷 |
5天 | 2016年06月02日 | 2016年06月06日 | 117[FS+30] | |
122 | 6#楼地面工程 |
2天 | 2016年05月28日 | 2016年05月29日 | 120 | |
123 | 6#楼油漆涂料 |
10天 | 2016年06月07日 | 2016年06月16日 | 121 | |
124 | 6#楼外架拆除 |
2天 | 2016年06月17日 | 2016年06月18日 | 123 | |
125 | 6#楼门窗玻璃 |
3天 | 2016年06月17日 | 2016年06月19日 | 123 | |
126 | 6#楼块贴面层 |
5天 | 2016年06月14日 | 2016年06月18日 | 122[FS+15] | |
127 | 6#楼水电安装 |
125天 | 2016年01月20日 | 2016年06月22日 | 113[FS+2] | |
128 | 竣工验收 |
15天 | 2017年01月11日 | 2017年01月25日 | 109,67,45,24,2,88 |
