文件编号 | 8956 | 工期 | 90天 | 开始时间 | 2016-02-24 | 结束时间 | 2016-05-23 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

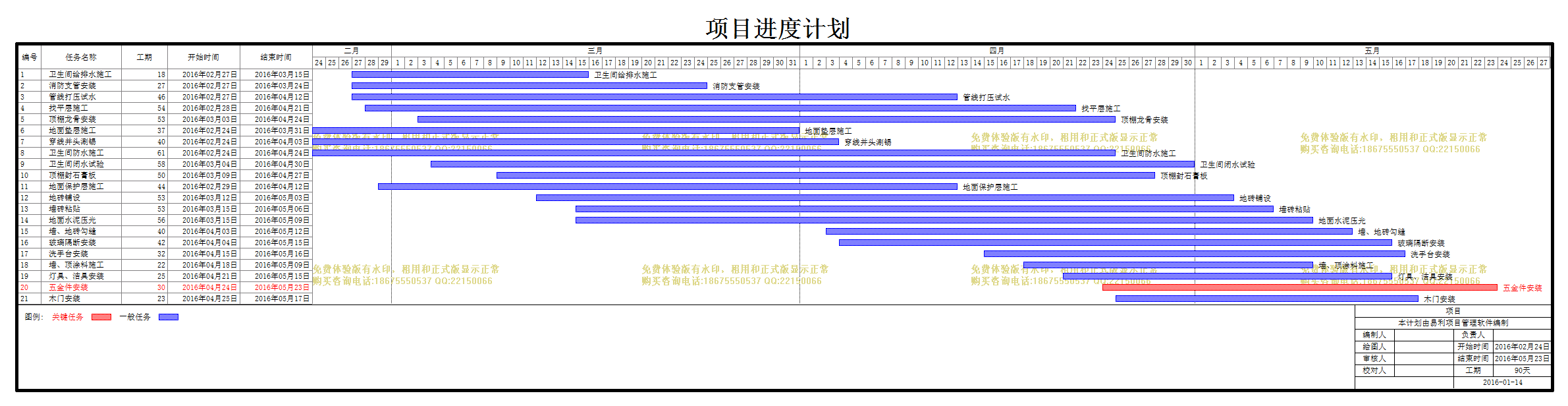

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 卫生间给排水施工 |
18天 | 2016年02月27日 | 2016年03月15日 | ||
2 | 消防支管安装 |
27天 | 2016年02月27日 | 2016年03月24日 | ||
3 | 管线打压试水 |
46天 | 2016年02月27日 | 2016年04月12日 | ||
4 | 找平层施工 |
54天 | 2016年02月28日 | 2016年04月21日 | ||
5 | 顶棚龙骨安装 |
53天 | 2016年03月03日 | 2016年04月24日 | ||
6 | 地面垫层施工 |
37天 | 2016年02月24日 | 2016年03月31日 | ||
7 | 穿线并头涮锡 |
40天 | 2016年02月24日 | 2016年04月03日 | ||
8 | 卫生间防水施工 |
61天 | 2016年02月24日 | 2016年04月24日 | ||
9 | 卫生间闭水试验 |
58天 | 2016年03月04日 | 2016年04月30日 | ||
10 | 顶棚封石膏板 |
50天 | 2016年03月09日 | 2016年04月27日 | ||
11 | 地面保护层施工 |
44天 | 2016年02月29日 | 2016年04月12日 | ||
12 | 地砖铺设 |
53天 | 2016年03月12日 | 2016年05月03日 | ||
13 | 墙砖粘贴 |
53天 | 2016年03月15日 | 2016年05月06日 | ||
14 | 地面水泥压光 |
56天 | 2016年03月15日 | 2016年05月09日 | ||
15 | 墙、地砖勾缝 |
40天 | 2016年04月03日 | 2016年05月12日 | ||
16 | 玻璃隔断安装 |
42天 | 2016年04月04日 | 2016年05月15日 | ||
17 | 洗手台安装 |
32天 | 2016年04月15日 | 2016年05月16日 | ||
18 | 墙、顶涂料施工 |
22天 | 2016年04月18日 | 2016年05月09日 | ||
19 | 灯具、洁具安装 |
25天 | 2016年04月21日 | 2016年05月15日 | ||
20 | 五金件安装 |
30天 | 2016年04月24日 | 2016年05月23日 | ||
21 | 木门安装 |
23天 | 2016年04月25日 | 2016年05月17日 |
