 城中院区十楼新生儿及输血科区域的净化设备采购及安装项目

城中院区十楼新生儿及输血科区域的净化设备采购及安装项目

文件编号 8949 工期 90天 开始时间 2018-02-22 结束时间 2018-05-22
任务数 47K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
城中院区十楼新生儿及输血科区域的净化设备采购及安装项目

编号

任务名称

工期

开始时间

结束时间

1
施工准备
3天 2018/2/22 2018/2/24
2
拆除工程
10天 2018/2/25 2018/3/6
3
吊顶拆除
7天 2018/2/25 2018/3/3
4
墙面拆除
7天 2018/2/25 2018/3/3
5
地面拆除
7天 2018/2/25 2018/3/3
6
渣土弃置
8天 2018/2/25 2018/3/4
7
场地平整
2天 2018/3/5 2018/3/6
8
施工测量
8天 2018/3/7 2018/3/14
9
施工轴线、基准线测量
4天 2018/3/7 2018/3/10
10
施工放线
4天 2018/3/11 2018/3/14
11
空调系统安装
38天 2018/3/15 2018/4/21
12
通风工程
27天 2018/3/15 2018/4/10
13
风管安装
22天 2018/3/15 2018/4/5
14
风口制作安装
20天 2018/3/17 2018/4/5
15
防火阀、对开多叶阀、消音器、电动风阀安装
22天 2018/3/17 2018/4/7
16
风管、风阀保温安装
25天 2018/3/17 2018/4/10
17
机组安装
25天 2018/3/25 2018/4/18
18
水系统安装
25天 2018/3/25 2018/4/18
19
水管及部件保温
23天 2018/3/30 2018/4/21
20
电气及医用气体系统安装
57天 2018/3/15 2018/5/10
21
电气工程
53天 2018/3/15 2018/5/6
22
支架制作安装
28天 2018/3/15 2018/4/11
23
电管、桥架安装
28天 2018/3/18 2018/4/14
24
管内穿线
25天 2018/3/23 2018/4/16
25
传呼系统及其他弱电系统布线
20天 2018/4/2 2018/4/21
26
配电箱设备、电气终端等安装
12天 2018/4/19 2018/4/30
27
各系统接线检查
6天 2018/5/1 2018/5/6
28
医气工程
57天 2018/3/15 2018/5/10
29
支架制作安装
25天 2018/3/15 2018/4/8
30
水平管敷设
25天 2018/3/21 2018/4/14
31
主管道敷设
30天 2018/3/21 2018/4/19
32
主管道气密性实验
6天 2018/4/20 2018/4/25
33
气体站房安装
20天 2018/3/15 2018/4/3
34
敷设终端设备管道
8天 2018/4/4 2018/4/11
35
安装设备带
12天 2018/4/19 2018/4/30
36
安装气体终端
13天 2018/4/22 2018/5/4
37
终端管道气密性实验
6天 2018/5/5 2018/5/10
38
装饰装修工程
59天 2018/3/15 2018/5/12
39
龙骨制作安装
30天 2018/3/15 2018/4/13
40
墙板及吊顶板安装
30天 2018/3/31 2018/4/29
41
门窗安装
23天 2018/4/20 2018/5/12
42
室内设备安装
20天 2018/4/20 2018/5/9
43
调试、测试、验收
10天 2018/5/13 2018/5/22
44
分系统调试
3天 2018/5/13 2018/5/15
45
净化空调系统空吹
2天 2018/5/16 2018/5/17
46
高效过滤器安装
3天 2018/5/18 2018/5/20
47
系统测试及验收
2天 2018/5/21 2018/5/22

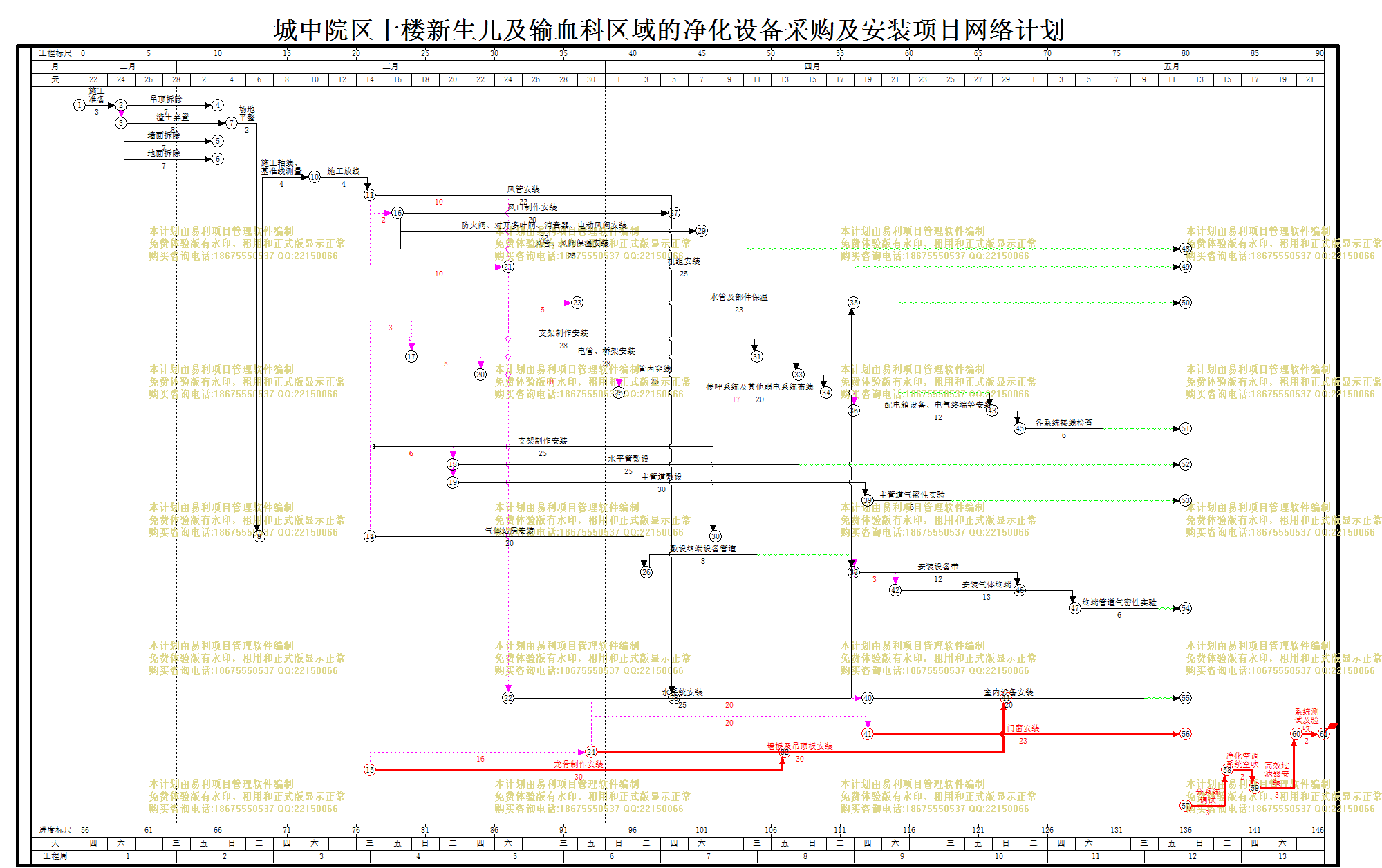

局部效果预览,详细内容请下载附件查看
