文件编号 | 8938 | 工期 | 293天 | 开始时间 | 2014-03-01 | 结束时间 | 2014-12-18 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

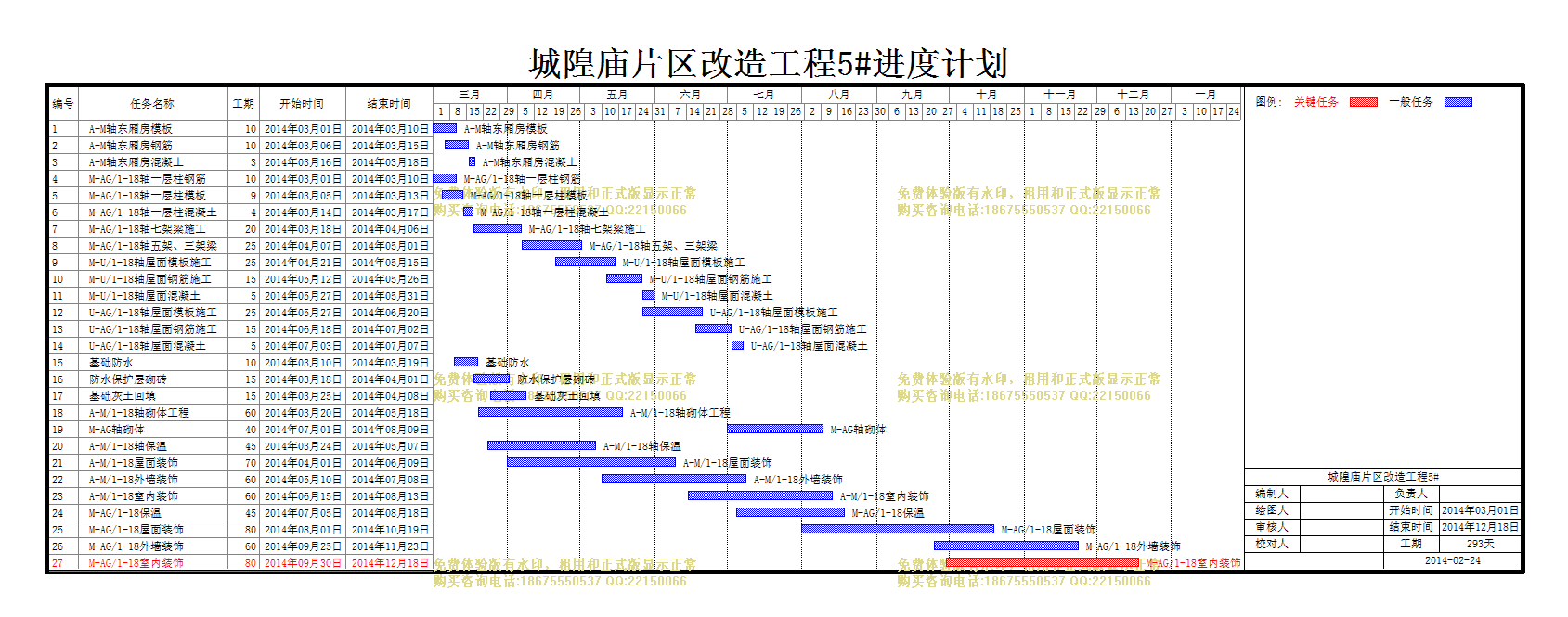

城隍庙片区改造工程5# | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | A-M轴东厢房模板 |
10天 | 2014年03月01日 | 2014年03月10日 |
2 | A-M轴东厢房钢筋 |
10天 | 2014年03月06日 | 2014年03月15日 |
3 | A-M轴东厢房混凝土 |
3天 | 2014年03月16日 | 2014年03月18日 |
4 | M-AG/1-18轴一层柱钢筋 |
10天 | 2014年03月01日 | 2014年03月10日 |
5 | M-AG/1-18轴一层柱模板 |
9天 | 2014年03月05日 | 2014年03月13日 |
6 | M-AG/1-18轴一层柱混凝土 |
4天 | 2014年03月14日 | 2014年03月17日 |
7 | M-AG/1-18轴七架梁施工 |
20天 | 2014年03月18日 | 2014年04月06日 |
8 | M-AG/1-18轴五架、三架梁 |
25天 | 2014年04月07日 | 2014年05月01日 |
9 | M-U/1-18轴屋面模板施工 |
25天 | 2014年04月21日 | 2014年05月15日 |
10 | M-U/1-18轴屋面钢筋施工 |
15天 | 2014年05月12日 | 2014年05月26日 |
11 | M-U/1-18轴屋面混凝土 |
5天 | 2014年05月27日 | 2014年05月31日 |
12 | U-AG/1-18轴屋面模板施工 |
25天 | 2014年05月27日 | 2014年06月20日 |
13 | U-AG/1-18轴屋面钢筋施工 |
15天 | 2014年06月18日 | 2014年07月02日 |
14 | U-AG/1-18轴屋面混凝土 |
5天 | 2014年07月03日 | 2014年07月07日 |
15 | 基础防水 |
10天 | 2014年03月10日 | 2014年03月19日 |
16 | 防水保护层砌砖 |
15天 | 2014年03月18日 | 2014年04月01日 |
17 | 基础灰土回填 |
15天 | 2014年03月25日 | 2014年04月08日 |
18 | A-M/1-18轴砌体工程 |
60天 | 2014年03月20日 | 2014年05月18日 |
19 | M-AG轴砌体 |
40天 | 2014年07月01日 | 2014年08月09日 |
20 | A-M/1-18轴保温 |
45天 | 2014年03月24日 | 2014年05月07日 |
21 | A-M/1-18屋面装饰 |
70天 | 2014年04月01日 | 2014年06月09日 |
22 | A-M/1-18外墙装饰 |
60天 | 2014年05月10日 | 2014年07月08日 |
23 | A-M/1-18室内装饰 |
60天 | 2014年06月15日 | 2014年08月13日 |
24 | M-AG/1-18保温 |
45天 | 2014年07月05日 | 2014年08月18日 |
25 | M-AG/1-18屋面装饰 |
80天 | 2014年08月01日 | 2014年10月19日 |
26 | M-AG/1-18外墙装饰 |
60天 | 2014年09月25日 | 2014年11月23日 |
27 | M-AG/1-18室内装饰 |
80天 | 2014年09月30日 | 2014年12月18日 |
