文件编号 | 8909 | 工期 | 458天 | 开始时间 | 2015-11-15 | 结束时间 | 2017-02-14 |
任务数 | 57K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

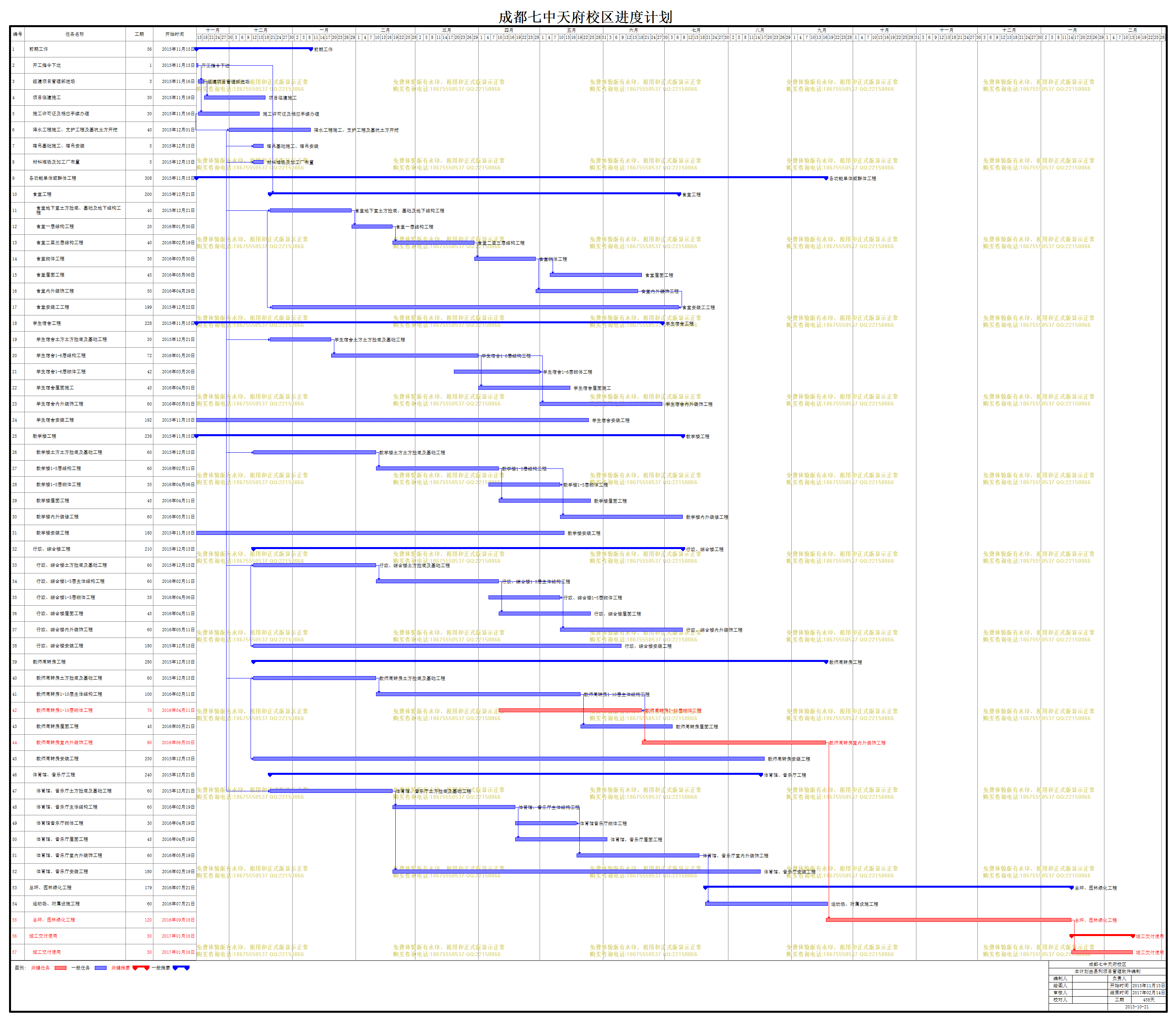

成都七中天府校区 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 前期工作 |
56天 | 2015年11月15日 | 2016年01月09日 | ||
2 | 开工指令下达 |
1天 | 2015年11月15日 | 2015年11月15日 | ||
3 | 组建项目管理部进场 |
3天 | 2015年11月16日 | 2015年11月18日 | 2 | |
4 | 项目临建施工 |
30天 | 2015年11月19日 | 2015年12月18日 | 3 | |
5 | 施工许可证及相应手续办理 |
30天 | 2015年11月16日 | 2015年12月15日 | 2 | |
6 | 降水工程施工、支护工程及基坑土方开挖 |
40天 | 2015年12月01日 | 2016年01月09日 | 5[SS+15] | |
7 | 塔吊基础施工、塔吊安装 |
5天 | 2015年12月13日 | 2015年12月17日 | 6[SS+12] | |
8 | 材料堆场及加工厂布置 |
5天 | 2015年12月13日 | 2015年12月17日 | 6[SS+12] | |
9 | 各功能单体或群体工程 |
308天 | 2015年11月15日 | 2016年09月17日 | ||
10 | 食堂工程 |
200天 | 2015年12月21日 | 2016年07月07日 | 2 | |
11 | 食堂地下室土方捡底、基础及地下结构工程 |
40天 | 2015年12月21日 | 2016年01月29日 | 6[SS+20] | |
12 | 食堂一层结构工程 |
20天 | 2016年01月30日 | 2016年02月18日 | 11 | |
13 | 食堂二至三层结构工程 |
40天 | 2016年02月19日 | 2016年03月29日 | 12 | |
14 | 食堂砌体工程 |
30天 | 2016年03月30日 | 2016年04月28日 | 13 | |
15 | 食堂屋面工程 |
45天 | 2016年05月06日 | 2016年06月19日 | 14[FS+7] | |
16 | 食堂内外装饰工程 |
50天 | 2016年04月29日 | 2016年06月17日 | 14 | |
17 | 食堂安装工工程 |
199天 | 2015年12月22日 | 2016年07月07日 | 11[SS+1],16[FF] | |
18 | 学生宿舍工程 |
228天 | 2015年11月15日 | 2016年06月29日 | ||
19 | 学生宿舍土方土方捡底及基础工程 |
30天 | 2015年12月21日 | 2016年01月19日 | 6[SS+20] | |
20 | 学生宿舍1-6层结构工程 |
72天 | 2016年01月20日 | 2016年03月31日 | 19 | |
21 | 学生宿舍1-6层砌体工程 |
42天 | 2016年03月20日 | 2016年04月30日 | 20[FF+30] | |
22 | 学生宿舍屋面施工 |
45天 | 2016年04月01日 | 2016年05月15日 | 20 | |
23 | 学生宿舍内外装饰工程 |
60天 | 2016年05月01日 | 2016年06月29日 | 21 | |
24 | 学生宿舍安装工程 |
192天 | 2015年11月15日 | 2016年05月24日 | ||
25 | 教学楼工程 |
238天 | 2015年11月15日 | 2016年07月09日 | ||
26 | 教学楼土方土方捡底及基础工程 |
60天 | 2015年12月13日 | 2016年02月10日 | 6[SS+12] | |
27 | 教学楼1-5层结构工程 |
60天 | 2016年02月11日 | 2016年04月10日 | 26 | |
28 | 教学楼1-5层砌体工程 |
35天 | 2016年04月06日 | 2016年05月10日 | 27[FF+30] | |
29 | 教学楼屋面工程 |
45天 | 2016年04月11日 | 2016年05月25日 | 27 | |
30 | 教学楼内外装修工程 |
60天 | 2016年05月11日 | 2016年07月09日 | 28 | |
31 | 教学楼安装工程 |
180天 | 2015年11月15日 | 2016年05月12日 | ||
32 | 行政、综合楼工程 |
210天 | 2015年12月13日 | 2016年07月09日 | ||
33 | 行政、综合楼土方捡底及基础工程 |
60天 | 2015年12月13日 | 2016年02月10日 | 6[SS+12] | |
34 | 行政、综合楼1-5层主体结构工程 |
60天 | 2016年02月11日 | 2016年04月10日 | 33 | |
35 | 行政、综合楼1-5层砌体工程 |
35天 | 2016年04月06日 | 2016年05月10日 | 34[FF+30] | |
36 | 行政、综合楼屋面工程 |
45天 | 2016年04月11日 | 2016年05月25日 | 34 | |
37 | 行政、综合楼内外装饰工程 |
60天 | 2016年05月11日 | 2016年07月09日 | 35 | |
38 | 行政、综合楼安装工程 |
180天 | 2015年12月13日 | 2016年06月09日 | 33[SS] | |
39 | 教师周转房工程 |
280天 | 2015年12月13日 | 2016年09月17日 | ||
40 | 教师周转房土方捡底及基础工程 |
60天 | 2015年12月13日 | 2016年02月10日 | 6[SS+12] | |
41 | 教师周转房1-10层主体结构工程 |
100天 | 2016年02月11日 | 2016年05月20日 | 40 | |
42 | 教师周转房1-10层砌体工程 |
70天 | 2016年04月11日 | 2016年06月19日 | 41[FF+30] | |
43 | 教师周转房屋面工程 |
45天 | 2016年05月21日 | 2016年07月04日 | 41 | |
44 | 教师周转房室内外装饰工程 |
90天 | 2016年06月20日 | 2016年09月17日 | 42 | |
45 | 教师周转房安装工程 |
250天 | 2015年12月13日 | 2016年08月18日 | 40[SS] | |
46 | 体育馆、音乐厅工程 |
240天 | 2015年12月21日 | 2016年08月16日 | ||
47 | 体育馆、音乐厅土方捡底及基础工程 |
60天 | 2015年12月21日 | 2016年02月18日 | 6[SS+20] | |
48 | 体育馆、音乐厅主体结构工程 |
60天 | 2016年02月19日 | 2016年04月18日 | 47 | |
49 | 体育馆音乐厅砌体工程 |
30天 | 2016年04月19日 | 2016年05月18日 | 48[FF+30] | |
50 | 体育馆、音乐厅屋面工程 |
45天 | 2016年04月19日 | 2016年06月02日 | 48 | |
51 | 体育馆、音乐厅室内外装饰工程 |
60天 | 2016年05月19日 | 2016年07月17日 | 49 | |
52 | 体育馆、音乐厅安装工程 |
180天 | 2016年02月19日 | 2016年08月16日 | 47 | |
53 | 总坪、园林绿化工程 |
179天 | 2016年07月21日 | 2017年01月15日 | ||
54 | 运动场、附属设施工程 |
60天 | 2016年07月21日 | 2016年09月18日 | 51 | |
55 | 总坪、园林绿化工程 |
120天 | 2016年09月18日 | 2017年01月15日 | 44 | |
56 | 竣工交付使用 |
30天 | 2017年01月16日 | 2017年02月14日 | ||
57 | 竣工交付使用 |
30天 | 2017年01月16日 | 2017年02月14日 | 55 |
