 成都金牛万怡酒店样板房装修工程施工进度计划

成都金牛万怡酒店样板房装修工程施工进度计划

文件编号 8905 工期 150天 开始时间 2017-12-20 结束时间 2018-05-18
任务数 53K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)

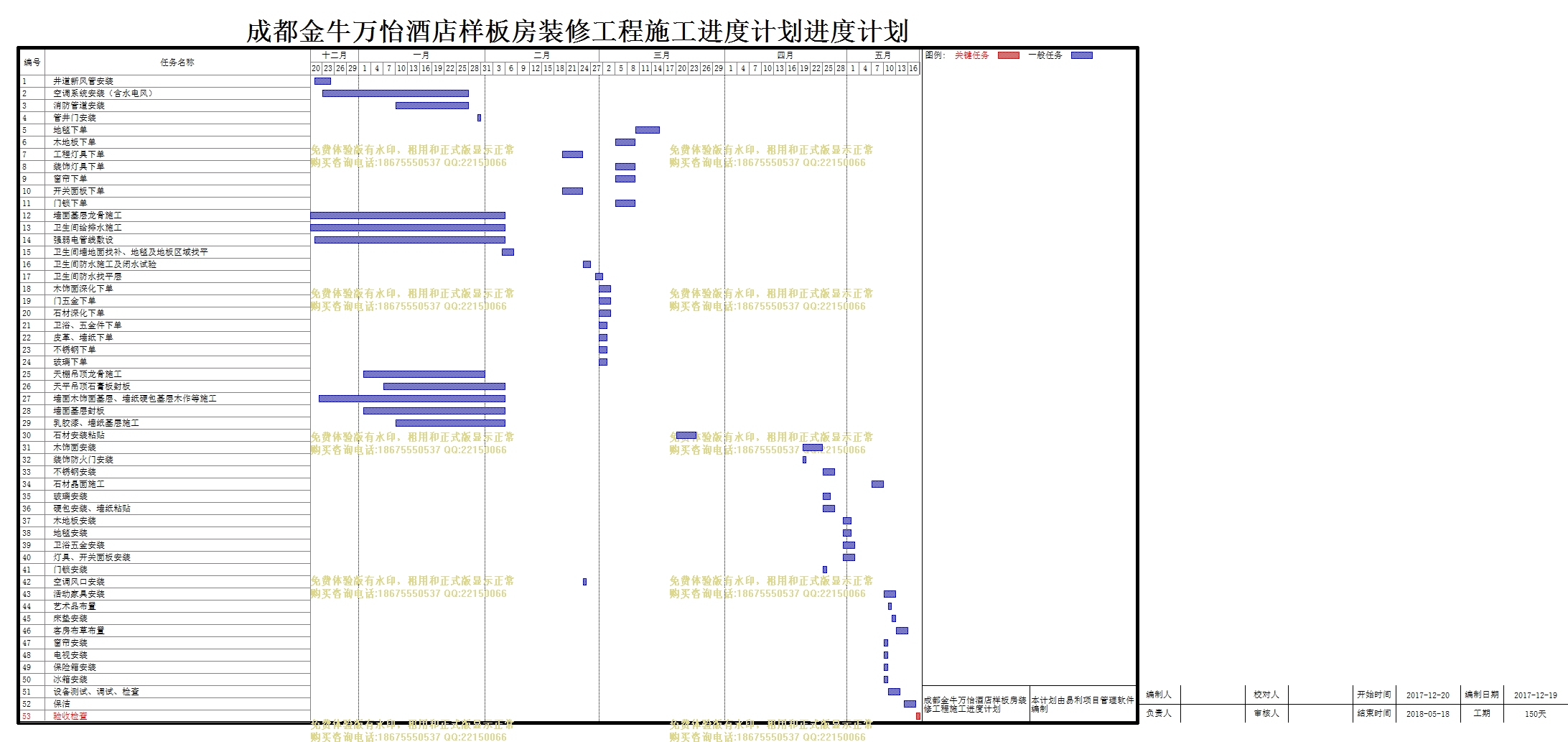

计划内容
成都金牛万怡酒店样板房装修工程施工进度计划

编号

任务名称

工期

开始时间

结束时间

资源配备

备注

1
井道新风管安装
4天 2017-12-21 2017-12-24 重庆瀚方施工
2
空调系统安装(含水电风)
36天 2017-12-23 2018-01-27 重庆瀚方施工
3
消防管道安装
18天 2018-01-10 2018-01-27 平安消防施工
4
管井门安装
1天 2018-01-30 2018-01-30
5
地毯下单
6天 2018-03-10 2018-03-15 选型确认、供应单位确定
6
木地板下单
5天 2018-03-05 2018-03-09 选型确认、供应单位确定
7
工程灯具下单
5天 2018-02-20 2018-02-24 选型确认、供应单位确定
8
装饰灯具下单
5天 2018-03-05 2018-03-09 选型确认、供应单位确定
9
窗帘下单
5天 2018-03-05 2018-03-09 选型确认、供应单位确定
10
开关面板下单
5天 2018-02-20 2018-02-24 选型确认、供应单位确定
11
门锁下单
5天 2018-03-05 2018-03-09
12
墙面基层龙骨施工
48天 2017-12-20 2018-02-05
13
卫生间给排水施工
48天 2017-12-20 2018-02-05 管件到场、洁具预埋件到场
14
强弱电管线敷设
47天 2017-12-21 2018-02-05 管线到场
15
卫生间墙地面找补、地毯及地板区域找平
3天 2018-02-05 2018-02-07
16
卫生间防水施工及闭水试验
2天 2018-02-25 2018-02-26
17
卫生间防水找平层
2天 2018-02-28 2018-03-01
18
木饰面深化下单
3天 2018-03-01 2018-03-03 选型确认、供应单位确定
19
门五金下单
3天 2018-03-01 2018-03-03
20
石材深化下单
3天 2018-03-01 2018-03-03 选型确认、供应单位确定
21
卫浴、五金件下单
2天 2018-03-01 2018-03-02 选型确认、供应单位确定
22
皮革、墙纸下单
2天 2018-03-01 2018-03-02 选型确认、供应单位确定
23
不锈钢下单
2天 2018-03-01 2018-03-02 施工单位负责
24
玻璃下单
2天 2018-03-01 2018-03-02 选型确认、供应单位确定
25
天棚吊顶龙骨施工
30天 2018-01-02 2018-01-31
26
天平吊顶石膏板封板
30天 2018-01-07 2018-02-05
27
墙面木饰面基层、墙纸硬包基层木作等施工
46天 2017-12-22 2018-02-05
28
墙面基层封板
35天 2018-01-02 2018-02-05
29
乳胶漆、墙纸基层施工
27天 2018-01-10 2018-02-05
30
石材安装粘贴
5天 2018-03-20 2018-03-24
31
木饰面安装
5天 2018-04-20 2018-04-24
32
装饰防火门安装
1天 2018-04-20 2018-04-20 由木饰面厂家负责
33
不锈钢安装
3天 2018-04-25 2018-04-27
34
石材晶面施工
3天 2018-05-07 2018-05-09
35
玻璃安装
2天 2018-04-25 2018-04-26
36
硬包安装、墙纸粘贴
3天 2018-04-25 2018-04-27
37
木地板安装
2天 2018-04-30 2018-05-01 木地板到场
38
地毯安装
2天 2018-04-30 2018-05-01 地毯到场
39
卫浴五金安装
3天 2018-04-30 2018-05-02
40
灯具、开关面板安装
3天 2018-04-30 2018-05-02
41
门锁安装
1天 2018-04-25 2018-04-25
42
空调风口安装
1天 2018-02-25 2018-02-25
43
活动家具安装
3天 2018-05-10 2018-05-12
44
艺术品布置
1天 2018-05-11 2018-05-11
45
床垫安装
1天 2018-05-12 2018-05-12
46
客房布草布置
3天 2018-05-13 2018-05-15
47
窗帘安装
1天 2018-05-10 2018-05-10
48
电视安装
1天 2018-05-10 2018-05-10
49
保险箱安装
1天 2018-05-10 2018-05-10
50
冰箱安装
1天 2018-05-10 2018-05-10
51
设备测试、调试、检查
3天 2018-05-11 2018-05-13
52
保洁
3天 2018-05-15 2018-05-17
53
验收检查
1天 2018-05-18 2018-05-18

局部效果预览,详细内容请下载附件查看
