 朝阳医院分院医技楼工程

朝阳医院分院医技楼工程

文件编号 8846 工期 196天 开始时间 2015-03-01 结束时间 2015-09-12
任务数 176K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

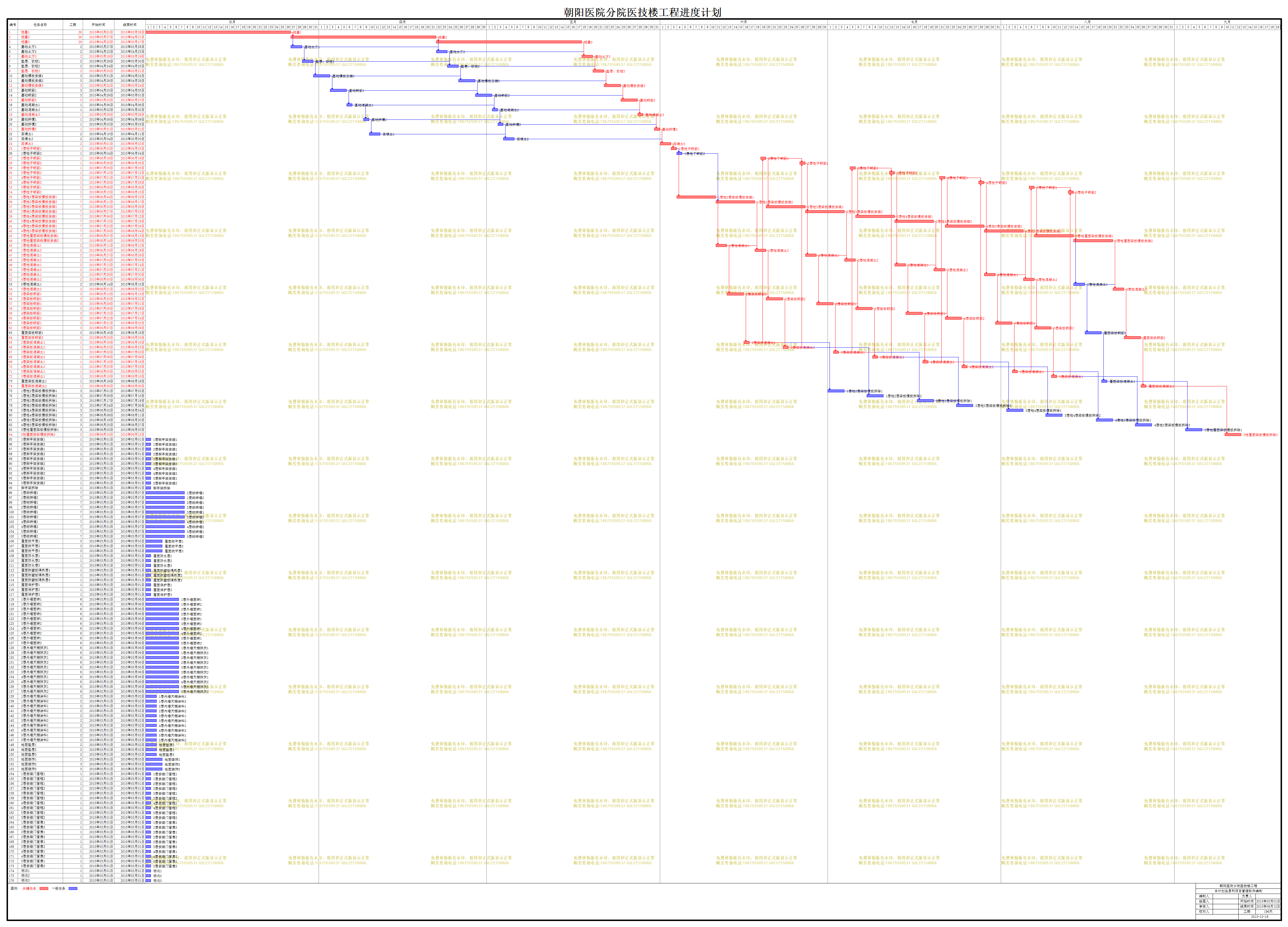

计划内容
朝阳医院分院医技楼工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
桩基1
26天 2015年03月01日 2015年03月26日
2
桩基2
26天 2015年03月27日 2015年04月21日 1
3
桩基3
26天 2015年04月22日 2015年05月17日 2
4
基础土方1
2天 2015年03月27日 2015年03月28日 1
5
基础土方2
2天 2015年04月22日 2015年04月23日 2,4
6
基础土方3
2天 2015年05月18日 2015年05月19日 5,3
7
垫层、砍桩1
2天 2015年03月29日 2015年03月30日 4
8
垫层、砍桩2
2天 2015年04月24日 2015年04月25日 7,5
9
垫层、砍桩3
2天 2015年05月20日 2015年05月21日 8,6
10
基础模板安装1
3天 2015年03月31日 2015年04月02日 7
11
基础模板安装2
3天 2015年04月26日 2015年04月28日 10,8
12
基础模板安装3
3天 2015年05月22日 2015年05月24日 11,9
13
基础钢筋1
3天 2015年04月03日 2015年04月05日 10
14
基础钢筋2
3天 2015年04月29日 2015年05月01日 13,11
15
基础钢筋3
3天 2015年05月25日 2015年05月27日 14,12
16
基础混凝土1
1天 2015年04月06日 2015年04月06日 13
17
基础混凝土2
1天 2015年05月02日 2015年05月02日 16,14
18
基础混凝土3
1天 2015年05月28日 2015年05月28日 17,15
19
基础拆模1
1天 2015年04月09日 2015年04月09日 16[FS+2]
20
基础拆模2
1天 2015年05月03日 2015年05月03日 17,19
21
基础拆模3
1天 2015年05月31日 2015年05月31日 18[FS+2],20
22
回填土1
2天 2015年04月10日 2015年04月11日 19
23
回填土2
2天 2015年05月04日 2015年05月05日 22,20
24
回填土3
2天 2015年06月01日 2015年06月02日 23,21
25
1层柱子钢筋1
1天 2015年06月03日 2015年06月03日 24
26
1层柱子钢筋2
1天 2015年06月04日 2015年06月04日 25
27
2层柱子钢筋1
1天 2015年06月19日 2015年06月19日 65[FS+2]
28
2层柱子钢筋2
1天 2015年06月26日 2015年06月26日 27,66[FS+2]
29
3层柱子钢筋1
1天 2015年07月05日 2015年07月05日 67[FS+2]
30
3层柱子钢筋2
1天 2015年07月12日 2015年07月12日 68[FS+2],29
31
4层柱子钢筋1
1天 2015年07月21日 2015年07月21日 69[FS+2]
32
4层柱子钢筋2
1天 2015年07月28日 2015年07月28日 31,70[FS+2]
33
5层柱子钢筋1
1天 2015年08月06日 2015年08月06日 71[FS+2]
34
5层柱子钢筋2
1天 2015年08月13日 2015年08月13日 33,72[FS+2]
35
1层柱2层梁板模板安装1
7天 2015年06月04日 2015年06月10日 25
36
1层柱2层梁板模板安装2
7天 2015年06月11日 2015年06月17日 35,26
37
2层柱3层梁板模板安装1
7天 2015年06月20日 2015年06月26日 27
38
2层柱3层梁板模板安装2
7天 2015年06月27日 2015年07月03日 37,28
39
3层柱4层梁板模板安装1
7天 2015年07月06日 2015年07月12日 29
40
3层柱4层梁板模板安装2
7天 2015年07月13日 2015年07月19日 39,30
41
4层柱5层梁板模板安装1
7天 2015年07月22日 2015年07月28日 31
42
4层柱5层梁板模板安装2
7天 2015年07月29日 2015年08月04日 41,32
43
5层柱屋面梁板模板安装1
7天 2015年08月07日 2015年08月13日 33
44
5层柱屋面梁板模板安装2
7天 2015年08月14日 2015年08月20日 43,34
45
1层柱混凝土1
2天 2015年06月11日 2015年06月12日 35
46
1层柱混凝土2
2天 2015年06月18日 2015年06月19日 45,36
47
2层柱混凝土1
2天 2015年06月27日 2015年06月28日 37
48
2层柱混凝土2
2天 2015年07月04日 2015年07月05日 47,38
49
3层柱混凝土1
2天 2015年07月13日 2015年07月14日 39
50
3层柱混凝土2
2天 2015年07月20日 2015年07月21日 49,40
51
4层柱混凝土1
2天 2015年07月29日 2015年07月30日 41
52
4层柱混凝土2
2天 2015年08月05日 2015年08月06日 51,42
53
5层柱混凝土1
2天 2015年08月14日 2015年08月15日 43
54
5层柱混凝土2
2天 2015年08月21日 2015年08月22日 53,44
55
2层梁板钢筋1
3天 2015年06月13日 2015年06月15日 45
56
2层梁板钢筋2
3天 2015年06月20日 2015年06月22日 55,46
57
3层梁板钢筋1
3天 2015年06月29日 2015年07月01日 47
58
3层梁板钢筋2
3天 2015年07月06日 2015年07月08日 57,48
59
4层梁板钢筋1
3天 2015年07月15日 2015年07月17日 49
60
4层梁板钢筋2
3天 2015年07月22日 2015年07月24日 59,50
61
5层梁板钢筋1
3天 2015年07月31日 2015年08月02日 51
62
5层梁板钢筋2
3天 2015年08月07日 2015年08月09日 61,52
63
屋面梁板钢筋1
3天 2015年08月16日 2015年08月18日 53
64
屋面梁板钢筋2
3天 2015年08月23日 2015年08月25日 63,54
65
2层梁板混凝土1
1天 2015年06月16日 2015年06月16日 55
66
2层梁板混凝土2
1天 2015年06月23日 2015年06月23日 65,56
67
3层梁板混凝土1
1天 2015年07月02日 2015年07月02日 57
68
3层梁板混凝土2
1天 2015年07月09日 2015年07月09日 67,58
69
4层梁板混凝土1
1天 2015年07月18日 2015年07月18日 59
70
4层梁板混凝土2
1天 2015年07月25日 2015年07月25日 69,60
71
5层梁板混凝土1
1天 2015年08月03日 2015年08月03日 61
72
5层梁板混凝土1
1天 2015年08月10日 2015年08月10日 71,62
73
屋面梁板混凝土1
1天 2015年08月19日 2015年08月19日 63
74
屋面梁板混凝土2
1天 2015年08月26日 2015年08月26日 73,64
75
1层柱2层梁板模板拆除1
3天 2015年07月01日 2015年07月03日 65[FS+14]
76
1层柱2层梁板模板拆除2
3天 2015年07月08日 2015年07月10日 75,66[FS+14]
77
2层柱3层梁板模板拆除1
3天 2015年07月17日 2015年07月19日 67[FS+14]
78
2层柱3层梁板模板拆除2
3天 2015年07月24日 2015年07月26日 68[FS+14],77
79
3层柱4层梁板模板拆除1
3天 2015年08月02日 2015年08月04日 69[FS+14]
80
3层柱4层梁板模板拆除2
3天 2015年08月09日 2015年08月11日 70[FS+14]
81
4层柱5层梁板模板拆除1
3天 2015年08月18日 2015年08月20日 71[FS+14]
82
4层柱5层梁板模板拆除2
3天 2015年08月25日 2015年08月27日 81,72[FS+14]
83
5层柱屋面梁板模板拆除1
3天 2015年09月03日 2015年09月05日 73[FS+14]
84
5柱屋面梁板模板拆除2
3天 2015年09月10日 2015年09月12日 83,74[FS+14]
85
1层脚手架安装1
1天 2015年03月01日 2015年03月01日
86
1层脚手架安装2
1天 2015年03月01日 2015年03月01日
87
2层脚手架安装1
1天 2015年03月01日 2015年03月01日
88
2层脚手架安装2
1天 2015年03月01日 2015年03月01日
89
3层脚手架安装1
1天 2015年03月01日 2015年03月01日
90
3层脚手架安装2
1天 2015年03月01日 2015年03月01日
91
4层脚手架安装1
1天 2015年03月01日 2015年03月01日
92
4层脚手架安装2
1天 2015年03月01日 2015年03月01日
93
5层脚手架安装1
1天 2015年03月01日 2015年03月01日
94
5层脚手架安装2
1天 2015年03月01日 2015年03月01日
95
脚手架拆除
1天 2015年03月01日 2015年03月01日
96
1层砌砖墙1
7天 2015年03月01日 2015年03月07日
97
1层砌砖墙2
7天 2015年03月01日 2015年03月07日
98
2层砌砖墙1
7天 2015年03月01日 2015年03月07日
99
2层砌砖墙2
7天 2015年03月01日 2015年03月07日
100
3层砌砖墙1
7天 2015年03月01日 2015年03月07日
101
3层砌砖墙2
7天 2015年03月01日 2015年03月07日
102
4层砌砖墙1
7天 2015年03月01日 2015年03月07日
103
4层砌砖墙2
7天 2015年03月01日 2015年03月07日
104
5层砌砖墙1
7天 2015年03月01日 2015年03月07日
105
5层砌砖墙2
7天 2015年03月01日 2015年03月07日
106
屋面找平层1
3天 2015年03月01日 2015年03月03日
107
屋面找平层2
3天 2015年03月01日 2015年03月03日
108
屋面找平层3
3天 2015年03月01日 2015年03月03日
109
屋面防水层1
1天 2015年03月01日 2015年03月01日
110
屋面防水层2
1天 2015年03月01日 2015年03月01日
111
屋面防水层3
1天 2015年03月01日 2015年03月01日
112
屋面挤塑板隔热层1
1天 2015年03月01日 2015年03月01日
113
屋面挤塑板隔热层2
1天 2015年03月01日 2015年03月01日
114
屋面挤塑板隔热层3
1天 2015年03月01日 2015年03月01日
115
屋面保护层1
1天 2015年03月01日 2015年03月01日
116
屋面保护层2
1天 2015年03月01日 2015年03月01日
117
屋面保护层3
1天 2015年03月01日 2015年03月01日
118
1层外墙面砖1
6天 2015年03月01日 2015年03月06日
119
1层外墙面砖2
6天 2015年03月01日 2015年03月06日
120
2层外墙面砖1
6天 2015年03月01日 2015年03月06日
121
2层外墙面砖2
6天 2015年03月01日 2015年03月06日
122
3层外墙面砖1
6天 2015年03月01日 2015年03月06日
123
3层外墙面砖2
6天 2015年03月01日 2015年03月06日
124
4层外墙面砖1
6天 2015年03月01日 2015年03月06日
125
4层外墙面砖2
6天 2015年03月01日 2015年03月06日
126
5层外墙面砖1
6天 2015年03月01日 2015年03月06日
127
5层外墙面砖2
6天 2015年03月01日 2015年03月06日
128
1层内墙天棚抹灰1
6天 2015年03月01日 2015年03月06日
129
1层内墙天棚抹灰2
6天 2015年03月01日 2015年03月06日
130
2层内墙天棚抹灰1
6天 2015年03月01日 2015年03月06日
131
2层内墙天棚抹灰2
6天 2015年03月01日 2015年03月06日
132
3层内墙天棚抹灰1
6天 2015年03月01日 2015年03月06日
133
3层内墙天棚抹灰2
6天 2015年03月01日 2015年03月06日
134
4层内墙天棚抹灰1
6天 2015年03月01日 2015年03月06日
135
4层内墙天棚抹灰2
6天 2015年03月01日 2015年03月06日
136
5层内墙天棚抹灰1
6天 2015年03月01日 2015年03月06日
137
5层内墙天棚抹灰2
6天 2015年03月01日 2015年03月06日
138
1层内墙天棚涂料1
2天 2015年03月01日 2015年03月02日
139
1层内墙天棚涂料2
2天 2015年03月01日 2015年03月02日
140
2层内墙天棚涂料1
2天 2015年03月01日 2015年03月02日
141
2层内墙天棚涂料2
2天 2015年03月01日 2015年03月02日
142
3层内墙天棚涂料1
2天 2015年03月01日 2015年03月02日
143
3层内墙天棚涂料2
2天 2015年03月01日 2015年03月02日
144
4层内墙天棚涂料1
2天 2015年03月01日 2015年03月02日
145
4层内墙天棚涂料2
2天 2015年03月01日 2015年03月02日
146
5层内墙天棚涂料1
2天 2015年03月01日 2015年03月02日
147
5层内墙天棚涂料2
2天 2015年03月01日 2015年03月02日
148
地面垫层1
2天 2015年03月01日 2015年03月02日
149
地面垫层2
2天 2015年03月01日 2015年03月02日
150
地面垫层3
2天 2015年03月01日 2015年03月02日
151
地面装饰1
3天 2015年03月01日 2015年03月03日
152
地面装饰2
3天 2015年03月01日 2015年03月03日
153
地面装饰3
3天 2015年03月01日 2015年03月03日
154
1层安装门窗框1
1天 2015年03月01日 2015年03月01日
155
1层安装门窗框2
1天 2015年03月01日 2015年03月01日
156
2层安装门窗框1
1天 2015年03月01日 2015年03月01日
157
2层安装门窗框2
1天 2015年03月01日 2015年03月01日
158
3层安装门窗框1
1天 2015年03月01日 2015年03月01日
159
3层安装门窗框2
1天 2015年03月01日 2015年03月01日
160
4层安装门窗框1
1天 2015年03月01日 2015年03月01日
161
4层安装门窗框2
1天 2015年03月01日 2015年03月01日
162
5层安装门窗框1
1天 2015年03月01日 2015年03月01日
163
5层安装门窗框2
1天 2015年03月01日 2015年03月01日
164
1层安装门窗扇1
1天 2015年03月01日 2015年03月01日
165
1层安装门窗扇2
1天 2015年03月01日 2015年03月01日
166
2层安装门窗扇1
1天 2015年03月01日 2015年03月01日
167
2层安装门窗扇2
1天 2015年03月01日 2015年03月01日
168
3层安装门窗扇1
1天 2015年03月01日 2015年03月01日
169
3层安装门窗扇2
1天 2015年03月01日 2015年03月01日
170
4层安装门窗扇1
1天 2015年03月01日 2015年03月01日
171
4层安装门窗扇2
1天 2015年03月01日 2015年03月01日
172
5层安装门窗扇1
1天 2015年03月01日 2015年03月01日
173
5层安装门窗扇2
1天 2015年03月01日 2015年03月01日
174
明沟1
1天 2015年03月01日 2015年03月01日
175
明沟2
1天 2015年03月01日 2015年03月01日
176
明沟3
1天 2015年03月01日 2015年03月01日
