长兴县龙山新区齐山西路延伸线| 文件编号 | 8799 | 工期 | 40天 | 开始时间 | 2014-03-27 | 结束时间 | 2014-05-05 |
| 任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3899次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

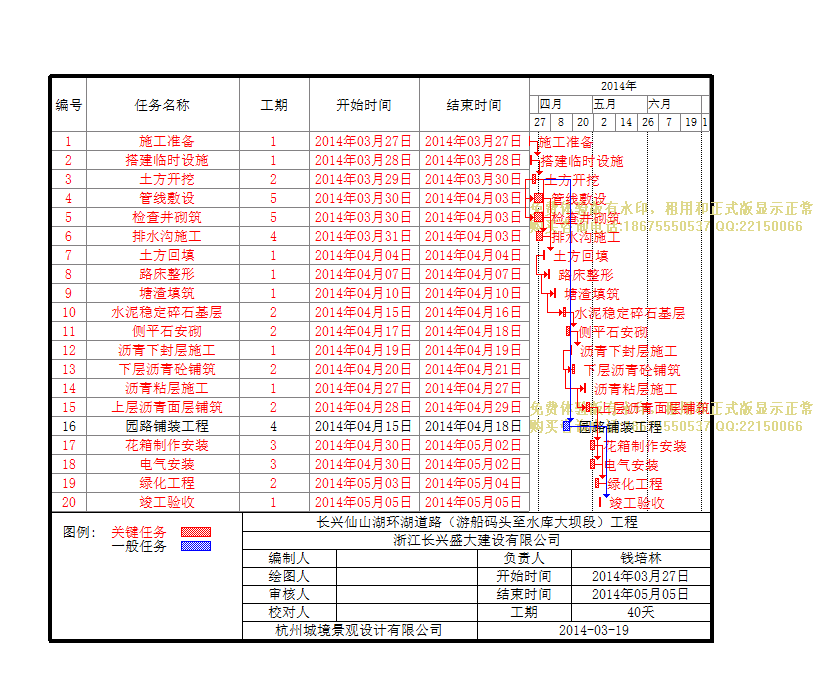

| 长兴县龙山新区齐山西路延伸线 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工准备 |
1天 | 2014年03月27日 | 2014年03月27日 |
| 2 | 搭建临时设施 |
1天 | 2014年03月28日 | 2014年03月28日 |
| 3 | 土方开挖 |
2天 | 2014年03月29日 | 2014年03月30日 |
| 4 | 管线敷设 |
5天 | 2014年03月30日 | 2014年04月03日 |
| 5 | 检查井砌筑 |
5天 | 2014年03月30日 | 2014年04月03日 |
| 6 | 排水沟施工 |
4天 | 2014年03月31日 | 2014年04月03日 |
| 7 | 土方回填 |
1天 | 2014年04月04日 | 2014年04月04日 |
| 8 | 路床整形 |
1天 | 2014年04月07日 | 2014年04月07日 |
| 9 | 塘渣填筑 |
1天 | 2014年04月10日 | 2014年04月10日 |
| 10 | 水泥稳定碎石基层 |
2天 | 2014年04月15日 | 2014年04月16日 |
| 11 | 侧平石安砌 |
2天 | 2014年04月17日 | 2014年04月18日 |
| 12 | 沥青下封层施工 |
1天 | 2014年04月19日 | 2014年04月19日 |
| 13 | 下层沥青砼铺筑 |
2天 | 2014年04月20日 | 2014年04月21日 |
| 14 | 沥青粘层施工 |
1天 | 2014年04月27日 | 2014年04月27日 |
| 15 | 上层沥青面层铺筑 |
2天 | 2014年04月28日 | 2014年04月29日 |
| 16 | 园路铺装工程 |
4天 | 2014年04月15日 | 2014年04月18日 |
| 17 | 花箱制作安装 |
3天 | 2014年04月30日 | 2014年05月02日 |
| 18 | 电气安装 |
3天 | 2014年04月30日 | 2014年05月02日 |
| 19 | 绿化工程 |
2天 | 2014年05月03日 | 2014年05月04日 |
| 20 | 竣工验收 |
1天 | 2014年05月05日 | 2014年05月05日 |
