 长沙市轨道交通3号线一期工程人防设备采购及安装项目第二标段

长沙市轨道交通3号线一期工程人防设备采购及安装项目第二标段

文件编号 8778 工期 493天 开始时间 2016-03-15 结束时间 2017-07-20
任务数 32K 整理日期 2019/5/17 下载次数 3892
下载地址 计划文件点击下载(登录后才可以下载)

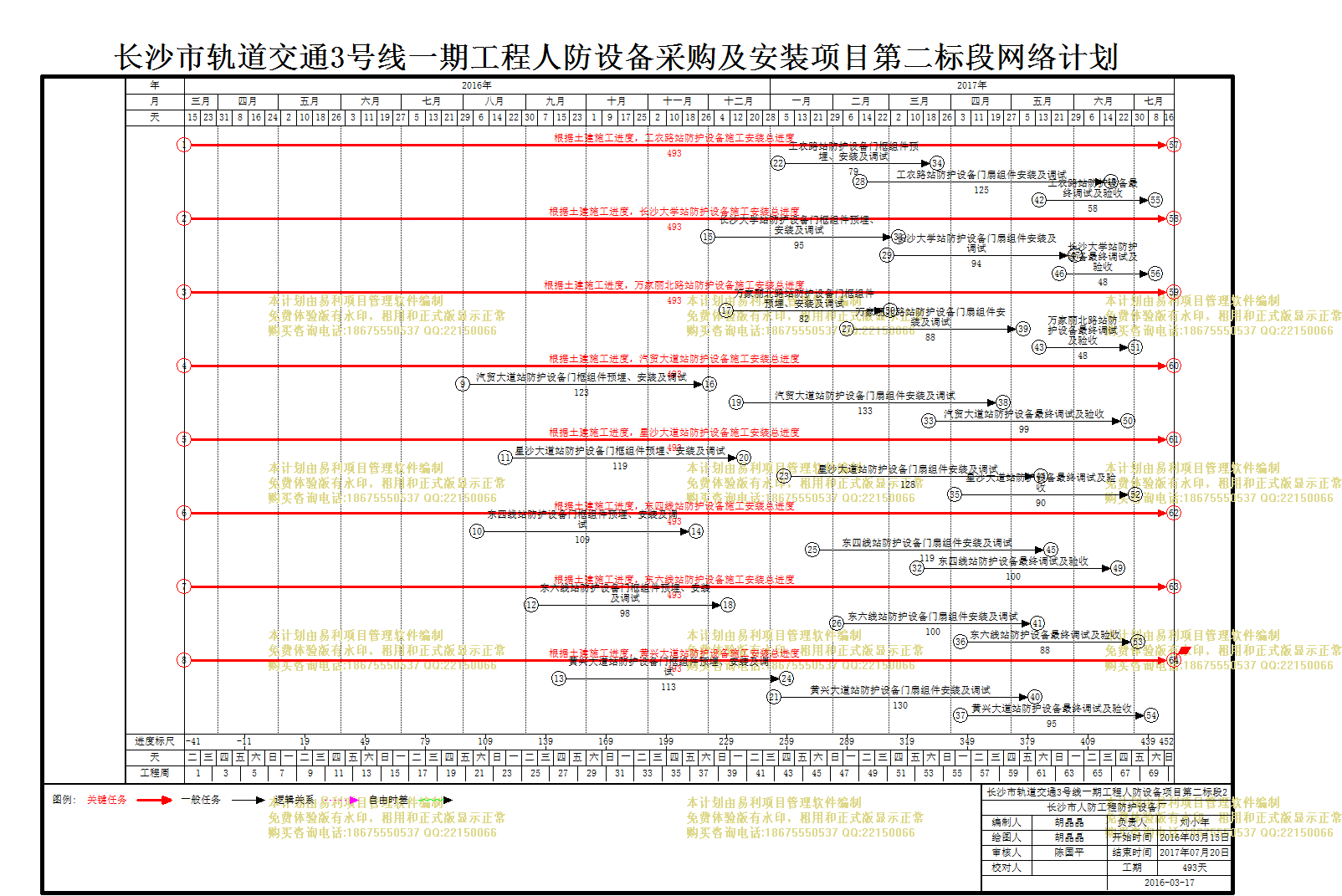

计划内容
长沙市轨道交通3号线一期工程人防设备采购及安装项目第二标段

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
根据土建施工进度,工农路站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
2
工农路站防护设备门框组件预埋、安装及调试
79天 2017年01月05日 2017年03月24日
3
工农路站防护设备门扇组件安装及调试
125天 2017年02月15日 2017年06月19日
4
工农路站防护设备最终调试及验收
58天 2017年05月15日 2017年07月11日
5
根据土建施工进度,长沙大学站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
6
长沙大学站防护设备门框组件预埋、安装及调试
95天 2016年12月01日 2017年03月05日
7
长沙大学站防护设备门扇组件安装及调试
94天 2017年02月28日 2017年06月01日
8
长沙大学站防护设备最终调试及验收
48天 2017年05月25日 2017年07月11日
9
根据土建施工进度,万家丽北路站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
10
万家丽北路站防护设备门框组件预埋、安装及调试
82天 2016年12月10日 2017年03月01日
11
万家丽北路站防护设备门扇组件安装及调试
88天 2017年02月08日 2017年05月06日
12
万家丽北路站防护设备最终调试及验收
48天 2017年05月15日 2017年07月01日
13
根据土建施工进度,汽贸大道站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
14
汽贸大道站防护设备门框组件预埋、安装及调试
123天 2016年08月01日 2016年12月01日
15
汽贸大道站防护设备门扇组件安装及调试
133天 2016年12月15日 2017年04月26日
16
汽贸大道站防护设备最终调试及验收
99天 2017年03月21日 2017年06月27日
17
根据土建施工进度,星沙大道站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
18
星沙大道站防护设备门框组件预埋、安装及调试
119天 2016年08月22日 2016年12月18日
19
星沙大道站防护设备门扇组件安装及调试
128天 2017年01月08日 2017年05月15日
20
星沙大道站防护设备最终调试及验收
90天 2017年04月03日 2017年07月01日
21
根据土建施工进度,东四线站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
22
东四线站防护设备门框组件预埋、安装及调试
109天 2016年08月08日 2016年11月24日
23
东四线站防护设备门扇组件安装及调试
119天 2017年01月22日 2017年05月20日
24
东四线站防护设备最终调试及验收
100天 2017年03月15日 2017年06月22日
25
根据土建施工进度,东六线站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
26
东六线站防护设备门框组件预埋、安装及调试
98天 2016年09月04日 2016年12月10日
27
东六线站防护设备门扇组件安装及调试
100天 2017年02月03日 2017年05月13日
28
东六线站防护设备最终调试及验收
88天 2017年04月06日 2017年07月02日
29
根据土建施工进度,黄兴大道站防护设备施工安装总进度
493天 2016年03月15日 2017年07月20日
30
黄兴大道站防护设备门框组件预埋、安装及调试
113天 2016年09月18日 2017年01月08日
31
黄兴大道站防护设备门扇组件安装及调试
130天 2017年01月03日 2017年05月12日
32
黄兴大道站防护设备最终调试及验收
95天 2017年04月06日 2017年07月09日
