文件编号 | 8744 | 工期 | 92天 | 开始时间 | 2017-11-01 | 结束时间 | 2018-01-31 |
任务数 | 32K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

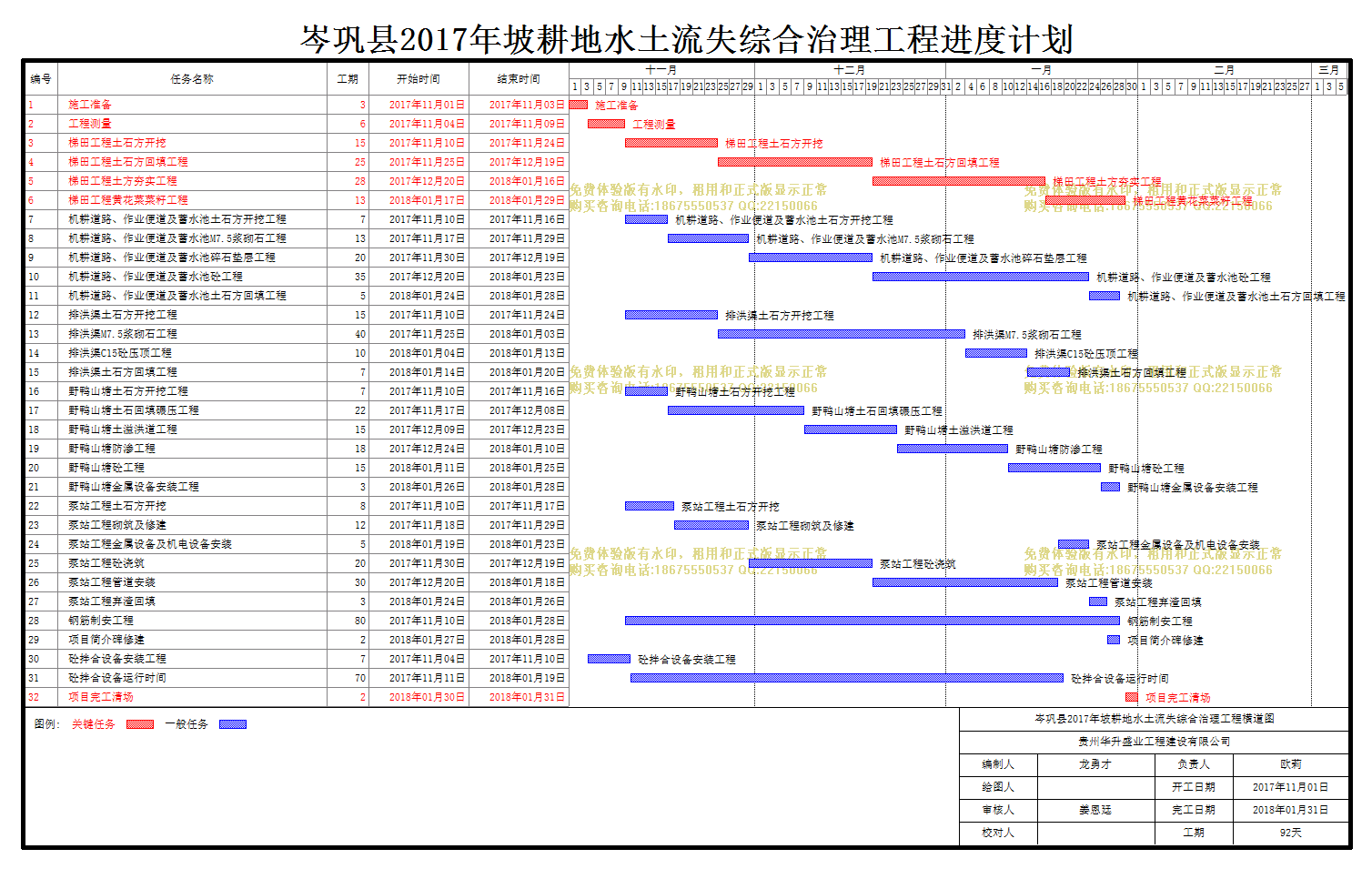

岑巩县2017年坡耕地水土流失综合治理工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
3天 | 2017年11月01日 | 2017年11月03日 |
2 | 工程测量 |
6天 | 2017年11月04日 | 2017年11月09日 |
3 | 梯田工程土石方开挖 |
15天 | 2017年11月10日 | 2017年11月24日 |
4 | 梯田工程土石方回填工程 |
25天 | 2017年11月25日 | 2017年12月19日 |
5 | 梯田工程土方夯实工程 |
28天 | 2017年12月20日 | 2018年01月16日 |
6 | 梯田工程黄花菜菜籽工程 |
13天 | 2018年01月17日 | 2018年01月29日 |
7 | 机耕道路、作业便道及蓄水池土石方开挖工程 |
7天 | 2017年11月10日 | 2017年11月16日 |
8 | 机耕道路、作业便道及蓄水池M7.5浆砌石工程 |
13天 | 2017年11月17日 | 2017年11月29日 |
9 | 机耕道路、作业便道及蓄水池碎石垫层工程 |
20天 | 2017年11月30日 | 2017年12月19日 |
10 | 机耕道路、作业便道及蓄水池砼工程 |
35天 | 2017年12月20日 | 2018年01月23日 |
11 | 机耕道路、作业便道及蓄水池土石方回填工程 |
5天 | 2018年01月24日 | 2018年01月28日 |
12 | 排洪渠土石方开挖工程 |
15天 | 2017年11月10日 | 2017年11月24日 |
13 | 排洪渠M7.5浆砌石工程 |
40天 | 2017年11月25日 | 2018年01月03日 |
14 | 排洪渠C15砼压顶工程 |
10天 | 2018年01月04日 | 2018年01月13日 |
15 | 排洪渠土石方回填工程 |
7天 | 2018年01月14日 | 2018年01月20日 |
16 | 野鸭山塘土石方开挖工程 |
7天 | 2017年11月10日 | 2017年11月16日 |
17 | 野鸭山塘土石回填碾压工程 |
22天 | 2017年11月17日 | 2017年12月08日 |
18 | 野鸭山塘土溢洪道工程 |
15天 | 2017年12月09日 | 2017年12月23日 |
19 | 野鸭山塘防渗工程 |
18天 | 2017年12月24日 | 2018年01月10日 |
20 | 野鸭山塘砼工程 |
15天 | 2018年01月11日 | 2018年01月25日 |
21 | 野鸭山塘金属设备安装工程 |
3天 | 2018年01月26日 | 2018年01月28日 |
22 | 泵站工程土石方开挖 |
8天 | 2017年11月10日 | 2017年11月17日 |
23 | 泵站工程砌筑及修建 |
12天 | 2017年11月18日 | 2017年11月29日 |
24 | 泵站工程金属设备及机电设备安装 |
5天 | 2018年01月19日 | 2018年01月23日 |
25 | 泵站工程砼浇筑 |
20天 | 2017年11月30日 | 2017年12月19日 |
26 | 泵站工程管道安装 |
30天 | 2017年12月20日 | 2018年01月18日 |
27 | 泵站工程弃渣回填 |
3天 | 2018年01月24日 | 2018年01月26日 |
28 | 钢筋制安工程 |
80天 | 2017年11月10日 | 2018年01月28日 |
29 | 项目简介碑修建 |
2天 | 2018年01月27日 | 2018年01月28日 |
30 | 砼拌合设备安装工程 |
7天 | 2017年11月04日 | 2017年11月10日 |
31 | 砼拌合设备运行时间 |
70天 | 2017年11月11日 | 2018年01月19日 |
32 | 项目完工清场 |
2天 | 2018年01月30日 | 2018年01月31日 |
