碧澜路南段(大和路-环观南路)工程| 文件编号 | 8653 | 工期 | 363天 | 开始时间 | 2014-01-20 | 结束时间 | 2015-01-17 |
| 任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3902次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

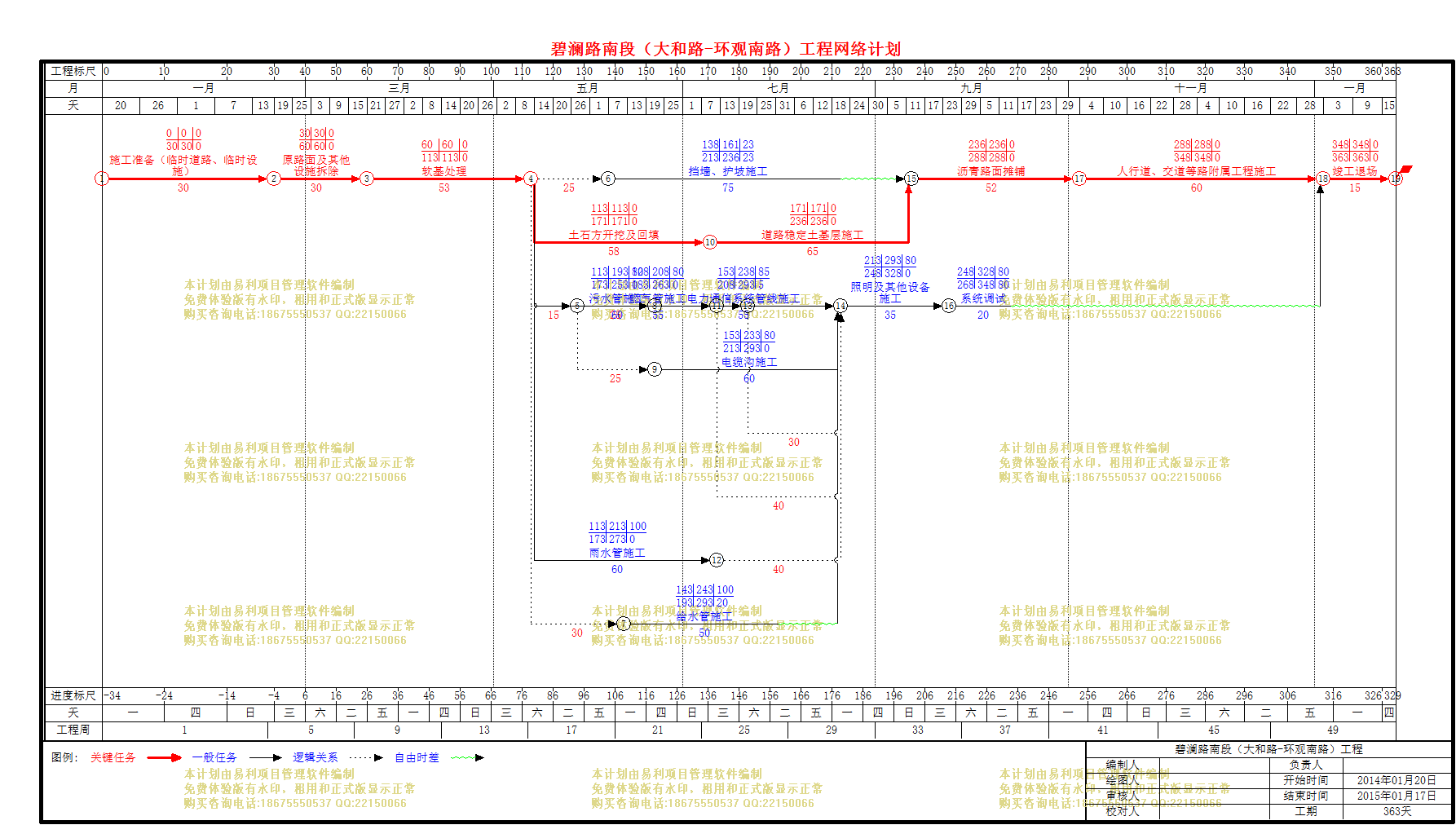

| 碧澜路南段(大和路-环观南路)工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工进度计划 |
363天 | 2014年01月20日 | 2015年01月17日 |
| 2 | 施工准备(临时道路、临时设施) |
30天 | 2014年01月20日 | 2014年02月18日 |
| 3 | 原路面及其他设施拆除 |
30天 | 2014年02月19日 | 2014年03月20日 |
| 4 | 道路工程施工 |
288天 | 2014年03月21日 | 2015年01月02日 |
| 5 | 软基处理 |
53天 | 2014年03月21日 | 2014年05月12日 |
| 6 | 挡墙、护坡施工 |
75天 | 2014年06月07日 | 2014年08月20日 |
| 7 | 土石方开挖及回填 |
58天 | 2014年05月13日 | 2014年07月09日 |
| 8 | 道路稳定土基层施工 |
65天 | 2014年07月10日 | 2014年09月12日 |
| 9 | 沥青路面摊铺 |
52天 | 2014年09月13日 | 2014年11月03日 |
| 10 | 人行道、交道等路附属工程施工 |
60天 | 2014年11月04日 | 2015年01月02日 |
| 11 | 管线工程 |
135天 | 2014年05月13日 | 2014年09月24日 |
| 12 | 污水管施工 |
60天 | 2014年05月13日 | 2014年07月11日 |
| 13 | 雨水管施工 |
60天 | 2014年05月13日 | 2014年07月11日 |
| 14 | 燃气管施工 |
55天 | 2014年05月28日 | 2014年07月21日 |
| 15 | 给水管施工 |
50天 | 2014年06月12日 | 2014年07月31日 |
| 16 | 电力通信系统管线施工 |
55天 | 2014年06月22日 | 2014年08月15日 |
| 17 | 电缆沟施工 |
60天 | 2014年06月22日 | 2014年08月20日 |
| 18 | 照明及其他设备施工 |
35天 | 2014年08月21日 | 2014年09月24日 |
| 19 | 系统调试 |
20天 | 2014年09月25日 | 2014年10月14日 |
| 20 | 竣工退场 |
15天 | 2015年01月03日 | 2015年01月17日 |
