 碧桂园荔浦山河郡12-20#施工计划

碧桂园荔浦山河郡12-20#施工计划

文件编号 8633 工期 76天 开始时间 2018-07-12 结束时间 2018-09-25
任务数 58K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

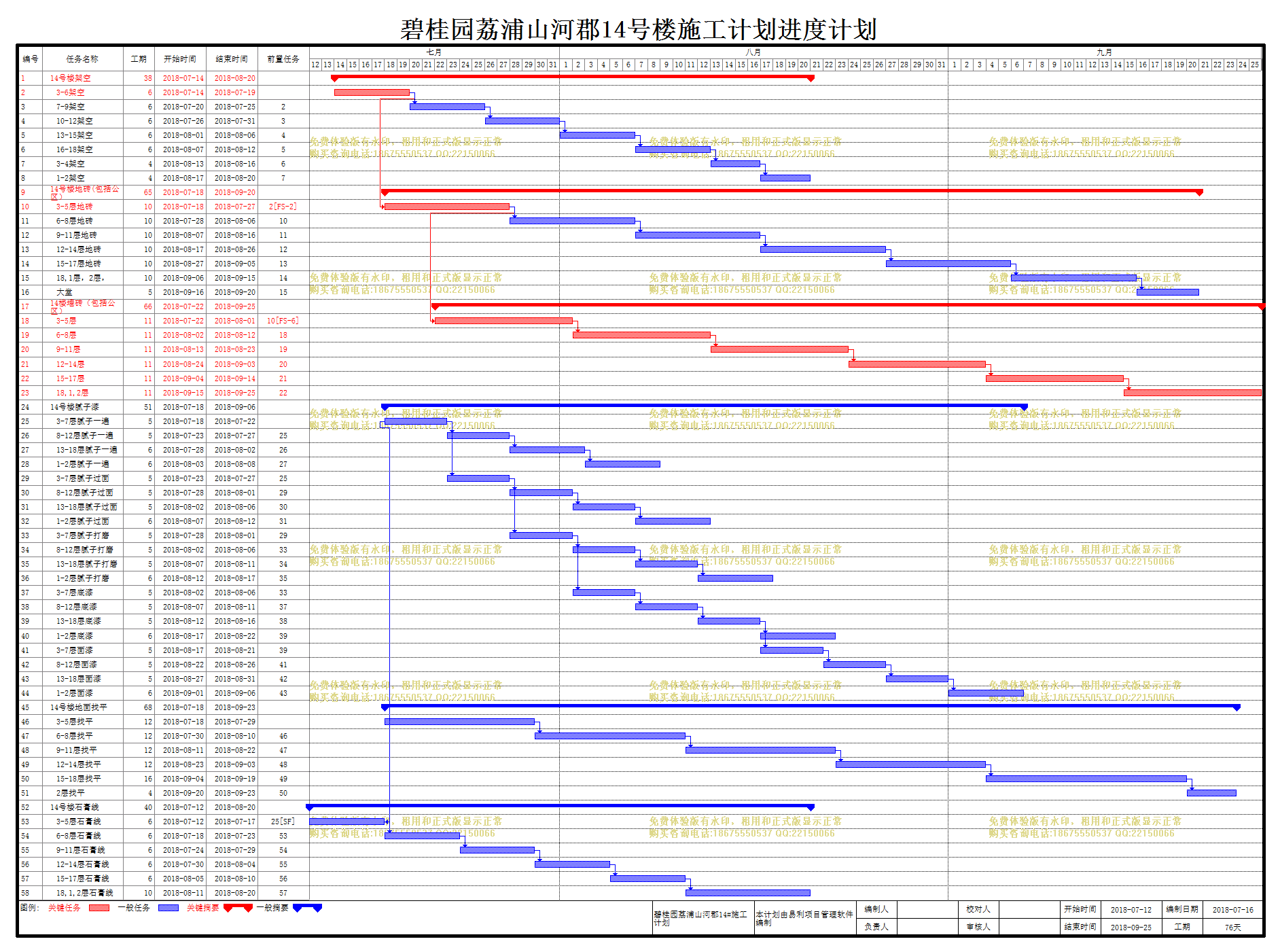

计划内容
碧桂园荔浦山河郡12-20#施工计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
14号楼架空
38天 2018-07-14 2018-08-20
2
3-6架空
6天 2018-07-14 2018-07-19
3
7-9架空
6天 2018-07-20 2018-07-25 2
4
10-12架空
6天 2018-07-26 2018-07-31 3
5
13-15架空
6天 2018-08-01 2018-08-06 4
6
16-18架空
6天 2018-08-07 2018-08-12 5
7
3-4架空
4天 2018-08-13 2018-08-16 6
8
1-2架空
4天 2018-08-17 2018-08-20 7
9
14号楼地砖(包括公区)
65天 2018-07-18 2018-09-20
10
3-5层地砖
10天 2018-07-18 2018-07-27 2[FS-2]
11
6-8层地砖
10天 2018-07-28 2018-08-06 10
12
9-11层地砖
10天 2018-08-07 2018-08-16 11
13
12-14层地砖
10天 2018-08-17 2018-08-26 12
14
15-17层地砖
10天 2018-08-27 2018-09-05 13
15
18,1层,2层,
10天 2018-09-06 2018-09-15 14
16
大堂
5天 2018-09-16 2018-09-20 15
17
14楼墙砖(包括公区)
66天 2018-07-22 2018-09-25
18
3-5层
11天 2018-07-22 2018-08-01 10[FS-6]
19
6-8层
11天 2018-08-02 2018-08-12 18
20
9-11层
11天 2018-08-13 2018-08-23 19
21
12-14层
11天 2018-08-24 2018-09-03 20
22
15-17层
11天 2018-09-04 2018-09-14 21
23
18,1,2层
11天 2018-09-15 2018-09-25 22
24
14号楼腻子漆
51天 2018-07-18 2018-09-06
25
3-7层腻子一遍
5天 2018-07-18 2018-07-22
26
8-12层腻子一遍
5天 2018-07-23 2018-07-27 25
27
13-18层腻子一遍
6天 2018-07-28 2018-08-02 26
28
1-2层腻子一遍
6天 2018-08-03 2018-08-08 27
29
3-7层腻子过面
5天 2018-07-23 2018-07-27 25
30
8-12层腻子过面
5天 2018-07-28 2018-08-01 29
31
13-18层腻子过面
5天 2018-08-02 2018-08-06 30
32
1-2层腻子过面
6天 2018-08-07 2018-08-12 31
33
3-7层腻子打磨
5天 2018-07-28 2018-08-01 29
34
8-12层腻子打磨
5天 2018-08-02 2018-08-06 33
35
13-18层腻子打磨
5天 2018-08-07 2018-08-11 34
36
1-2层腻子打磨
6天 2018-08-12 2018-08-17 35
37
3-7层底漆
5天 2018-08-02 2018-08-06 33
38
8-12层底漆
5天 2018-08-07 2018-08-11 37
39
13-18层底漆
5天 2018-08-12 2018-08-16 38
40
1-2层底漆
6天 2018-08-17 2018-08-22 39
41
3-7层面漆
5天 2018-08-17 2018-08-21 39
42
8-12层面漆
5天 2018-08-22 2018-08-26 41
43
13-18层面漆
5天 2018-08-27 2018-08-31 42
44
1-2层面漆
6天 2018-09-01 2018-09-06 43
45
14号楼地面找平
68天 2018-07-18 2018-09-23
46
3-5层找平
12天 2018-07-18 2018-07-29
47
6-8层找平
12天 2018-07-30 2018-08-10 46
48
9-11层找平
12天 2018-08-11 2018-08-22 47
49
12-14层找平
12天 2018-08-23 2018-09-03 48
50
15-18层找平
16天 2018-09-04 2018-09-19 49
51
2层找平
4天 2018-09-20 2018-09-23 50
52
14号楼石膏线
40天 2018-07-12 2018-08-20
53
3-5层石膏线
6天 2018-07-12 2018-07-17 25[SF]
54
6-8层石膏线
6天 2018-07-18 2018-07-23 53
55
9-11层石膏线
6天 2018-07-24 2018-07-29 54
56
12-14层石膏线
6天 2018-07-30 2018-08-04 55
57
15-17层石膏线
6天 2018-08-05 2018-08-10 56
58
18,1,2层石膏线
10天 2018-08-11 2018-08-20 57
