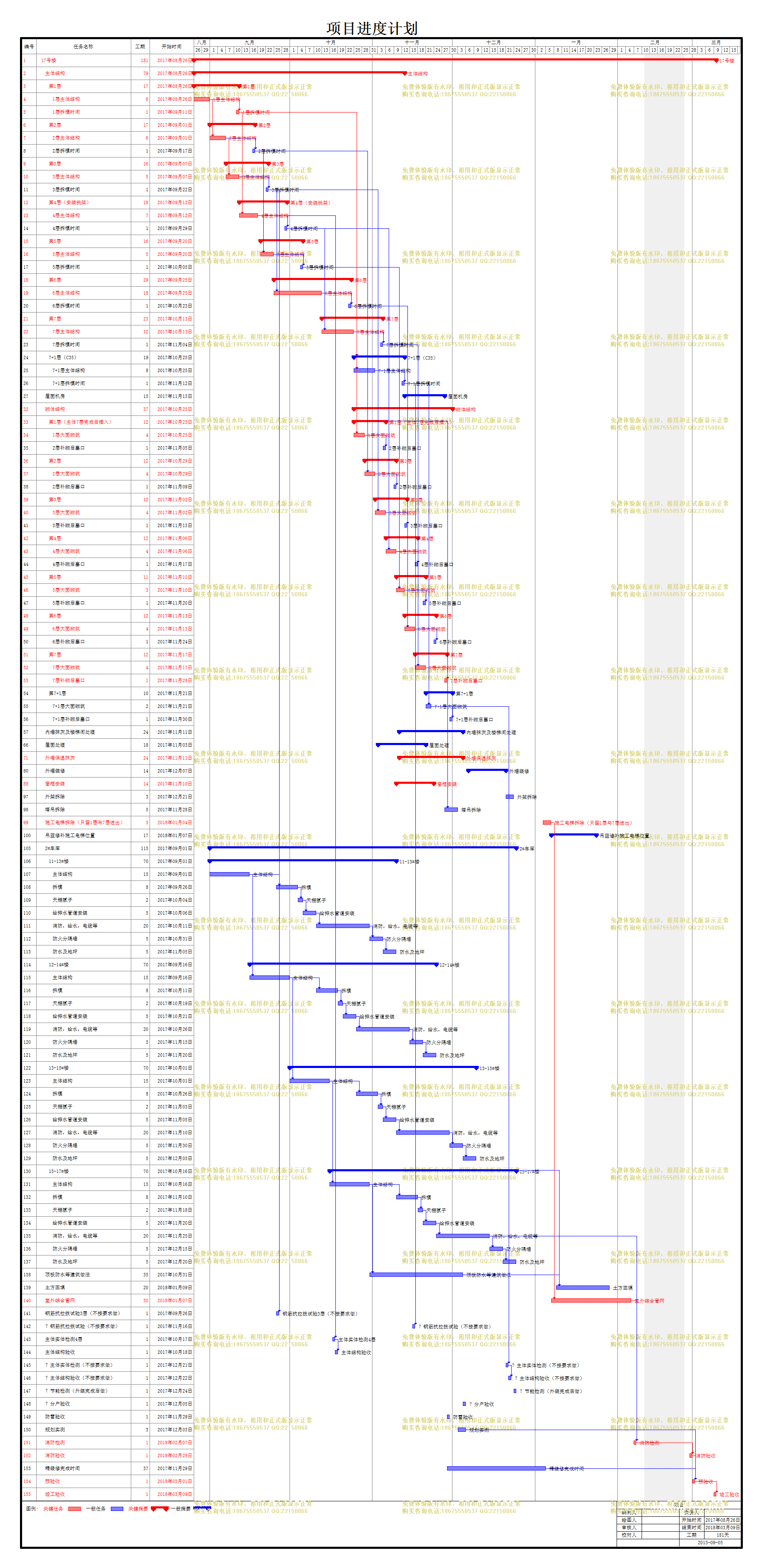

文件编号 8626 工期 181天 开始时间 2017-08-26 结束时间 2018-03-09
任务数 155K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
17号楼
181天 2017年08月26日 2018年03月09日
2
主体结构
79天 2017年08月26日 2017年11月12日
3
第1层
17天 2017年08月26日 2017年09月11日
4
1层主体结构
6天 2017年08月26日 2017年08月31日
5
1层拆模时间
1天 2017年09月11日 2017年09月11日 4[FS+10]
6
第2层
17天 2017年09月01日 2017年09月17日
7
2层主体结构
6天 2017年09月01日 2017年09月06日 4
8
2层拆模时间
1天 2017年09月17日 2017年09月17日 7[FS+10]
9
第3层
16天 2017年09月07日 2017年09月22日
10
3层主体结构
5天 2017年09月07日 2017年09月11日 7
11
3层拆模时间
1天 2017年09月22日 2017年09月22日 10[FS+10]
12
第4层(安装挑架)
18天 2017年09月12日 2017年09月29日
13
4层主体结构
7天 2017年09月12日 2017年09月18日 5,10
14
4层拆模时间
1天 2017年09月29日 2017年09月29日 13[FS+10]
15
第5层
16天 2017年09月20日 2017年10月05日
16
5层主体结构
5天 2017年09月20日 2017年09月24日 13[FS+1],8
17
5层拆模时间
1天 2017年10月05日 2017年10月05日 16[FS+10]
18
第6层
29天 2017年09月25日 2017年10月23日
19
6层主体结构
18天 2017年09月25日 2017年10月12日 16,11
20
6层拆模时间
1天 2017年10月23日 2017年10月23日 19[FS+10]
21
第7层
23天 2017年10月13日 2017年11月04日
22
7层主体结构
12天 2017年10月13日 2017年10月24日 19,14
23
7层拆模时间
1天 2017年11月04日 2017年11月04日 22[FS+10]
24
7+1层(C35)
19天 2017年10月25日 2017年11月12日 22
25
7+1层主体结构
8天 2017年10月25日 2017年11月01日 22,17
26
7+1层拆模时间
1天 2017年11月12日 2017年11月12日 25[FS+10]
27
屋面机房
15天 2017年11月13日 2017年11月27日
28
屋面机房砌体
2天 2017年11月13日 2017年11月14日 26
29
屋面机房内抹灰
2天 2017年11月22日 2017年11月23日 28[FS+7]
30
屋面机房外抹灰
2天 2017年11月24日 2017年11月25日 29
31
屋面机房地坪
2天 2017年11月26日 2017年11月27日 30
32
砌体结构
37天 2017年10月25日 2017年11月30日
33
第1层(主体7层完成后插入)
12天 2017年10月25日 2017年11月05日
34
1层大面砌筑
4天 2017年10月25日 2017年10月28日 22,5[FS+1]
35
2层补砌后塞口
1天 2017年11月05日 2017年11月05日 34[FS+7]
36
第2层
12天 2017年10月29日 2017年11月09日
37
2层大面砌筑
4天 2017年10月29日 2017年11月01日 34,8[FS+1]
38
2层补砌后塞口
1天 2017年11月09日 2017年11月09日 37[FS+7]
39
第3层
12天 2017年11月02日 2017年11月13日
40
3层大面砌筑
4天 2017年11月02日 2017年11月05日 37,11[FS+1]
41
3层补砌后塞口
1天 2017年11月13日 2017年11月13日 40[FS+7]
42
第4层
12天 2017年11月06日 2017年11月17日
43
4层大面砌筑
4天 2017年11月06日 2017年11月09日 40,14[FS+1]
44
4层补砌后塞口
1天 2017年11月17日 2017年11月17日 43[FS+7]
45
第5层
11天 2017年11月10日 2017年11月20日
46
5层大面砌筑
3天 2017年11月10日 2017年11月12日 17[FS+1],43
47
5层补砌后塞口
1天 2017年11月20日 2017年11月20日 46[FS+7]
48
第6层
12天 2017年11月13日 2017年11月24日
49
6层大面砌筑
4天 2017年11月13日 2017年11月16日 46,20[FS+1]
50
6层补砌后塞口
1天 2017年11月24日 2017年11月24日 49[FS+7]
51
第7层
12天 2017年11月17日 2017年11月28日
52
7层大面砌筑
4天 2017年11月17日 2017年11月20日 49,23[FS+1]
53
7层补砌后塞口
1天 2017年11月28日 2017年11月28日 52[FS+7]
54
第7+1层
10天 2017年11月21日 2017年11月30日
55
7+1层大面砌筑
2天 2017年11月21日 2017年11月22日 26[FS+1],52
56
7+1层补砌后塞口
1天 2017年11月30日 2017年11月30日 55[FS+7]
57
内墙抹灰及楼梯间处理
24天 2017年11月11日 2017年12月04日
58
第1层
3天 2017年11月11日 2017年11月13日 144,89
59
第2层
3天 2017年11月14日 2017年11月16日 38,58,90
60
第3层
3天 2017年11月17日 2017年11月19日 41,59,91
61
第4层
3天 2017年11月20日 2017年11月22日 44,60,92
62
第5层(不结构验收)
3天 2017年11月23日 2017年11月25日 61,93,47
63
第6层(不结构验收)
3天 2017年11月26日 2017年11月28日 62,50,94
64
第7层(不结构验收)
3天 2017年11月29日 2017年12月01日 63,53,95
65
第7+1层(不结构验收)
3天 2017年12月02日 2017年12月04日 64,56,96
66
屋面处理
18天 2017年11月03日 2017年11月20日
67
女儿墙砌筑
5天 2017年11月03日 2017年11月07日 25[FS+1]
68
防水层
4天 2017年11月08日 2017年11月11日 67
69
保温层
4天 2017年11月12日 2017年11月15日 68
70
面层混凝土找坡
5天 2017年11月16日 2017年11月20日 69
71
外墙保温抹灰
24天 2017年11月11日 2017年12月04日
72
第1层
3天 2017年11月11日 2017年11月13日 89
73
第2层
3天 2017年11月14日 2017年11月16日 38,72,90
74
第3层
3天 2017年11月17日 2017年11月19日 41,73,91
75
第4层
3天 2017年11月20日 2017年11月22日 44,74,92
76
第5层
3天 2017年11月23日 2017年11月25日 47,93,75
77
第6层
3天 2017年11月26日 2017年11月28日 50,76,94
78
第7层
3天 2017年11月29日 2017年12月01日 53,77,95
79
第7+1层
3天 2017年12月02日 2017年12月04日 78,96,56
80
外墙装修
14天 2017年12月07日 2017年12月20日
81
第7层
2天 2017年12月07日 2017年12月08日 78[FS+5]
82
第6层
2天 2017年12月09日 2017年12月10日 81
83
第5层
2天 2017年12月11日 2017年12月12日 75,82
84
第4层
2天 2017年12月13日 2017年12月14日 76,83
85
第3层
2天 2017年12月15日 2017年12月16日 84,77
86
第2层
2天 2017年12月17日 2017年12月18日 85,78
87
第1层
2天 2017年12月19日 2017年12月20日 86,79
88
窗框安装
14天 2017年11月10日 2017年11月23日
89
第1层(砌筑4层完成后插入)
1天 2017年11月10日 2017年11月10日 34,43
90
第2层
1天 2017年11月11日 2017年11月11日 89,37
91
第3层
1天 2017年11月12日 2017年11月12日 90,40
92
第4层
1天 2017年11月13日 2017年11月13日 91,43
93
第5层
1天 2017年11月14日 2017年11月14日 92,46
94
第6层
1天 2017年11月17日 2017年11月17日 93,49
95
第7层
1天 2017年11月21日 2017年11月21日 94,52
96
第7+1层
1天 2017年11月23日 2017年11月23日 55,95
97
外架拆除
3天 2017年12月21日 2017年12月23日 87
98
塔吊拆除
5天 2017年11月28日 2017年12月02日 33,31
99
施工电梯拆除(只留1层与7层进出)
3天 2018年01月04日 2018年01月06日 79[FS+30]
100
吊篮修补施工电梯位置
17天 2018年01月07日 2018年01月23日
101
吊篮安装
3天 2018年01月07日 2018年01月09日 99
102
补砌体
1天 2018年01月10日 2018年01月10日 101
103
补抹灰
3天 2018年01月18日 2018年01月20日 102[FS+7]
104
补涂料
3天 2018年01月21日 2018年01月23日 103
105
2#车库
115天 2017年09月01日 2017年12月24日
106
11-13#楼
70天 2017年09月01日 2017年11月09日
107
主体结构
15天 2017年09月01日 2017年09月15日
108
拆模
8天 2017年09月26日 2017年10月03日 107[FS+10]
109
天棚腻子
2天 2017年10月04日 2017年10月05日 108
110
给排水管道安装
5天 2017年10月06日 2017年10月10日 109
111
消防,给水,电缆等
20天 2017年10月11日 2017年10月30日 110
112
防火分隔墙
5天 2017年10月31日 2017年11月04日 111
113
防水及地坪
5天 2017年11月05日 2017年11月09日 112
114
12-14#楼
70天 2017年09月16日 2017年11月24日
115
主体结构
15天 2017年09月16日 2017年09月30日 107
116
拆模
8天 2017年10月11日 2017年10月18日 115[FS+10]
117
天棚腻子
2天 2017年10月19日 2017年10月20日 116
118
给排水管道安装
5天 2017年10月21日 2017年10月25日 117
119
消防,给水,电缆等
20天 2017年10月26日 2017年11月14日 118
120
防火分隔墙
5天 2017年11月15日 2017年11月19日 119
121
防水及地坪
5天 2017年11月20日 2017年11月24日 120
122
13-15#楼
70天 2017年10月01日 2017年12月09日
123
主体结构
15天 2017年10月01日 2017年10月15日 115
124
拆模
8天 2017年10月26日 2017年11月02日 123[FS+10]
125
天棚腻子
2天 2017年11月03日 2017年11月04日 124
126
给排水管道安装
5天 2017年11月05日 2017年11月09日 125
127
消防,给水,电缆等
20天 2017年11月10日 2017年11月29日 126
128
防火分隔墙
5天 2017年11月30日 2017年12月04日 127
129
防水及地坪
5天 2017年12月05日 2017年12月09日 128
130
15-17#楼
70天 2017年10月16日 2017年12月24日
131
主体结构
15天 2017年10月16日 2017年10月30日 123
132
拆模
8天 2017年11月10日 2017年11月17日 131[FS+10]
133
天棚腻子
2天 2017年11月18日 2017年11月19日 132
134
给排水管道安装
5天 2017年11月20日 2017年11月24日 133
135
消防,给水,电缆等
20天 2017年11月25日 2017年12月14日 134
136
防火分隔墙
5天 2017年12月15日 2017年12月19日 135
137
防水及地坪
5天 2017年12月20日 2017年12月24日 136
138
顶板防水等建筑做法
35天 2017年10月31日 2017年12月04日 131
139
土方回填
20天 2018年01月09日 2018年01月28日 138,130[FS+15]
140
室外综合管网
30天 2018年01月07日 2018年02月05日 99
141
钢筋抗拉拔试验3层(不按要求做)
1天 2017年09月26日 2017年09月26日 11[FS+3]
142
?钢筋抗拉拔试验(不按要求做)
1天 2017年11月16日 2017年11月16日 26[FS+3]
143
主体实体检测4层
1天 2017年10月17日 2017年10月17日 13[FS+28]
144
主体结构验收
1天 2017年10月18日 2017年10月18日 143
145
?主体实体检测(不按要求做)
1天 2017年12月21日 2017年12月21日 55[FS+28]
146
?主体结构验收(不按要求做)
1天 2017年12月22日 2017年12月22日 145
147
?节能检测(外装完成后做)
1天 2017年12月24日 2017年12月24日 87[FS+3]
148
?分户验收
1天 2017年12月05日 2017年12月05日 65
149
防雷验收
1天 2017年11月29日 2017年11月29日 31[FS+1]
150
规划实测
3天 2017年12月03日 2017年12月05日 63[FS+4]
151
消防检测
1天 2018年02月07日 2018年02月07日 135[FS+1],140[FS+1]
152
消防验收
1天 2018年02月28日 2018年02月28日 151[FS+5]
153
精装修完成时间
37天 2017年11月29日 2018年01月04日 63
154
预验收
1天 2018年03月01日 2018年03月01日 152,153,150,104[FS+2]
155
竣工验收
1天 2018年03月09日 2018年03月09日 154[FS+7]
