文件编号 | 8549 | 工期 | 81天 | 开始时间 | 2014-11-15 | 结束时间 | 2015-02-03 |
任务数 | 32K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

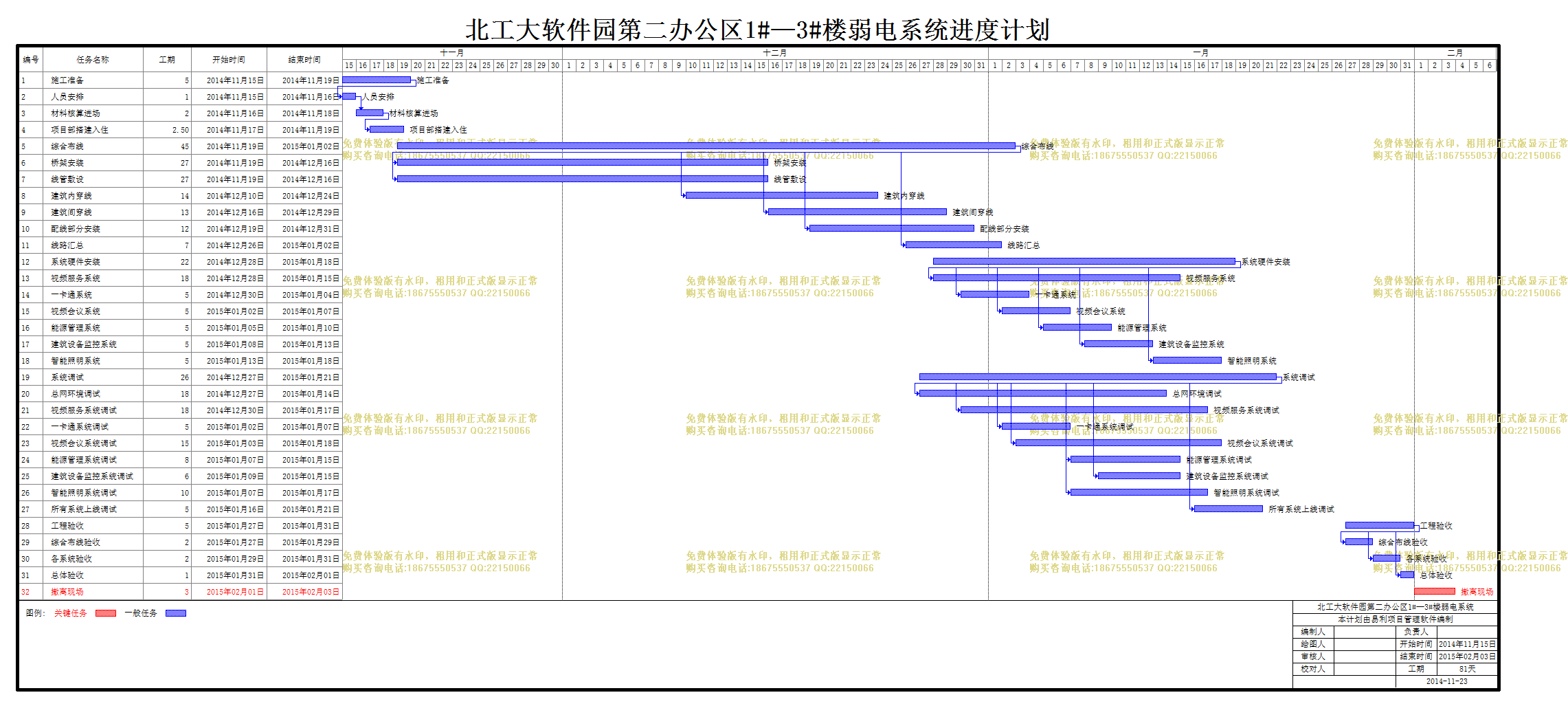

北工大软件园第二办公区1#—3#楼弱电系统 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
5天 | 2014年11月15日 | 2014年11月19日 | ||
2 | 人员安排 |
1天 | 2014年11月15日 | 2014年11月16日 | 1[FS-4.99] | |
3 | 材料核算进场 |
2天 | 2014年11月16日 | 2014年11月18日 | 2 | |
4 | 项目部搭建入住 |
2.50天 | 2014年11月17日 | 2014年11月19日 | 3[FS-0.98] | |
5 | 综合布线 |
45天 | 2014年11月19日 | 2015年01月02日 | ||
6 | 桥架安装 |
27天 | 2014年11月19日 | 2014年12月16日 | 5[FS-45.00] | |
7 | 线管敷设 |
27天 | 2014年11月19日 | 2014年12月16日 | 5[FS-45.00] | |
8 | 建筑内穿线 |
14天 | 2014年12月10日 | 2014年12月24日 | 5[FS-24.00] | |
9 | 建筑间穿线 |
13天 | 2014年12月16日 | 2014年12月29日 | 5[FS-18.00] | |
10 | 配线部分安装 |
12天 | 2014年12月19日 | 2014年12月31日 | 5[FS-15.00] | |
11 | 线路汇总 |
7天 | 2014年12月26日 | 2015年01月02日 | 5[FS-7.99] | |
12 | 系统硬件安装 |
22天 | 2014年12月28日 | 2015年01月18日 | ||
13 | 视频服务系统 |
18天 | 2014年12月28日 | 2015年01月15日 | 12[FS-21.99] | |
14 | 一卡通系统 |
5天 | 2014年12月30日 | 2015年01月04日 | 12[FS-19.99] | |
15 | 视频会议系统 |
5天 | 2015年01月02日 | 2015年01月07日 | 12[FS-17.00] | |
16 | 能源管理系统 |
5天 | 2015年01月05日 | 2015年01月10日 | 12[FS-14.00] | |
17 | 建筑设备监控系统 |
5天 | 2015年01月08日 | 2015年01月13日 | 12[FS-11.00] | |
18 | 智能照明系统 |
5天 | 2015年01月13日 | 2015年01月18日 | 12[FS-5.99] | |
19 | 系统调试 |
26天 | 2014年12月27日 | 2015年01月21日 | ||
20 | 总网环境调试 |
18天 | 2014年12月27日 | 2015年01月14日 | 19[FS-26.00] | |
21 | 视频服务系统调试 |
18天 | 2014年12月30日 | 2015年01月17日 | 19[FS-22.99] | |
22 | 一卡通系统调试 |
5天 | 2015年01月02日 | 2015年01月07日 | 19[FS-20.00] | |
23 | 视频会议系统调试 |
15天 | 2015年01月03日 | 2015年01月18日 | 19[FS-18.99] | |
24 | 能源管理系统调试 |
8天 | 2015年01月07日 | 2015年01月15日 | 19[FS-14.99] | |
25 | 建筑设备监控系统调试 |
6天 | 2015年01月09日 | 2015年01月15日 | 19[FS-12.99] | |
26 | 智能照明系统调试 |
10天 | 2015年01月07日 | 2015年01月17日 | 19[FS-14.98] | |
27 | 所有系统上线调试 |
5天 | 2015年01月16日 | 2015年01月21日 | 19[FS-6.00] | |
28 | 工程验收 |
5天 | 2015年01月27日 | 2015年01月31日 | ||
29 | 综合布线验收 |
2天 | 2015年01月27日 | 2015年01月29日 | 28[FS-5.00] | |
30 | 各系统验收 |
2天 | 2015年01月29日 | 2015年01月31日 | 28[FS-3.00] | |
31 | 总体验收 |
1天 | 2015年01月31日 | 2015年02月01日 | 28[FS-1.00] | |
32 | 撤离现场 |
3天 | 2015年02月01日 | 2015年02月03日 |
