健威广场项目住宅(健威·铂郡)批量精装修工程| 文件编号 | 8470 | 工期 | 90天 | 开始时间 | 2018-09-01 | 结束时间 | 2018-11-29 |
| 任务数 | 44K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 健威广场项目住宅(健威·铂郡)批量精装修工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |

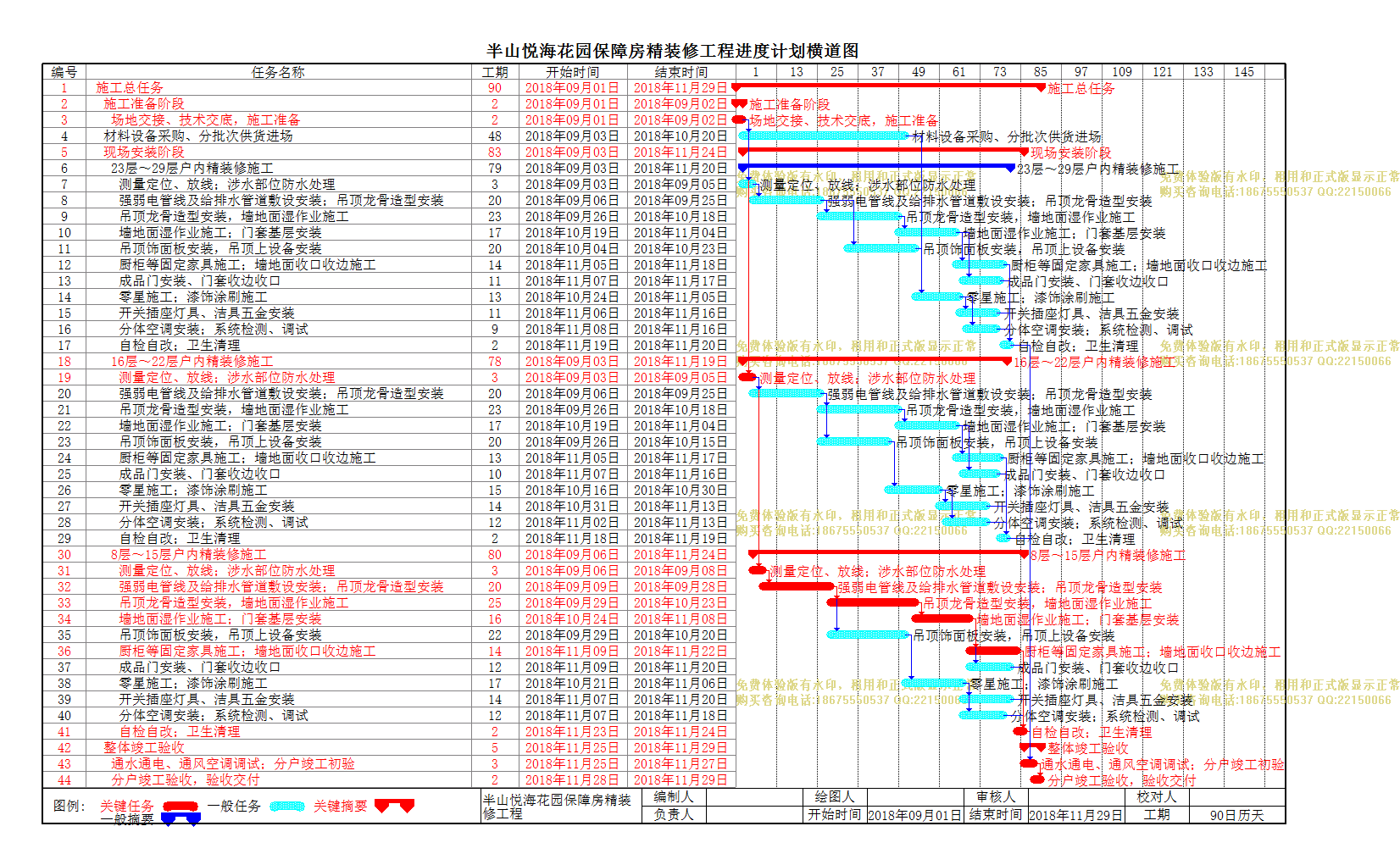

| 1 | 施工总任务 |
90天 | 2018年09月01日 | 2018年11月29日 |
| 2 | 施工准备阶段 |
2天 | 2018年09月01日 | 2018年09月02日 |
| 3 | 场地交接、技术交底,施工准备 |
2天 | 2018年09月01日 | 2018年09月02日 |
| 4 | 材料设备采购、分批次供货进场 |
48天 | 2018年09月03日 | 2018年10月20日 |
| 5 | 现场安装阶段 |
83天 | 2018年09月03日 | 2018年11月24日 |
| 6 | 23层~29层户内精装修施工 |
79天 | 2018年09月03日 | 2018年11月20日 |
| 7 | 测量定位、放线;涉水部位防水处理 |
3天 | 2018年09月03日 | 2018年09月05日 |
| 8 | 强弱电管线及给排水管道敷设安装;吊顶龙骨造型安装 |
20天 | 2018年09月06日 | 2018年09月25日 |
| 9 | 吊顶龙骨造型安装,墙地面湿作业施工 |
23天 | 2018年09月26日 | 2018年10月18日 |
| 10 | 墙地面湿作业施工;门套基层安装 |
17天 | 2018年10月19日 | 2018年11月04日 |
| 11 | 吊顶饰面板安装,吊顶上设备安装 |
20天 | 2018年10月04日 | 2018年10月23日 |
| 12 | 厨柜等固定家具施工;墙地面收口收边施工 |
14天 | 2018年11月05日 | 2018年11月18日 |
| 13 | 成品门安装、门套收边收口 |
11天 | 2018年11月07日 | 2018年11月17日 |
| 14 | 零星施工;漆饰涂刷施工 |
13天 | 2018年10月24日 | 2018年11月05日 |
| 15 | 开关插座灯具、洁具五金安装 |
11天 | 2018年11月06日 | 2018年11月16日 |
| 16 | 分体空调安装;系统检测、调试 |
9天 | 2018年11月08日 | 2018年11月16日 |
| 17 | 自检自改;卫生清理 |
2天 | 2018年11月19日 | 2018年11月20日 |
| 18 | 16层~22层户内精装修施工 |
78天 | 2018年09月03日 | 2018年11月19日 |
| 19 | 测量定位、放线;涉水部位防水处理 |
3天 | 2018年09月03日 | 2018年09月05日 |
| 20 | 强弱电管线及给排水管道敷设安装;吊顶龙骨造型安装 |
20天 | 2018年09月06日 | 2018年09月25日 |
| 21 | 吊顶龙骨造型安装,墙地面湿作业施工 |
23天 | 2018年09月26日 | 2018年10月18日 |
| 22 | 墙地面湿作业施工;门套基层安装 |
17天 | 2018年10月19日 | 2018年11月04日 |
| 23 | 吊顶饰面板安装,吊顶上设备安装 |
20天 | 2018年09月26日 | 2018年10月15日 |
| 24 | 厨柜等固定家具施工;墙地面收口收边施工 |
13天 | 2018年11月05日 | 2018年11月17日 |
| 25 | 成品门安装、门套收边收口 |
10天 | 2018年11月07日 | 2018年11月16日 |
| 26 | 零星施工;漆饰涂刷施工 |
15天 | 2018年10月16日 | 2018年10月30日 |
| 27 | 开关插座灯具、洁具五金安装 |
14天 | 2018年10月31日 | 2018年11月13日 |
| 28 | 分体空调安装;系统检测、调试 |
12天 | 2018年11月02日 | 2018年11月13日 |
| 29 | 自检自改;卫生清理 |
2天 | 2018年11月18日 | 2018年11月19日 |
| 30 | 8层~15层户内精装修施工 |
80天 | 2018年09月06日 | 2018年11月24日 |
| 31 | 测量定位、放线;涉水部位防水处理 |
3天 | 2018年09月06日 | 2018年09月08日 |
| 32 | 强弱电管线及给排水管道敷设安装;吊顶龙骨造型安装 |
20天 | 2018年09月09日 | 2018年09月28日 |
| 33 | 吊顶龙骨造型安装,墙地面湿作业施工 |
25天 | 2018年09月29日 | 2018年10月23日 |
| 34 | 墙地面湿作业施工;门套基层安装 |
16天 | 2018年10月24日 | 2018年11月08日 |
| 35 | 吊顶饰面板安装,吊顶上设备安装 |
22天 | 2018年09月29日 | 2018年10月20日 |
| 36 | 厨柜等固定家具施工;墙地面收口收边施工 |
14天 | 2018年11月09日 | 2018年11月22日 |
| 37 | 成品门安装、门套收边收口 |
12天 | 2018年11月09日 | 2018年11月20日 |
| 38 | 零星施工;漆饰涂刷施工 |
17天 | 2018年10月21日 | 2018年11月06日 |
| 39 | 开关插座灯具、洁具五金安装 |
14天 | 2018年11月07日 | 2018年11月20日 |
| 40 | 分体空调安装;系统检测、调试 |
12天 | 2018年11月07日 | 2018年11月18日 |
| 41 | 自检自改;卫生清理 |
2天 | 2018年11月23日 | 2018年11月24日 |
| 42 | 整体竣工验收 |
5天 | 2018年11月25日 | 2018年11月29日 |
| 43 | 通水通电、通风空调调试;分户竣工初验 |
3天 | 2018年11月25日 | 2018年11月27日 |
| 44 | 分户竣工验收,验收交付 |
2天 | 2018年11月28日 | 2018年11月29日 |
