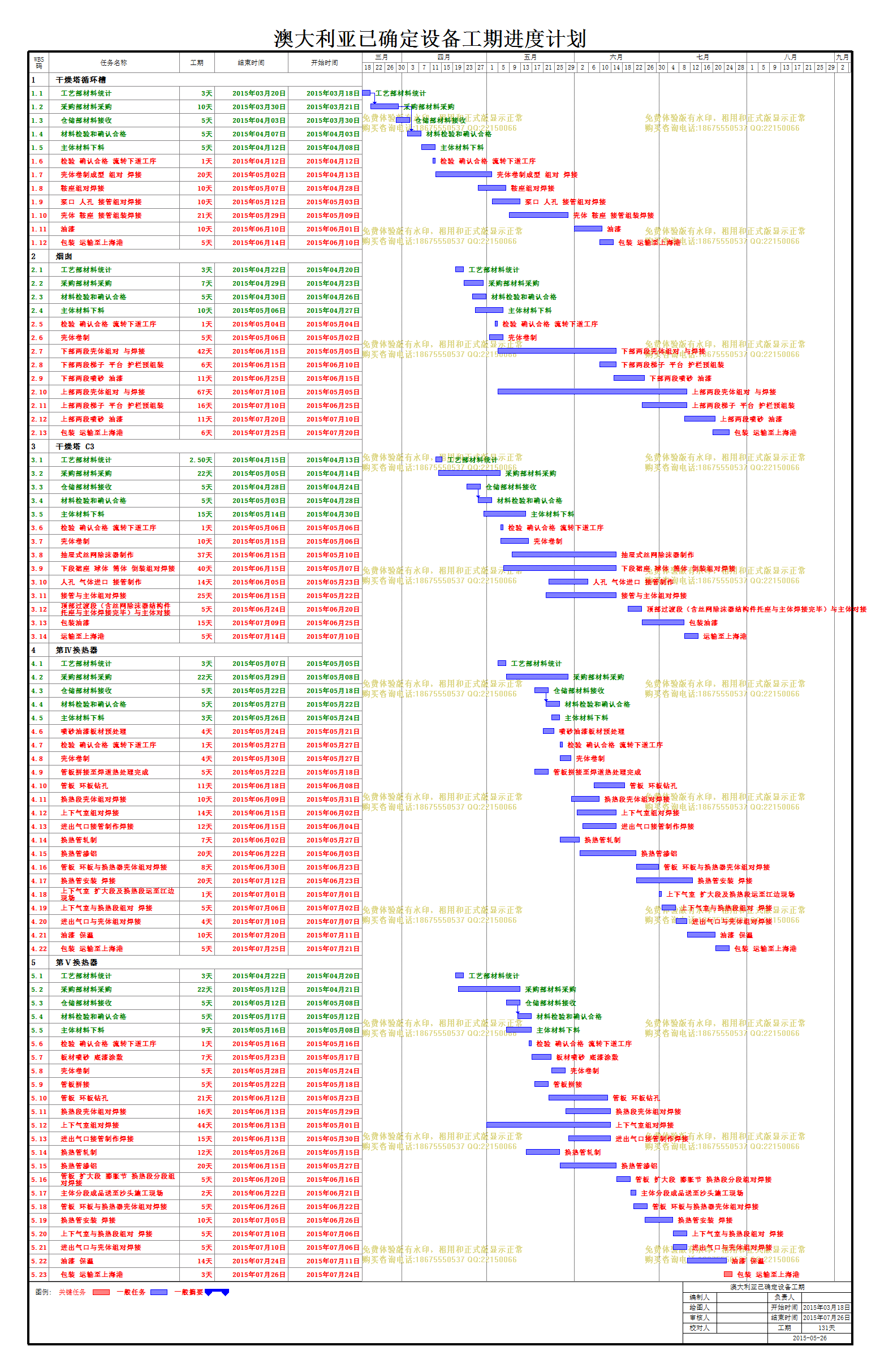

文件编号 | 8410 | 工期 | 131天 | 开始时间 | 2015-03-18 | 结束时间 | 2015-07-26 |
任务数 | 89K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
澳大利亚已确定设备工期 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
WBS码 |
任务名称 |
工期 |
结束时间 |
开始时间 |
1 | 干燥塔循环槽 |
89天 | 2015年06月14日 | 2015年03月18日 |
1.1 | 工艺部材料统计 |
3天 | 2015年03月20日 | 2015年03月18日 |
1.2 | 采购部材料采购 |
10天 | 2015年03月30日 | 2015年03月21日 |
1.3 | 仓储部材料接收 |
5天 | 2015年04月03日 | 2015年03月30日 |
1.4 | 材料检验和确认合格 |
5天 | 2015年04月07日 | 2015年04月03日 |
1.5 | 主体材料下料 |
5天 | 2015年04月12日 | 2015年04月08日 |
1.6 | 检验 确认合格 流转下道工序 |
1天 | 2015年04月12日 | 2015年04月12日 |
1.7 | 壳体卷制成型 组对 焊接 |
20天 | 2015年05月02日 | 2015年04月13日 |
1.8 | 鞍座组对焊接 |
10天 | 2015年05月07日 | 2015年04月28日 |
1.9 | 泵口 人孔 接管组对焊接 |
10天 | 2015年05月12日 | 2015年05月03日 |
1.10 | 壳体 鞍座 接管组装焊接 |
21天 | 2015年05月29日 | 2015年05月09日 |
1.11 | 油漆 |
10天 | 2015年06月10日 | 2015年06月01日 |
1.12 | 包装 运输至上海港 |
5天 | 2015年06月14日 | 2015年06月10日 |
2 | 烟囱 |
97天 | 2015年07月25日 | 2015年04月20日 |
2.1 | 工艺部材料统计 |
3天 | 2015年04月22日 | 2015年04月20日 |
2.2 | 采购部材料采购 |
7天 | 2015年04月29日 | 2015年04月23日 |
2.3 | 材料检验和确认合格 |
5天 | 2015年04月30日 | 2015年04月26日 |
2.4 | 主体材料下料 |
10天 | 2015年05月06日 | 2015年04月27日 |
2.5 | 检验 确认合格 流转下道工序 |
1天 | 2015年05月04日 | 2015年05月04日 |
2.6 | 壳体卷制 |
5天 | 2015年05月06日 | 2015年05月02日 |
2.7 | 下部两段壳体组对 与焊接 |
42天 | 2015年06月15日 | 2015年05月05日 |
2.8 | 下部两段梯子 平台 护栏预组装 |
6天 | 2015年06月15日 | 2015年06月10日 |
2.9 | 下部两段喷砂 油漆 |
11天 | 2015年06月25日 | 2015年06月15日 |
2.10 | 上部两段壳体组对 与焊接 |
67天 | 2015年07月10日 | 2015年05月05日 |
2.11 | 上部两段梯子 平台 护栏预组装 |
16天 | 2015年07月10日 | 2015年06月25日 |
2.12 | 上部两段喷砂 油漆 |
11天 | 2015年07月20日 | 2015年07月10日 |
2.13 | 包装 运输至上海港 |
6天 | 2015年07月25日 | 2015年07月20日 |
3 | 干燥塔 C3 |
93天 | 2015年07月14日 | 2015年04月13日 |
3.1 | 工艺部材料统计 |
2.50天 | 2015年04月15日 | 2015年04月13日 |
3.2 | 采购部材料采购 |
22天 | 2015年05月05日 | 2015年04月14日 |
3.3 | 仓储部材料接收 |
5天 | 2015年04月28日 | 2015年04月24日 |
3.4 | 材料检验和确认合格 |
5天 | 2015年05月03日 | 2015年04月28日 |
3.5 | 主体材料下料 |
15天 | 2015年05月14日 | 2015年04月30日 |
3.6 | 检验 确认合格 流转下道工序 |
1天 | 2015年05月06日 | 2015年05月06日 |
3.7 | 壳体卷制 |
10天 | 2015年05月15日 | 2015年05月06日 |
3.8 | 抽屉式丝网除沫器制作 |
37天 | 2015年06月15日 | 2015年05月10日 |
3.9 | 下段裙座 球体 筒体 倒装组对焊接 |
40天 | 2015年06月15日 | 2015年05月07日 |
3.10 | 人孔 气体进口 接管制作 |
14天 | 2015年06月05日 | 2015年05月23日 |
3.11 | 接管与主体组对焊接 |
25天 | 2015年06月15日 | 2015年05月22日 |
3.12 | 顶部过渡段(含丝网除沫器结构件托座与主体焊接完毕)与主体对接 |
5天 | 2015年06月24日 | 2015年06月20日 |
3.13 | 包装油漆 |
15天 | 2015年07月09日 | 2015年06月25日 |
3.14 | 运输至上海港 |
5天 | 2015年07月14日 | 2015年07月10日 |
4 | 第Ⅳ换热器 |
82天 | 2015年07月25日 | 2015年05月05日 |
4.1 | 工艺部材料统计 |
3天 | 2015年05月07日 | 2015年05月05日 |
4.2 | 采购部材料采购 |
22天 | 2015年05月29日 | 2015年05月08日 |
4.3 | 仓储部材料接收 |
5天 | 2015年05月22日 | 2015年05月18日 |
4.4 | 材料检验和确认合格 |
5天 | 2015年05月27日 | 2015年05月22日 |
4.5 | 主体材料下料 |
3天 | 2015年05月26日 | 2015年05月24日 |
4.6 | 喷砂油漆板材预处理 |
4天 | 2015年05月24日 | 2015年05月21日 |
4.7 | 检验 确认合格 流转下道工序 |
1天 | 2015年05月27日 | 2015年05月27日 |
4.8 | 壳体卷制 |
4天 | 2015年05月30日 | 2015年05月27日 |
4.9 | 管板拼接至焊道热处理完成 |
5天 | 2015年05月22日 | 2015年05月18日 |
4.10 | 管板 环板钻孔 |
11天 | 2015年06月18日 | 2015年06月08日 |
4.11 | 换热段壳体组对焊接 |
10天 | 2015年06月09日 | 2015年05月31日 |
4.12 | 上下气室组对焊接 |
14天 | 2015年06月15日 | 2015年06月02日 |
4.13 | 进出气口接管制作焊接 |
12天 | 2015年06月15日 | 2015年06月04日 |
4.14 | 换热管轧制 |
7天 | 2015年06月02日 | 2015年05月27日 |
4.15 | 换热管渗铝 |
20天 | 2015年06月22日 | 2015年06月03日 |
4.16 | 管板 环板与换热器壳体组对焊接 |
8天 | 2015年06月30日 | 2015年06月23日 |
4.17 | 换热管安装 焊接 |
20天 | 2015年07月12日 | 2015年06月23日 |
4.18 | 上下气室 扩大段及换热段运至江边现场 |
1天 | 2015年07月01日 | 2015年07月01日 |
4.19 | 上下气室与换热段组对 焊接 |
5天 | 2015年07月06日 | 2015年07月02日 |
4.20 | 进出气口与壳体组对焊接 |
4天 | 2015年07月10日 | 2015年07月07日 |
4.21 | 油漆 保温 |
10天 | 2015年07月20日 | 2015年07月11日 |
4.22 | 包装 运输至上海港 |
5天 | 2015年07月25日 | 2015年07月21日 |
5 | 第Ⅴ换热器 |
98天 | 2015年07月26日 | 2015年04月20日 |
5.1 | 工艺部材料统计 |
3天 | 2015年04月22日 | 2015年04月20日 |
5.2 | 采购部材料采购 |
22天 | 2015年05月12日 | 2015年04月21日 |
5.3 | 仓储部材料接收 |
5天 | 2015年05月12日 | 2015年05月08日 |
5.4 | 材料检验和确认合格 |
5天 | 2015年05月17日 | 2015年05月12日 |
5.5 | 主体材料下料 |
9天 | 2015年05月16日 | 2015年05月08日 |
5.6 | 检验 确认合格 流转下道工序 |
1天 | 2015年05月16日 | 2015年05月16日 |
5.7 | 板材喷砂 底漆涂敷 |
7天 | 2015年05月23日 | 2015年05月17日 |
5.8 | 壳体卷制 |
5天 | 2015年05月28日 | 2015年05月24日 |
5.9 | 管板拼接 |
5天 | 2015年05月22日 | 2015年05月18日 |
5.10 | 管板 环板钻孔 |
21天 | 2015年06月12日 | 2015年05月23日 |
5.11 | 换热段壳体组对焊接 |
16天 | 2015年06月13日 | 2015年05月29日 |
5.12 | 上下气室组对焊接 |
44天 | 2015年06月13日 | 2015年05月01日 |
5.13 | 进出气口接管制作焊接 |
15天 | 2015年06月13日 | 2015年05月30日 |
5.14 | 换热管轧制 |
12天 | 2015年05月26日 | 2015年05月15日 |
5.15 | 换热管渗铝 |
20天 | 2015年06月15日 | 2015年05月27日 |
5.16 | 管板 扩大段 膨胀节 换热段分段组对焊接 |
5天 | 2015年06月20日 | 2015年06月16日 |
5.17 | 主体分段成品送至沙头施工现场 |
2天 | 2015年06月22日 | 2015年06月21日 |
5.18 | 管板 环板与换热器壳体组对焊接 |
5天 | 2015年06月26日 | 2015年06月22日 |
5.19 | 换热管安装 焊接 |
10天 | 2015年07月05日 | 2015年06月26日 |
5.20 | 上下气室与换热段组对 焊接 |
5天 | 2015年07月10日 | 2015年07月06日 |
5.21 | 进出气口与壳体组对焊接 |
5天 | 2015年07月10日 | 2015年07月06日 |
5.22 | 油漆 保温 |
14天 | 2015年07月24日 | 2015年07月11日 |
5.23 | 包装 运输至上海港 |
3天 | 2015年07月26日 | 2015年07月24日 |
