文件编号 8328 工期 85天 开始时间 2013-10-21 结束时间 2014-02-10
任务数 27K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

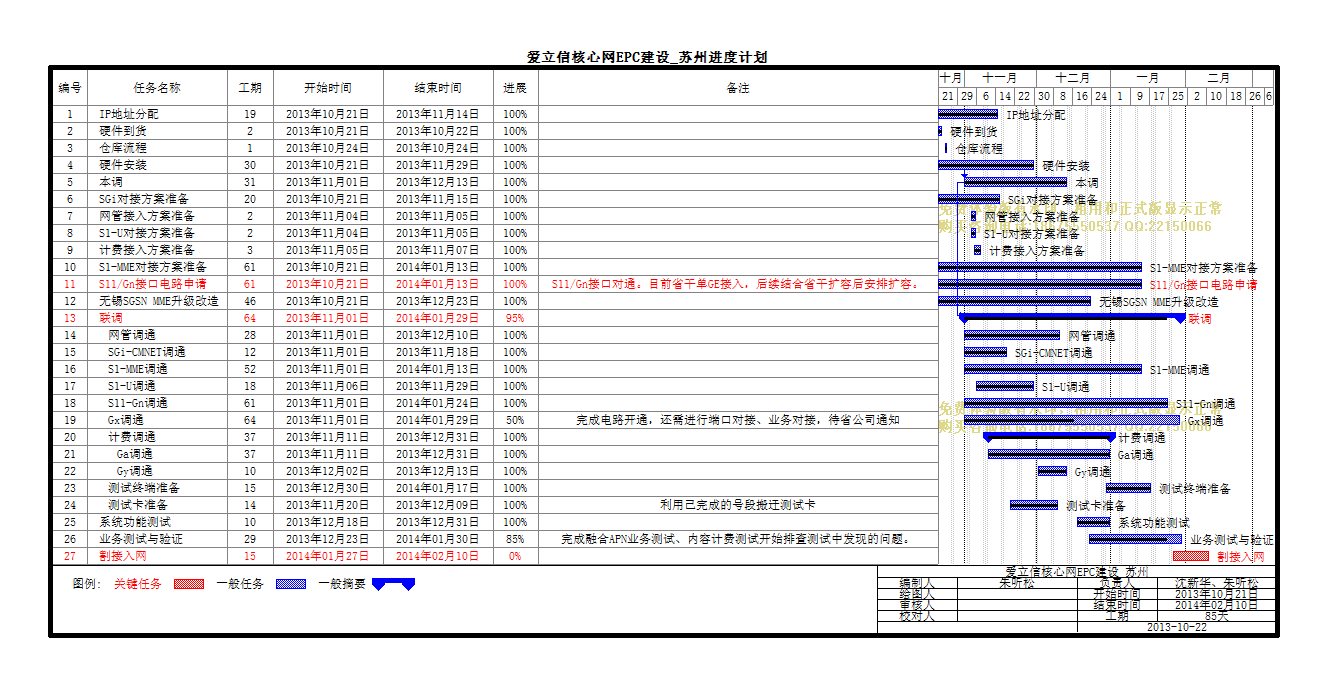

爱立信核心网EPC建设_苏州

编号

任务名称

工期

开始时间

结束时间

进展

备注

1
IP地址分配
19天 2013年10月21日 2013年11月14日 100%
2
硬件到货
2天 2013年10月21日 2013年10月22日 100%
3
仓库流程
1天 2013年10月24日 2013年10月24日 100%
4
硬件安装
30天 2013年10月21日 2013年11月29日 100%
5
本调
31天 2013年11月01日 2013年12月13日 100%
6
SGi对接方案准备
20天 2013年10月21日 2013年11月15日 100%
7
网管接入方案准备
2天 2013年11月04日 2013年11月05日 100%
8
S1-U对接方案准备
2天 2013年11月04日 2013年11月05日 100%
9
计费接入方案准备
3天 2013年11月05日 2013年11月07日 100%
10
S1-MME对接方案准备
61天 2013年10月21日 2014年01月13日 100%
11
S11/Gn接口电路申请
61天 2013年10月21日 2014年01月13日 100% S11/Gn接口对通。目前省干单GE接入,后续结合省干扩容后安排扩容。
12
无锡SGSN MME升级改造
46天 2013年10月21日 2013年12月23日 100%
13
联调
64天 2013年11月01日 2014年01月29日 95%
14
网管调通
28天 2013年11月01日 2013年12月10日 100%
15
SGi-CMNET调通
12天 2013年11月01日 2013年11月18日 100%
16
S1-MME调通
52天 2013年11月01日 2014年01月13日 100%
17
S1-U调通
18天 2013年11月06日 2013年11月29日 100%
18
S11-Gn调通
61天 2013年11月01日 2014年01月24日 100%
19
Gx调通
64天 2013年11月01日 2014年01月29日 50% 完成电路开通,还需进行端口对接、业务对接,待省公司通知
20
计费调通
37天 2013年11月11日 2013年12月31日 100%
21
Ga调通
37天 2013年11月11日 2013年12月31日 100%
22
Gy调通
10天 2013年12月02日 2013年12月13日 100%
23
测试终端准备
15天 2013年12月30日 2014年01月17日 100%
24
测试卡准备
14天 2013年11月20日 2013年12月09日 100% 利用已完成的号段搬迁测试卡
25
系统功能测试
10天 2013年12月18日 2013年12月31日 100%
26
业务测试与验证
29天 2013年12月23日 2014年01月30日 85% 完成融合APN业务测试、内容计费测试开始排查测试中发现的问题。
27
割接入网
15天 2014年01月27日 2014年02月10日 0%
