 Y007礤砂线升级改造工程2015年度施工计划

Y007礤砂线升级改造工程2015年度施工计划

文件编号 8276 工期 306天 开始时间 2015-03-01 结束时间 2015-12-31
任务数 27K 整理日期 2019/5/17 下载次数 3894
下载地址 计划文件点击下载(登录后才可以下载)

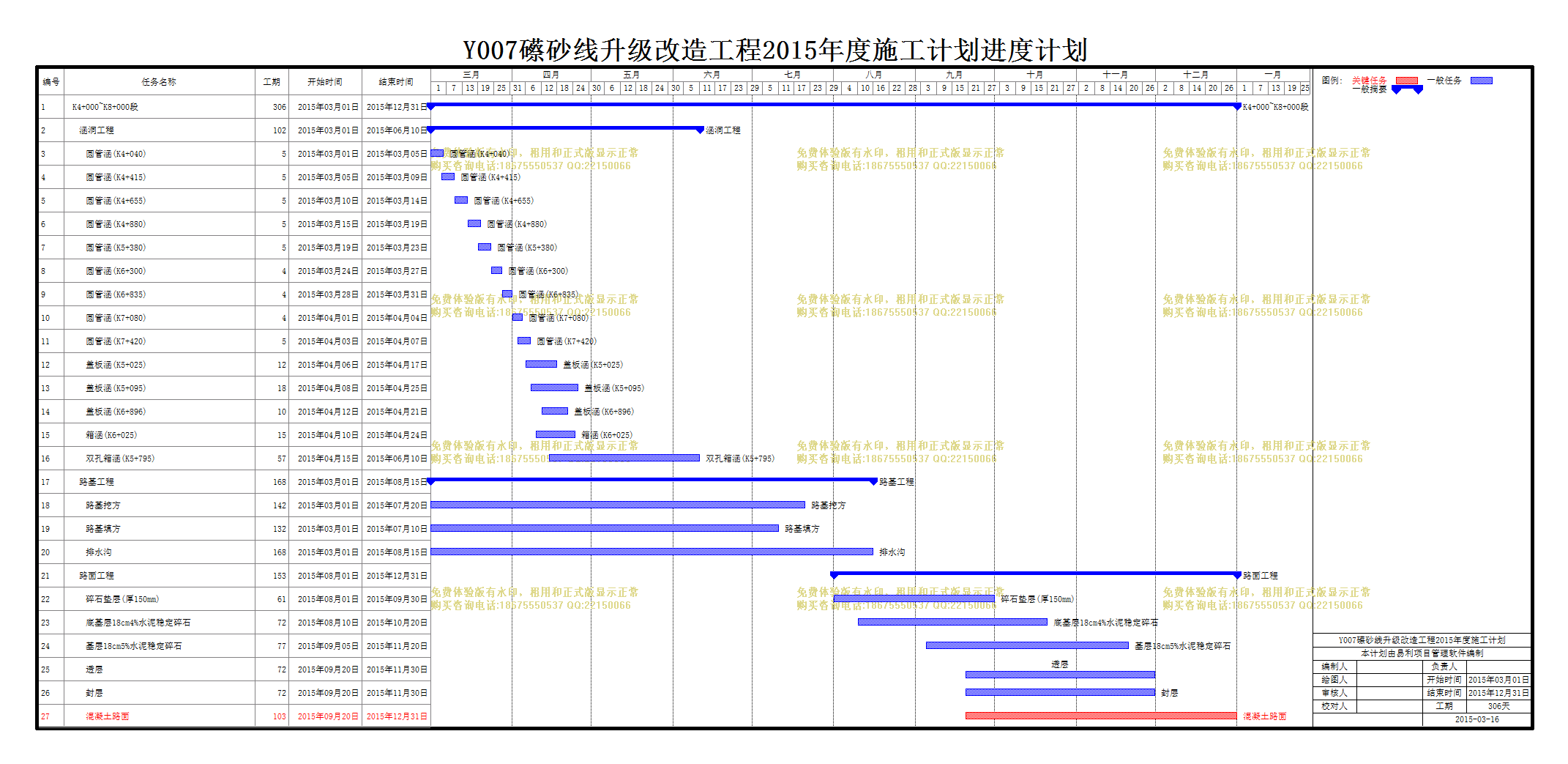

计划内容
Y007礤砂线升级改造工程2015年度施工计划

编号

任务名称

工期

开始时间

结束时间

1
K4+000~K8+000段
306天 2015年03月01日 2015年12月31日
2
涵洞工程
102天 2015年03月01日 2015年06月10日
3
圆管涵(K4+040)
5天 2015年03月01日 2015年03月05日
4
圆管涵(K4+415)
5天 2015年03月05日 2015年03月09日
5
圆管涵(K4+655)
5天 2015年03月10日 2015年03月14日
6
圆管涵(K4+880)
5天 2015年03月15日 2015年03月19日
7
圆管涵(K5+380)
5天 2015年03月19日 2015年03月23日
8
圆管涵(K6+300)
4天 2015年03月24日 2015年03月27日
9
圆管涵(K6+835)
4天 2015年03月28日 2015年03月31日
10
圆管涵(K7+080)
4天 2015年04月01日 2015年04月04日
11
圆管涵(K7+420)
5天 2015年04月03日 2015年04月07日
12
盖板涵(K5+025)
12天 2015年04月06日 2015年04月17日
13
盖板涵(K5+095)
18天 2015年04月08日 2015年04月25日
14
盖板涵(K6+896)
10天 2015年04月12日 2015年04月21日
15
箱涵(K6+025)
15天 2015年04月10日 2015年04月24日
16
双孔箱涵(K5+795)
57天 2015年04月15日 2015年06月10日
17
路基工程
168天 2015年03月01日 2015年08月15日
18
路基挖方
142天 2015年03月01日 2015年07月20日
19
路基填方
132天 2015年03月01日 2015年07月10日
20
排水沟
168天 2015年03月01日 2015年08月15日
21
路面工程
153天 2015年08月01日 2015年12月31日
22
碎石垫层(厚150mm)
61天 2015年08月01日 2015年09月30日
23
底基层18cm4%水泥稳定碎石
72天 2015年08月10日 2015年10月20日
24
基层18cm5%水泥稳定碎石
77天 2015年09月05日 2015年11月20日
25
透层
72天 2015年09月20日 2015年11月30日
26
封层
72天 2015年09月20日 2015年11月30日
27
混凝土路面
103天 2015年09月20日 2015年12月31日

局部效果预览,详细内容请下载附件查看
