项目| 文件编号 | 8210 | 工期 | 619天 | 开始时间 | 2015-04-01 | 结束时间 | 2016-12-09 |
| 任务数 | 35K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

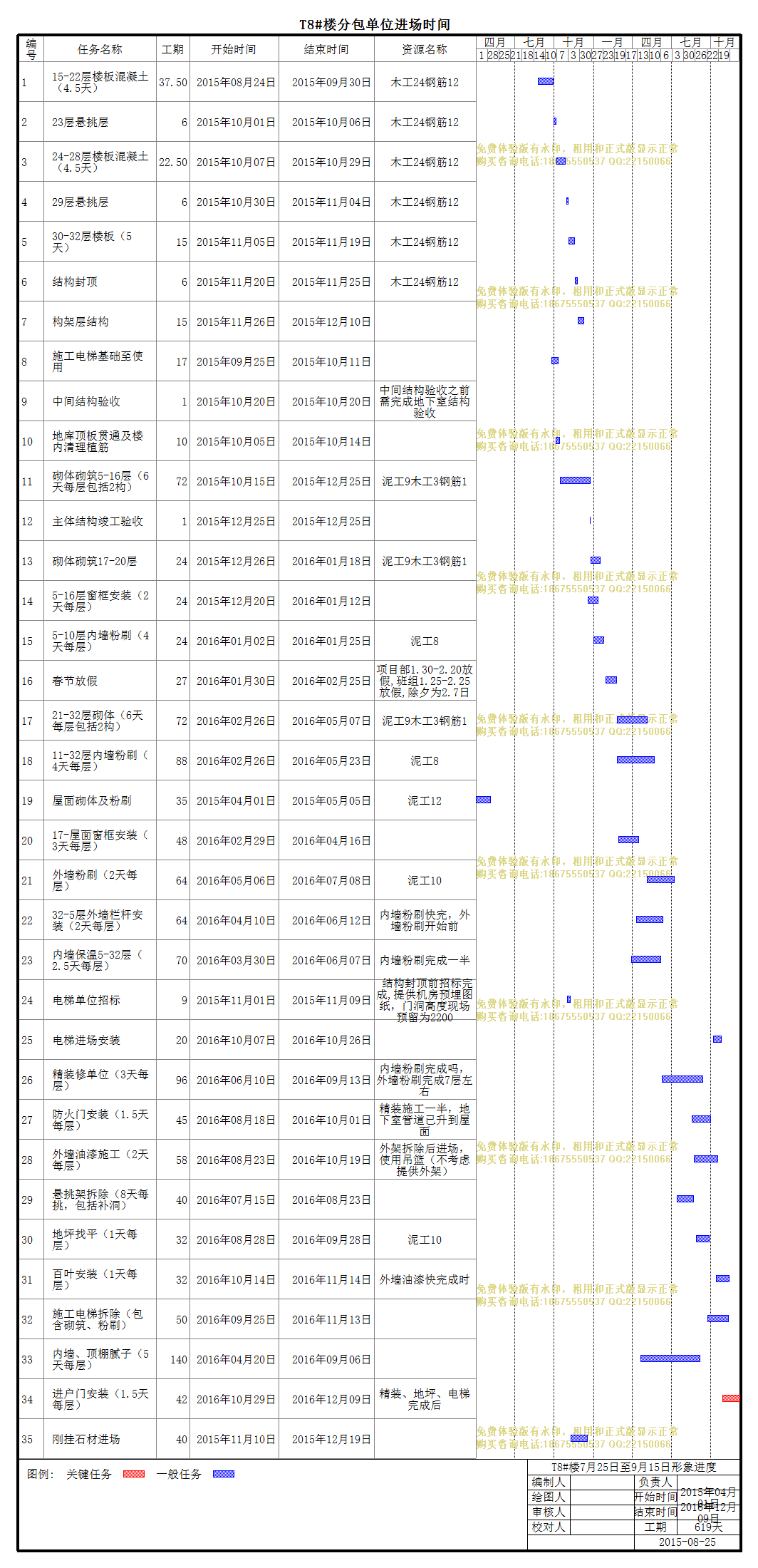

| 项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
资源名称 |
| 1 | 15-22层楼板混凝土(4.5天) |
37.50天 | 2015年08月24日 | 2015年09月30日 | 木工24钢筋12 |
| 2 | 23层悬挑层 |
6天 | 2015年10月01日 | 2015年10月06日 | 木工24钢筋12 |
| 3 | 24-28层楼板混凝土(4.5天) |
22.50天 | 2015年10月07日 | 2015年10月29日 | 木工24钢筋12 |
| 4 | 29层悬挑层 |
6天 | 2015年10月30日 | 2015年11月04日 | 木工24钢筋12 |
| 5 | 30-32层楼板(5天) |
15天 | 2015年11月05日 | 2015年11月19日 | 木工24钢筋12 |
| 6 | 结构封顶 |
6天 | 2015年11月20日 | 2015年11月25日 | 木工24钢筋12 |
| 7 | 构架层结构 |
15天 | 2015年11月26日 | 2015年12月10日 | |
| 8 | 施工电梯基础至使用 |
17天 | 2015年09月25日 | 2015年10月11日 | |
| 9 | 中间结构验收 |
1天 | 2015年10月20日 | 2015年10月20日 | 中间结构验收之前需完成地下室结构验收 |
| 10 | 地库顶板贯通及楼内清理植筋 |
10天 | 2015年10月05日 | 2015年10月14日 | |
| 11 | 砌体砌筑5-16层(6天每层包括2构) |
72天 | 2015年10月15日 | 2015年12月25日 | 泥工9木工3钢筋1 |
| 12 | 主体结构竣工验收 |
1天 | 2015年12月25日 | 2015年12月25日 | |
| 13 | 砌体砌筑17-20层 |
24天 | 2015年12月26日 | 2016年01月18日 | 泥工9木工3钢筋1 |
| 14 | 5-16层窗框安装(2天每层) |
24天 | 2015年12月20日 | 2016年01月12日 | |
| 15 | 5-10层内墙粉刷(4天每层) |
24天 | 2016年01月02日 | 2016年01月25日 | 泥工8 |
| 16 | 春节放假 |
27天 | 2016年01月30日 | 2016年02月25日 | 项目部1.30-2.20放假,班组1.25-2.25放假,除夕为2.7日 |
| 17 | 21-32层砌体(6天每层包括2构) |
72天 | 2016年02月26日 | 2016年05月07日 | 泥工9木工3钢筋1 |
| 18 | 11-32层内墙粉刷(4天每层) |
88天 | 2016年02月26日 | 2016年05月23日 | 泥工8 |
| 19 | 屋面砌体及粉刷 |
35天 | 2015年04月01日 | 2015年05月05日 | 泥工12 |
| 20 | 17-屋面窗框安装(3天每层) |
48天 | 2016年02月29日 | 2016年04月16日 | |
| 21 | 外墙粉刷(2天每层) |
64天 | 2016年05月06日 | 2016年07月08日 | 泥工10 |
| 22 | 32-5层外墙栏杆安装(2天每层) |
64天 | 2016年04月10日 | 2016年06月12日 | 内墙粉刷快完,外墙粉刷开始前 |
| 23 | 内墙保温5-32层(2.5天每层) |
70天 | 2016年03月30日 | 2016年06月07日 | 内墙粉刷完成一半 |
| 24 | 电梯单位招标 |
9天 | 2015年11月01日 | 2015年11月09日 | 结构封顶前招标完成,提供机房预埋图纸,门洞高度现场预留为2200 |
| 25 | 电梯进场安装 |
20天 | 2016年10月07日 | 2016年10月26日 | |
| 26 | 精装修单位(3天每层) |
96天 | 2016年06月10日 | 2016年09月13日 | 内墙粉刷完成吗,外墙粉刷完成7层左右 |
| 27 | 防火门安装(1.5天每层) |
45天 | 2016年08月18日 | 2016年10月01日 | 精装施工一半,地下室管道已升到屋面 |
| 28 | 外墙油漆施工(2天每层) |
58天 | 2016年08月23日 | 2016年10月19日 | 外架拆除后进场,使用吊篮(不考虑提供外架) |
| 29 | 悬挑架拆除(8天每挑,包括补洞) |
40天 | 2016年07月15日 | 2016年08月23日 | |
| 30 | 地坪找平(1天每层) |
32天 | 2016年08月28日 | 2016年09月28日 | 泥工10 |
| 31 | 百叶安装(1天每层) |
32天 | 2016年10月14日 | 2016年11月14日 | 外墙油漆快完成时 |
| 32 | 施工电梯拆除(包含砌筑、粉刷) |
50天 | 2016年09月25日 | 2016年11月13日 | |
| 33 | 内墙、顶棚腻子(5天每层) |
140天 | 2016年04月20日 | 2016年09月06日 | |
| 34 | 进户门安装(1.5天每层) |
42天 | 2016年10月29日 | 2016年12月09日 | 精装、地坪、电梯完成后 |
| 35 | 刚挂石材进场 |
40天 | 2015年11月10日 | 2015年12月19日 |
