文件编号 | 8176 | 工期 | 94天 | 开始时间 | 2017-06-19 | 结束时间 | 2017-10-02 |
任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3891次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

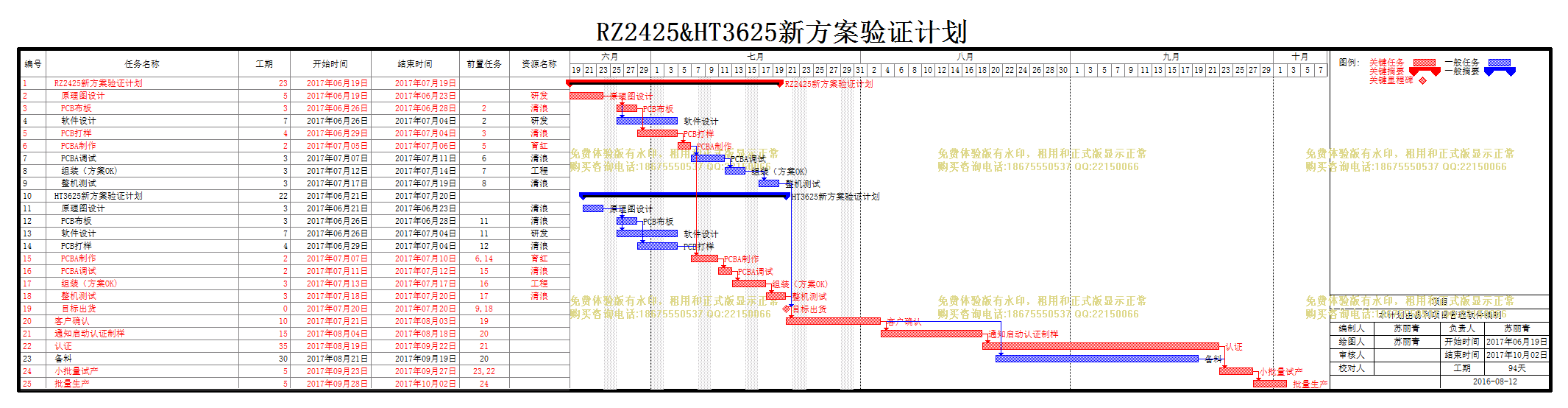

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | RZ2425新方案验证计划 |
23天 | 2017年06月19日 | 2017年07月19日 | ||
2 | 原理图设计 |
5天 | 2017年06月19日 | 2017年06月23日 | 研发 | |
3 | PCB布板 |
3天 | 2017年06月26日 | 2017年06月28日 | 2 | 清浪 |
4 | 软件设计 |
7天 | 2017年06月26日 | 2017年07月04日 | 2 | 研发 |
5 | PCB打样 |
4天 | 2017年06月29日 | 2017年07月04日 | 3 | 清浪 |
6 | PCBA制作 |
2天 | 2017年07月05日 | 2017年07月06日 | 5 | 育红 |
7 | PCBA调试 |
3天 | 2017年07月07日 | 2017年07月11日 | 6 | 清浪 |
8 | 组装(方案OK) |
3天 | 2017年07月12日 | 2017年07月14日 | 7 | 工程 |
9 | 整机测试 |
3天 | 2017年07月17日 | 2017年07月19日 | 8 | 清浪 |
10 | HT3625新方案验证计划 |
22天 | 2017年06月21日 | 2017年07月20日 | ||
11 | 原理图设计 |
3天 | 2017年06月21日 | 2017年06月23日 | 清浪 | |
12 | PCB布板 |
3天 | 2017年06月26日 | 2017年06月28日 | 11 | 清浪 |
13 | 软件设计 |
7天 | 2017年06月26日 | 2017年07月04日 | 11 | 研发 |
14 | PCB打样 |
4天 | 2017年06月29日 | 2017年07月04日 | 12 | 清浪 |
15 | PCBA制作 |
2天 | 2017年07月07日 | 2017年07月10日 | 6,14 | 育红 |
16 | PCBA调试 |
2天 | 2017年07月11日 | 2017年07月12日 | 15 | 清浪 |
17 | 组装(方案OK) |
3天 | 2017年07月13日 | 2017年07月17日 | 16 | 工程 |
18 | 整机测试 |
3天 | 2017年07月18日 | 2017年07月20日 | 17 | 清浪 |
19 | 目标出货 |
0天 | 2017年07月20日 | 2017年07月20日 | 9,18 | |
20 | 客户确认 |
10天 | 2017年07月21日 | 2017年08月03日 | 19 | |
21 | 通知启动认证制样 |
15天 | 2017年08月04日 | 2017年08月18日 | 20 | |
22 | 认证 |
35天 | 2017年08月19日 | 2017年09月22日 | 21 | |
23 | 备料 |
30天 | 2017年08月21日 | 2017年09月19日 | 20 | |
24 | 小批量试产 |
5天 | 2017年09月23日 | 2017年09月27日 | 23,22 | |
25 | 批量生产 |
5天 | 2017年09月28日 | 2017年10月02日 | 24 |
