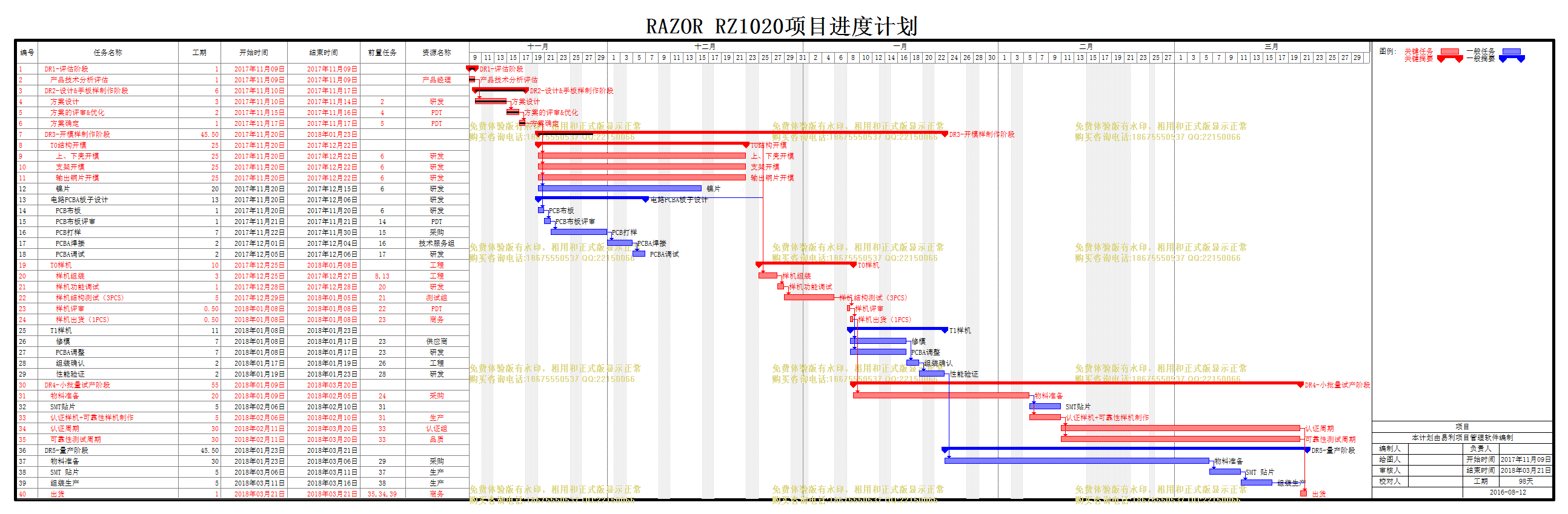

文件编号 8171 工期 98天 开始时间 2017-11-09 结束时间 2018-03-21
任务数 40K 整理日期 2019/5/17 下载次数 3896
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
DR1-评估阶段
1天 2017年11月09日 2017年11月09日
2
产品技术分析评估
1天 2017年11月09日 2017年11月09日   产品经理
3
DR2-设计&手板样制作阶段
6天 2017年11月10日 2017年11月17日
4
方案设计
3天 2017年11月10日 2017年11月14日 2 研发
5
方案的评审&优化
2天 2017年11月15日 2017年11月16日 4 PDT
6
方案确定
1天 2017年11月17日 2017年11月17日 5 PDT
7
DR3-开模样制作阶段
45.50天 2017年11月20日 2018年01月23日
8
T0结构开模
25天 2017年11月20日 2017年12月22日
9
上、下壳开模
25天 2017年11月20日 2017年12月22日 6 研发
10
支架开模
25天 2017年11月20日 2017年12月22日 6 研发
11
输出铜片开模
25天 2017年11月20日 2017年12月22日 6 研发
12
镍片
20天 2017年11月20日 2017年12月15日 6 研发
13
电路PCBA板子设计
13天 2017年11月20日 2017年12月06日   研发
14
PCB布板
1天 2017年11月20日 2017年11月20日 6 研发
15
PCB布板评审
1天 2017年11月21日 2017年11月21日 14 PDT
16
PCB打样
7天 2017年11月22日 2017年11月30日 15 采购
17
PCBA焊接
2天 2017年12月01日 2017年12月04日 16 技术服务组
18
PCBA调试
2天 2017年12月05日 2017年12月06日 17 研发
19
T0样机
10天 2017年12月25日 2018年01月08日   工程
20
样机组装
3天 2017年12月25日 2017年12月27日 8,13 工程
21
样机功能调试
1天 2017年12月28日 2017年12月28日 20 研发
22
样机结构测试(3PCS)
5天 2017年12月29日 2018年01月05日 21 测试组
23
样机评审
0.50天 2018年01月08日 2018年01月08日 22 PDT
24
样机出货(1PCS)
0.50天 2018年01月08日 2018年01月08日 23 商务
25
T1样机
11天 2018年01月08日 2018年01月23日
26
修模
7天 2018年01月08日 2018年01月17日 23 供应商
27
PCBA调整
7天 2018年01月08日 2018年01月17日 23 研发
28
组装确认
2天 2018年01月17日 2018年01月19日 26 工程
29
性能验证
2天 2018年01月19日 2018年01月23日 28 研发
30
DR4-小批量试产阶段
55天 2018年01月09日 2018年03月20日
31
物料准备
20天 2018年01月09日 2018年02月05日 24 采购
32
SMT贴片
5天 2018年02月06日 2018年02月10日 31
33
认证样机+可靠性样机制作
5天 2018年02月06日 2018年02月10日 31 生产
34
认证周期
30天 2018年02月11日 2018年03月20日 33 认证组
35
可靠性测试周期
30天 2018年02月11日 2018年03月20日 33 品质
36
DR5-量产阶段
45.50天 2018年01月23日 2018年03月21日
37
物料准备
30天 2018年01月23日 2018年03月06日 29 采购
38
SMT 贴片
5天 2018年03月06日 2018年03月11日 37 生产
39
组装生产
5天 2018年03月11日 2018年03月16日 38 生产
40
出货
1天 2018年03月21日 2018年03月21日 35,34,39 商务
