文件编号 | 8137 | 工期 | 90天 | 开始时间 | 2014-03-03 | 结束时间 | 2014-05-31 |
任务数 | 52K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

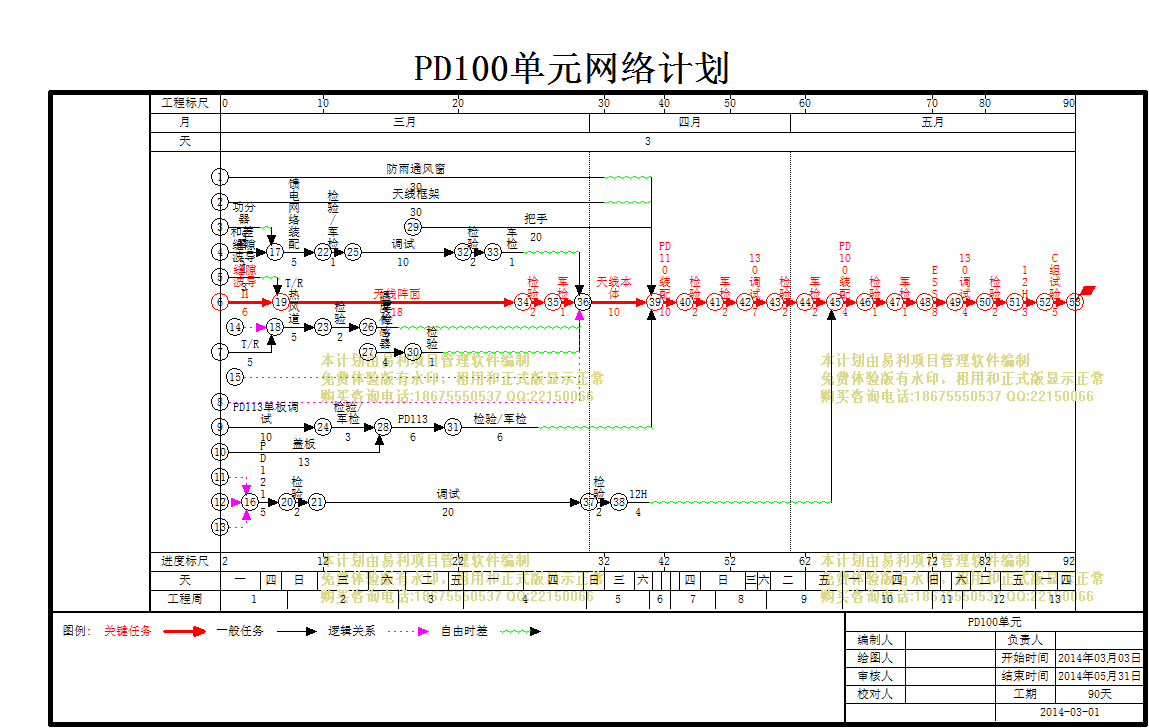

PD100单元 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 和差器 |
5天 | 2014年03月03日 | 2014年03月07日 | ||
2 | 馈电网络装配 |
5天 | 2014年03月08日 | 2014年03月12日 | 7,1 | |
3 | 检验/军检 |
1天 | 2014年03月13日 | 2014年03月13日 | 2 | |
4 | 调试 |
10天 | 2014年03月14日 | 2014年03月23日 | 3 | |
5 | 检验 |
2天 | 2014年03月24日 | 2014年03月25日 | 4 | |
6 | 军检 |
1天 | 2014年03月26日 | 2014年03月26日 | 5 | |
7 | 功分器 |
3天 | 2014年03月03日 | 2014年03月05日 | ||
8 | 缝隙波导Ⅱ |
6天 | 2014年03月03日 | 2014年03月08日 | 9[FF] | |
9 | 缝隙波导Ⅰ |
3天 | 2014年03月03日 | 2014年03月05日 | ||
10 | 天线阵面 |
18天 | 2014年03月09日 | 2014年03月26日 | 9,8 | |
11 | 检验 |
2天 | 2014年03月27日 | 2014年03月28日 | 10 | |
12 | 军检 |
1天 | 2014年03月29日 | 2014年03月29日 | 11 | |
13 | 天线本体 |
10天 | 2014年03月30日 | 2014年04月08日 | 36,35,34,32,6,12 | |
14 | PD110装配 |
10天 | 2014年04月09日 | 2014年04月18日 | 44,43,42,40,13 | |
15 | 检验 |
2天 | 2014年04月19日 | 2014年04月20日 | 14 | |
16 | 军检 |
2天 | 2014年04月21日 | 2014年04月22日 | 15 | |
17 | 130调试 |
7天 | 2014年04月23日 | 2014年04月29日 | 16 | |
18 | 检验 |
2天 | 2014年04月30日 | 2014年05月01日 | 17 | |
19 | 军检 |
2天 | 2014年05月02日 | 2014年05月03日 | 18 | |
20 | PD100装配 |
4天 | 2014年05月04日 | 2014年05月07日 | 50,19 | |
21 | 检验 |
1天 | 2014年05月08日 | 2014年05月08日 | 20 | |
22 | 军检 |
1天 | 2014年05月09日 | 2014年05月09日 | 21 | |
23 | ESS |
8天 | 2014年05月10日 | 2014年05月17日 | 22 | |
24 | 130调试 |
4天 | 2014年05月18日 | 2014年05月21日 | 23 | |
25 | 检验 |
2天 | 2014年05月22日 | 2014年05月23日 | 24 | |
26 | 12H |
3天 | 2014年05月24日 | 2014年05月26日 | 25 | |
27 | C组试验 |
5天 | 2014年05月27日 | 2014年05月31日 | 26 | |
28 | 风道 |
4天 | 2014年03月04日 | 2014年03月07日 | 29[FF] | |
29 | T/R |
5天 | 2014年03月03日 | 2014年03月07日 | ||
30 | T/R热风道 |
5天 | 2014年03月08日 | 2014年03月12日 | 29,28 | |
31 | 检验 |
2天 | 2014年03月13日 | 2014年03月14日 | 30 | |
32 | 军检 |
2天 | 2014年03月15日 | 2014年03月16日 | 31 | |
33 | 温度传感器 |
4天 | 2014年03月15日 | 2014年03月18日 | ||
34 | 检验 |
1天 | 2014年03月19日 | 2014年03月19日 | 33 | |
35 | 钢性电缆 |
10天 | 2014年03月04日 | 2014年03月13日 | ||
36 | 各类波导 |
10天 | 2014年03月03日 | 2014年03月12日 | ||
37 | PD113单板调试 |
10天 | 2014年03月03日 | 2014年03月12日 | ||
38 | 检验/军检 |
3天 | 2014年03月13日 | 2014年03月15日 | 37 | |
39 | PD113 |
6天 | 2014年03月16日 | 2014年03月21日 | 41,38 | |
40 | 检验/军检 |
6天 | 2014年03月22日 | 2014年03月27日 | 39 | |
41 | 盖板 |
13天 | 2014年03月03日 | 2014年03月15日 | ||
42 | 天线框架 |
30天 | 2014年03月03日 | 2014年04月01日 | ||
43 | 防雨通风窗 |
30天 | 2014年03月03日 | 2014年04月01日 | ||
44 | 把手 |
20天 | 2014年03月19日 | 2014年04月07日 | ||
45 | PD121-3 |
2天 | 2014年03月03日 | 2014年03月04日 | ||
46 | PD121装配 |
5天 | 2014年03月05日 | 2014年03月09日 | 51,52,45 | |
47 | 检验 |
2天 | 2014年03月10日 | 2014年03月11日 | 46 | |
48 | 调试 |
20天 | 2014年03月12日 | 2014年03月31日 | 47 | |
49 | 检验 |
2天 | 2014年04月01日 | 2014年04月02日 | 48 | |
50 | 12H |
4天 | 2014年04月03日 | 2014年04月06日 | 49 | |
51 | PD121-1 |
2天 | 2014年03月03日 | 2014年03月04日 | ||
52 | PD121-2 |
2天 | 2014年03月03日 | 2014年03月04日 |
