文件编号 | 8065 | 工期 | 577天 | 开始时间 | 2014-08-01 | 结束时间 | 2016-08-20 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

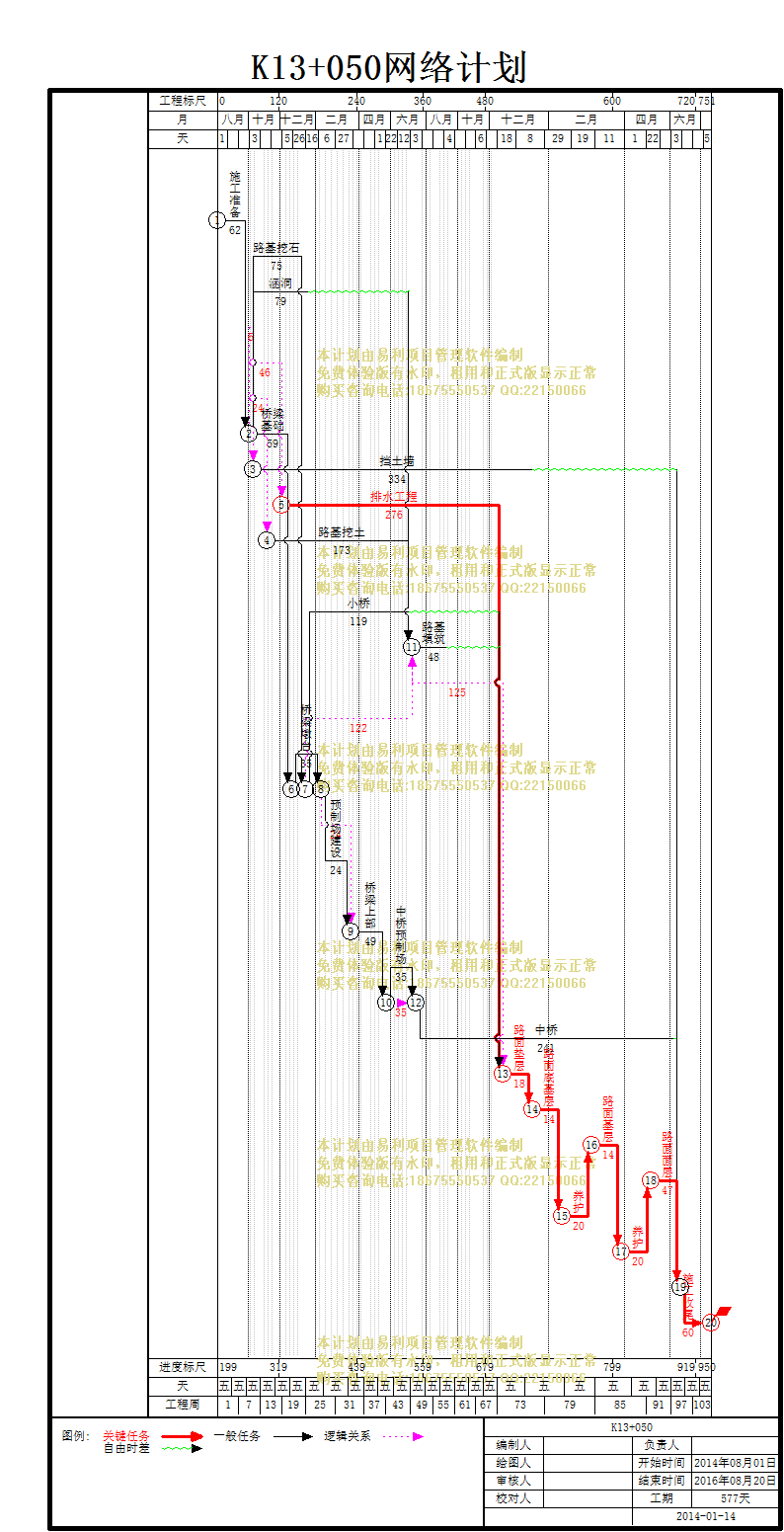

K13+050 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
62天 | 2014年08月01日 | 2014年10月01日 | ||
2 | 路基挖石 |
75天 | 2014年10月02日 | 2015年01月14日 | 1 | |
3 | 涵洞 |
79天 | 2014年10月02日 | 2015年01月20日 | 1 | |
4 | 桥梁基础 |
59天 | 2014年10月02日 | 2014年12月23日 | 1 | |
5 | 挡土墙 |
334天 | 2014年10月10日 | 2016年01月20日 | 1 | |
6 | 排水工程 |
276天 | 2014年12月05日 | 2015年12月25日 | 1 | |
7 | 路基挖土 |
173天 | 2014年11月05日 | 2015年07月03日 | 1 | |
8 | 小桥 |
119天 | 2015年01月15日 | 2015年06月30日 | 2 | |
9 | 路基填筑 |
48天 | 2015年07月06日 | 2015年09月09日 | 7,3,2 | |
10 | 桥梁墩台 |
35天 | 2014年12月24日 | 2015年02月10日 | 4 | |
11 | 预制场建设 |
24天 | 2015年02月11日 | 2015年03月16日 | 10 | |
12 | 桥梁上部 |
49天 | 2015年03月17日 | 2015年05月22日 | 11,10 | |
13 | 中桥预制场 |
35天 | 2015年05月25日 | 2015年07月10日 | 12 | |
14 | 中桥 |
241天 | 2015年07月13日 | 2016年06月09日 | 13,12 | |
15 | 路面垫层 |
18天 | 2015年12月28日 | 2016年01月20日 | 9,7,6,3,2,8 | |
16 | 路面底基层 |
14天 | 2016年01月21日 | 2016年02月09日 | 15 | |
17 | 养护 |
20天 | 2016年02月10日 | 2016年03月08日 | 16 | |
18 | 路面基层 |
14天 | 2016年03月09日 | 2016年03月28日 | 17 | |
19 | 养护 |
20天 | 2016年03月29日 | 2016年04月25日 | 18 | |
20 | 路面面层 |
47天 | 2016年04月26日 | 2016年06月21日 | 19 | |
21 | 施工收尾 |
60天 | 2016年06月22日 | 2016年08月20日 | 5,14,20 |
