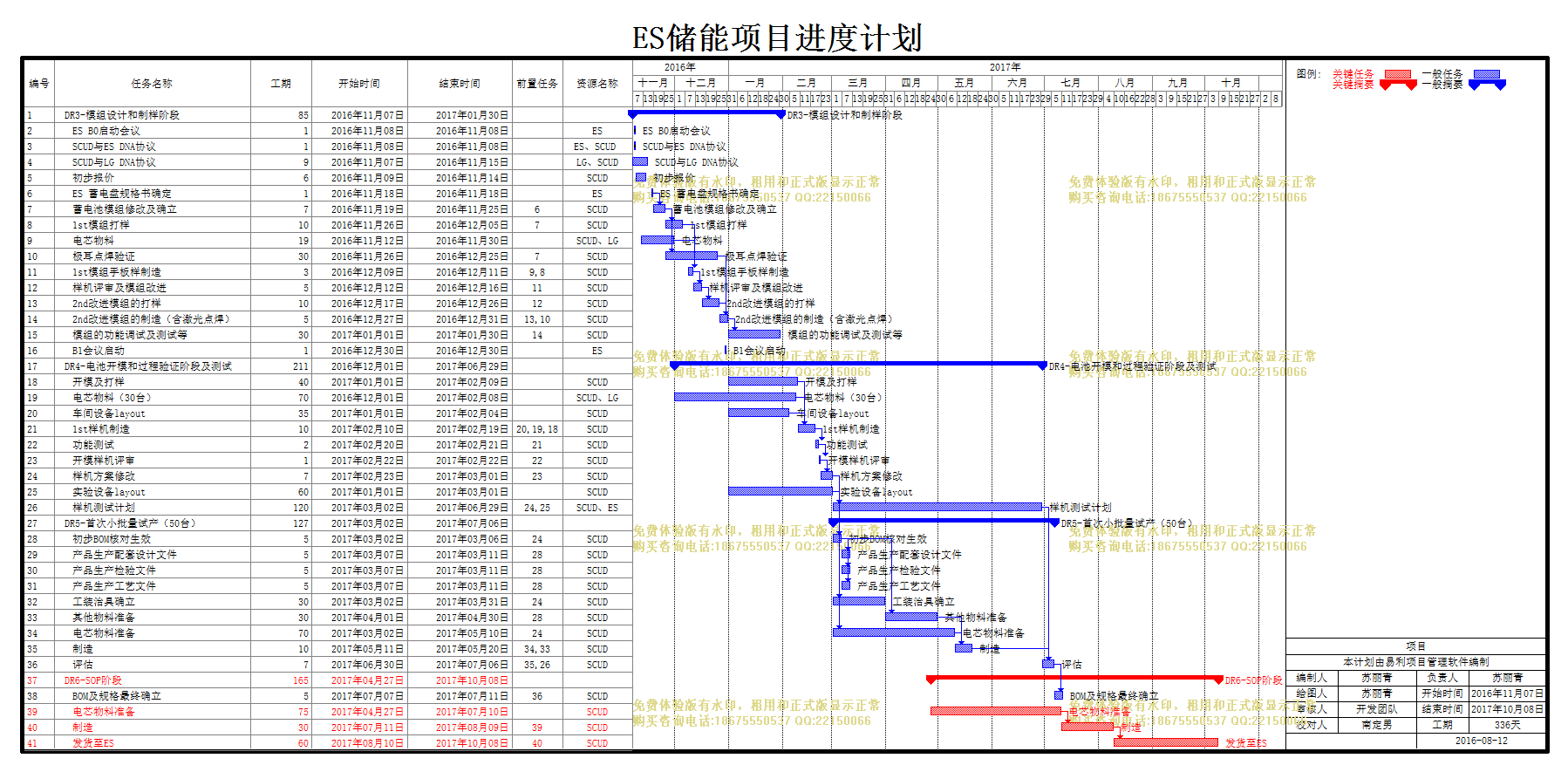

项目| 文件编号 | 7994 | 工期 | 336天 | 开始时间 | 2016-11-07 | 结束时间 | 2017-10-08 |
| 任务数 | 41K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | DR3-模组设计和制样阶段 |
85天 | 2016年11月07日 | 2017年01月30日 | ||
| 2 | ES B0启动会议 |
1天 | 2016年11月08日 | 2016年11月08日 | ES | |
| 3 | SCUD与ES DNA协议 |
1天 | 2016年11月08日 | 2016年11月08日 | ES、SCUD | |
| 4 | SCUD与LG DNA协议 |
9天 | 2016年11月07日 | 2016年11月15日 | LG、SCUD | |
| 5 | 初步报价 |
6天 | 2016年11月09日 | 2016年11月14日 | SCUD | |
| 6 | ES 蓄电盘规格书确定 |
1天 | 2016年11月18日 | 2016年11月18日 | ES | |
| 7 | 蓄电池模组修改及确立 |
7天 | 2016年11月19日 | 2016年11月25日 | 6 | SCUD |
| 8 | 1st模组打样 |
10天 | 2016年11月26日 | 2016年12月05日 | 7 | SCUD |
| 9 | 电芯物料 |
19天 | 2016年11月12日 | 2016年11月30日 | SCUD、LG | |
| 10 | 极耳点焊验证 |
30天 | 2016年11月26日 | 2016年12月25日 | 7 | SCUD |
| 11 | 1st模组手板样制造 |
3天 | 2016年12月09日 | 2016年12月11日 | 9,8 | SCUD |
| 12 | 样机评审及模组改进 |
5天 | 2016年12月12日 | 2016年12月16日 | 11 | SCUD |
| 13 | 2nd改进模组的打样 |
10天 | 2016年12月17日 | 2016年12月26日 | 12 | SCUD |
| 14 | 2nd改进模组的制造(含激光点焊) |
5天 | 2016年12月27日 | 2016年12月31日 | 13,10 | SCUD |
| 15 | 模组的功能调试及测试等 |
30天 | 2017年01月01日 | 2017年01月30日 | 14 | SCUD |
| 16 | B1会议启动 |
1天 | 2016年12月30日 | 2016年12月30日 | ES | |
| 17 | DR4-电池开模和过程验证阶段及测试 |
211天 | 2016年12月01日 | 2017年06月29日 | ||
| 18 | 开模及打样 |
40天 | 2017年01月01日 | 2017年02月09日 | SCUD | |
| 19 | 电芯物料(30台) |
70天 | 2016年12月01日 | 2017年02月08日 | SCUD、LG | |
| 20 | 车间设备layout |
35天 | 2017年01月01日 | 2017年02月04日 | SCUD | |
| 21 | 1st样机制造 |
10天 | 2017年02月10日 | 2017年02月19日 | 20,19,18 | SCUD |
| 22 | 功能测试 |
2天 | 2017年02月20日 | 2017年02月21日 | 21 | SCUD |
| 23 | 开模样机评审 |
1天 | 2017年02月22日 | 2017年02月22日 | 22 | SCUD |
| 24 | 样机方案修改 |
7天 | 2017年02月23日 | 2017年03月01日 | 23 | SCUD |
| 25 | 实验设备layout |
60天 | 2017年01月01日 | 2017年03月01日 | SCUD | |
| 26 | 样机测试计划 |
120天 | 2017年03月02日 | 2017年06月29日 | 24,25 | SCUD、ES |
| 27 | DR5-首次小批量试产(50台) |
127天 | 2017年03月02日 | 2017年07月06日 | ||
| 28 | 初步BOM核对生效 |
5天 | 2017年03月02日 | 2017年03月06日 | 24 | SCUD |
| 29 | 产品生产配套设计文件 |
5天 | 2017年03月07日 | 2017年03月11日 | 28 | SCUD |
| 30 | 产品生产检验文件 |
5天 | 2017年03月07日 | 2017年03月11日 | 28 | SCUD |
| 31 | 产品生产工艺文件 |
5天 | 2017年03月07日 | 2017年03月11日 | 28 | SCUD |
| 32 | 工装治具确立 |
30天 | 2017年03月02日 | 2017年03月31日 | 24 | SCUD |
| 33 | 其他物料准备 |
30天 | 2017年04月01日 | 2017年04月30日 | 28 | SCUD |
| 34 | 电芯物料准备 |
70天 | 2017年03月02日 | 2017年05月10日 | 24 | SCUD |
| 35 | 制造 |
10天 | 2017年05月11日 | 2017年05月20日 | 34,33 | SCUD |
| 36 | 评估 |
7天 | 2017年06月30日 | 2017年07月06日 | 35,26 | SCUD |
| 37 | DR6-SOP阶段 |
165天 | 2017年04月27日 | 2017年10月08日 | ||
| 38 | BOM及规格最终确立 |
5天 | 2017年07月07日 | 2017年07月11日 | 36 | SCUD |
| 39 | 电芯物料准备 |
75天 | 2017年04月27日 | 2017年07月10日 | SCUD | |
| 40 | 制造 |
30天 | 2017年07月11日 | 2017年08月09日 | 39 | SCUD |
| 41 | 发货至ES |
60天 | 2017年08月10日 | 2017年10月08日 | 40 | SCUD |
