 D区2.15-3.14

D区2.15-3.14

文件编号 7986 工期 48天 开始时间 2014-02-14 结束时间 2014-04-02
任务数 45K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

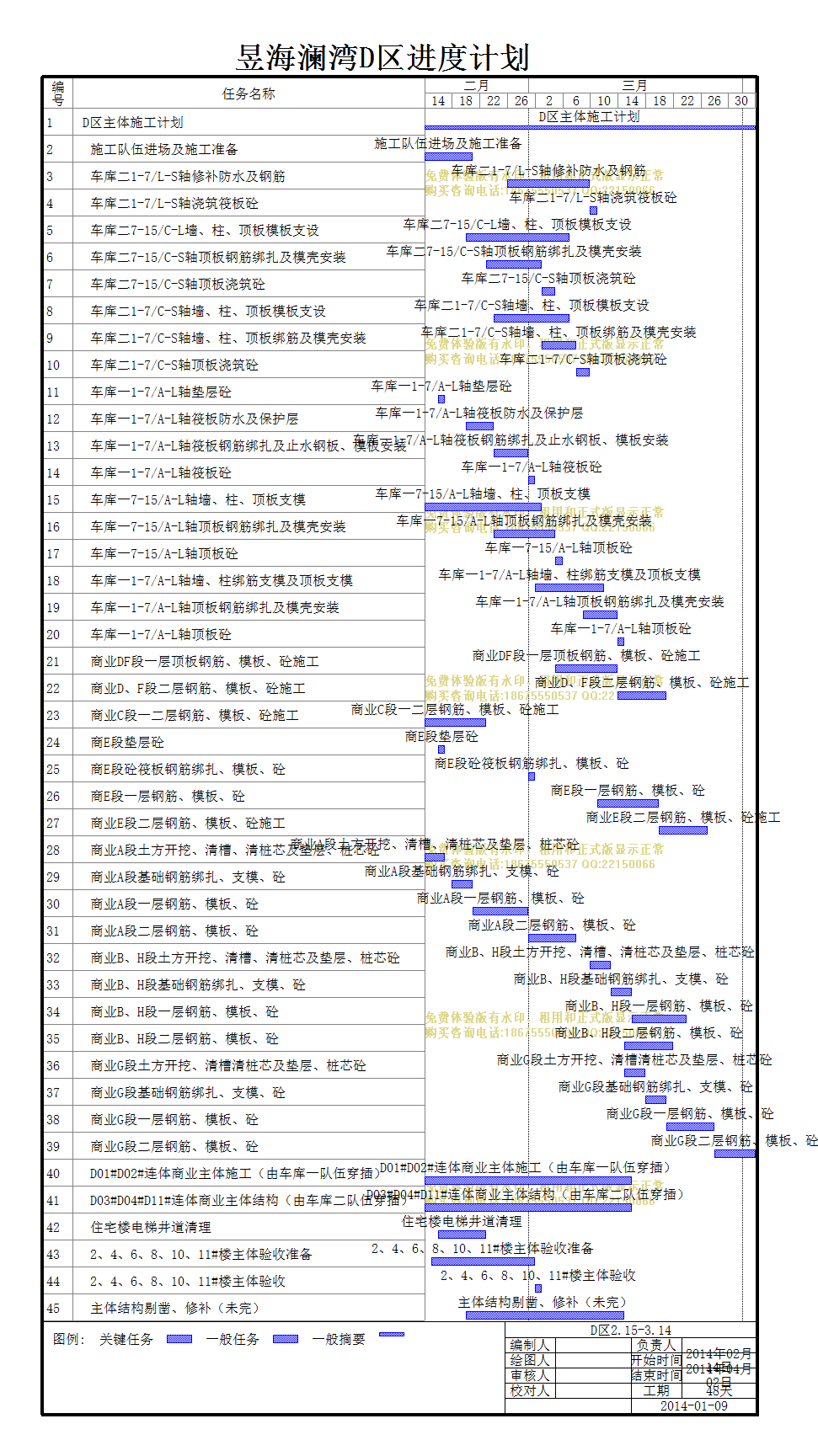

D区2.15-3.14

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
D区主体施工计划
48天 2014年02月14日 2014年04月02日
2
施工队伍进场及施工准备
7天 2014年02月14日 2014年02月20日
3
车库二1-7/L-S轴修补防水及钢筋
12天 2014年02月26日 2014年03月09日
4
车库二1-7/L-S轴浇筑筏板砼
1天 2014年03月10日 2014年03月10日
5
车库二7-15/C-L墙、柱、顶板模板支设
15天 2014年02月20日 2014年03月06日
6
车库二7-15/C-S轴顶板钢筋绑扎及模壳安装
8天 2014年02月23日 2014年03月02日
7
车库二7-15/C-S轴顶板浇筑砼
2天 2014年03月03日 2014年03月04日
8
车库二1-7/C-S轴墙、柱、顶板模板支设
11天 2014年02月24日 2014年03月06日
9
车库二1-7/C-S轴墙、柱、顶板绑筋及模壳安装
5天 2014年03月03日 2014年03月07日
10
车库二1-7/C-S轴顶板浇筑砼
2天 2014年03月08日 2014年03月09日
11
车库一1-7/A-L轴垫层砼
1天 2014年02月16日 2014年02月16日
12
车库一1-7/A-L轴筏板防水及保护层
4天 2014年02月20日 2014年02月23日
13
车库一1-7/A-L轴筏板钢筋绑扎及止水钢板、模板安装
5天 2014年02月24日 2014年02月28日
14
车库一1-7/A-L轴筏板砼
1天 2014年03月01日 2014年03月01日
15
车库一7-15/A-L轴墙、柱、顶板支模
17天 2014年02月14日 2014年03月02日
16
车库一7-15/A-L轴顶板钢筋绑扎及模壳安装
9天 2014年02月24日 2014年03月04日
17
车库一7-15/A-L轴顶板砼
1天 2014年03月05日 2014年03月05日
18
车库一1-7/A-L轴墙、柱绑筋支模及顶板支模
10天 2014年03月02日 2014年03月11日
19
车库一1-7/A-L轴顶板钢筋绑扎及模壳安装
5天 2014年03月09日 2014年03月13日
20
车库一1-7/A-L轴顶板砼
1天 2014年03月14日 2014年03月14日
21
商业DF段一层顶板钢筋、模板、砼施工
9天 2014年03月05日 2014年03月13日
22
商业D、F段二层钢筋、模板、砼施工
7天 2014年03月14日 2014年03月20日
23
商业C段一二层钢筋、模板、砼施工
9天 2014年02月14日 2014年02月22日
24
商E段垫层砼
1天 2014年02月16日 2014年02月16日
25
商E段砼筏板钢筋绑扎、模板、砼
1天 2014年03月01日 2014年03月01日
26
商E段一层钢筋、模板、砼
9天 2014年03月11日 2014年03月19日
27
商业E段二层钢筋、模板、砼施工
7天 2014年03月20日 2014年03月26日
28
商业A段土方开挖、清槽、清桩芯及垫层、桩芯砼
3天 2014年02月14日 2014年02月16日
29
商业A段基础钢筋绑扎、支模、砼
3天 2014年02月18日 2014年02月20日
30
商业A段一层钢筋、模板、砼
8天 2014年02月21日 2014年02月28日
31
商业A段二层钢筋、模板、砼
7天 2014年03月01日 2014年03月07日
32
商业B、H段土方开挖、清槽、清桩芯及垫层、桩芯砼
3天 2014年03月10日 2014年03月12日
33
商业B、H段基础钢筋绑扎、支模、砼
3天 2014年03月13日 2014年03月15日
34
商业B、H段一层钢筋、模板、砼
8天 2014年03月16日 2014年03月23日
35
商业B、H段二层钢筋、模板、砼
7天 2014年03月15日 2014年03月21日
36
商业G段土方开挖、清槽清桩芯及垫层、桩芯砼
3天 2014年03月15日 2014年03月17日
37
商业G段基础钢筋绑扎、支模、砼
3天 2014年03月18日 2014年03月20日
38
商业G段一层钢筋、模板、砼
7天 2014年03月21日 2014年03月27日
39
商业G段二层钢筋、模板、砼
6天 2014年03月28日 2014年04月02日
40
D01#D02#连体商业主体施工(由车库一队伍穿插)
30天 2014年02月14日 2014年03月15日
41
D03#D04#D11#连体商业主体结构(由车库二队伍穿插)
30天 2014年02月14日 2014年03月15日
42
住宅楼电梯井道清理
7天 2014年02月16日 2014年02月22日
43
2、4、6、8、10、11#楼主体验收准备
15天 2014年02月15日 2014年03月01日
44
2、4、6、8、10、11#楼主体验收
1天 2014年03月02日 2014年03月02日
45
主体结构剔凿、修补(未完)
23天 2014年02月20日 2014年03月14日

局部效果预览,详细内容请下载附件查看
