文件编号 | 770 | 工期 | 1230天 | 开始时间 | 2016-07-13 | 结束时间 | 2020-03-21 |
任务数 | 33K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

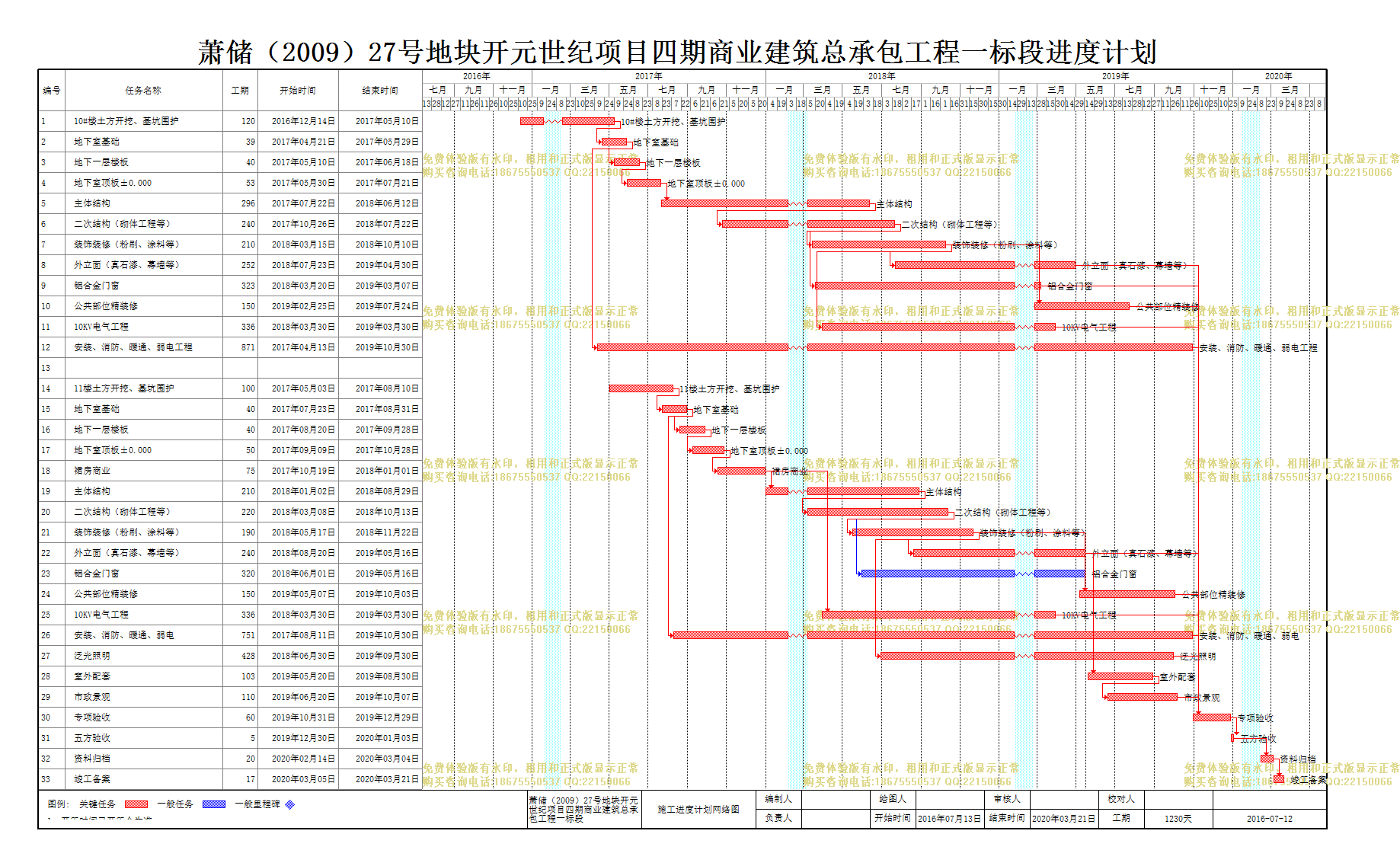

萧储(2009)27号地块开元世纪项目四期商业建筑总承包工程1标段 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 10#楼土方开挖、基坑围护 |
120天 | 2016年12月14日 | 2017年05月10日 |
2 | 地下室基础 |
39天 | 2017年04月21日 | 2017年05月29日 |
3 | 地下一层楼板 |
40天 | 2017年05月10日 | 2017年06月18日 |
4 | 地下室顶板±0.000 |
53天 | 2017年05月30日 | 2017年07月21日 |
5 | 主体结构 |
296天 | 2017年07月22日 | 2018年06月12日 |
6 | 二次结构(砌体工程等) |
240天 | 2017年10月26日 | 2018年07月22日 |
7 | 装饰装修(粉刷、涂料等) |
210天 | 2018年03月15日 | 2018年10月10日 |
8 | 外立面(真石漆、幕墙等) |
252天 | 2018年07月23日 | 2019年04月30日 |
9 | 铝合金门窗 |
323天 | 2018年03月20日 | 2019年03月07日 |
10 | 公共部位精装修 |
150天 | 2019年02月25日 | 2019年07月24日 |
11 | 10KV电气工程 |
336天 | 2018年03月30日 | 2019年03月30日 |
12 | 安装、消防、暖通、弱电工程 |
871天 | 2017年04月13日 | 2019年10月30日 |
13 | 0天 | 2016年07月13日 | 2016年07月13日 | |
14 | 11楼土方开挖、基坑围护 |
100天 | 2017年05月03日 | 2017年08月10日 |
15 | 地下室基础 |
40天 | 2017年07月23日 | 2017年08月31日 |
16 | 地下一层楼板 |
40天 | 2017年08月20日 | 2017年09月28日 |
17 | 地下室顶板±0.000 |
50天 | 2017年09月09日 | 2017年10月28日 |
18 | 裙房商业 |
75天 | 2017年10月19日 | 2018年01月01日 |
19 | 主体结构 |
210天 | 2018年01月02日 | 2018年08月29日 |
20 | 二次结构(砌体工程等) |
220天 | 2018年03月08日 | 2018年10月13日 |
21 | 装饰装修(粉刷、涂料等) |
190天 | 2018年05月17日 | 2018年11月22日 |
22 | 外立面(真石漆、幕墙等) |
240天 | 2018年08月20日 | 2019年05月16日 |
23 | 铝合金门窗 |
320天 | 2018年06月01日 | 2019年05月16日 |
24 | 公共部位精装修 |
150天 | 2019年05月07日 | 2019年10月03日 |
25 | 10KV电气工程 |
336天 | 2018年03月30日 | 2019年03月30日 |
26 | 安装、消防、暖通、弱电 |
751天 | 2017年08月11日 | 2019年10月30日 |
27 | 泛光照明 |
428天 | 2018年06月30日 | 2019年09月30日 |
28 | 室外配套 |
103天 | 2019年05月20日 | 2019年08月30日 |
29 | 市政景观 |
110天 | 2019年06月20日 | 2019年10月07日 |
30 | 专项验收 |
60天 | 2019年10月31日 | 2019年12月29日 |
31 | 五方验收 |
5天 | 2019年12月30日 | 2020年01月03日 |
32 | 资料归档 |
20天 | 2020年02月14日 | 2020年03月04日 |
33 | 竣工备案 |
17天 | 2020年03月05日 | 2020年03月21日 |
