文件编号 | 7674 | 工期 | 114天 | 开始时间 | 2013-08-16 | 结束时间 | 2013-12-07 |
任务数 | 33K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

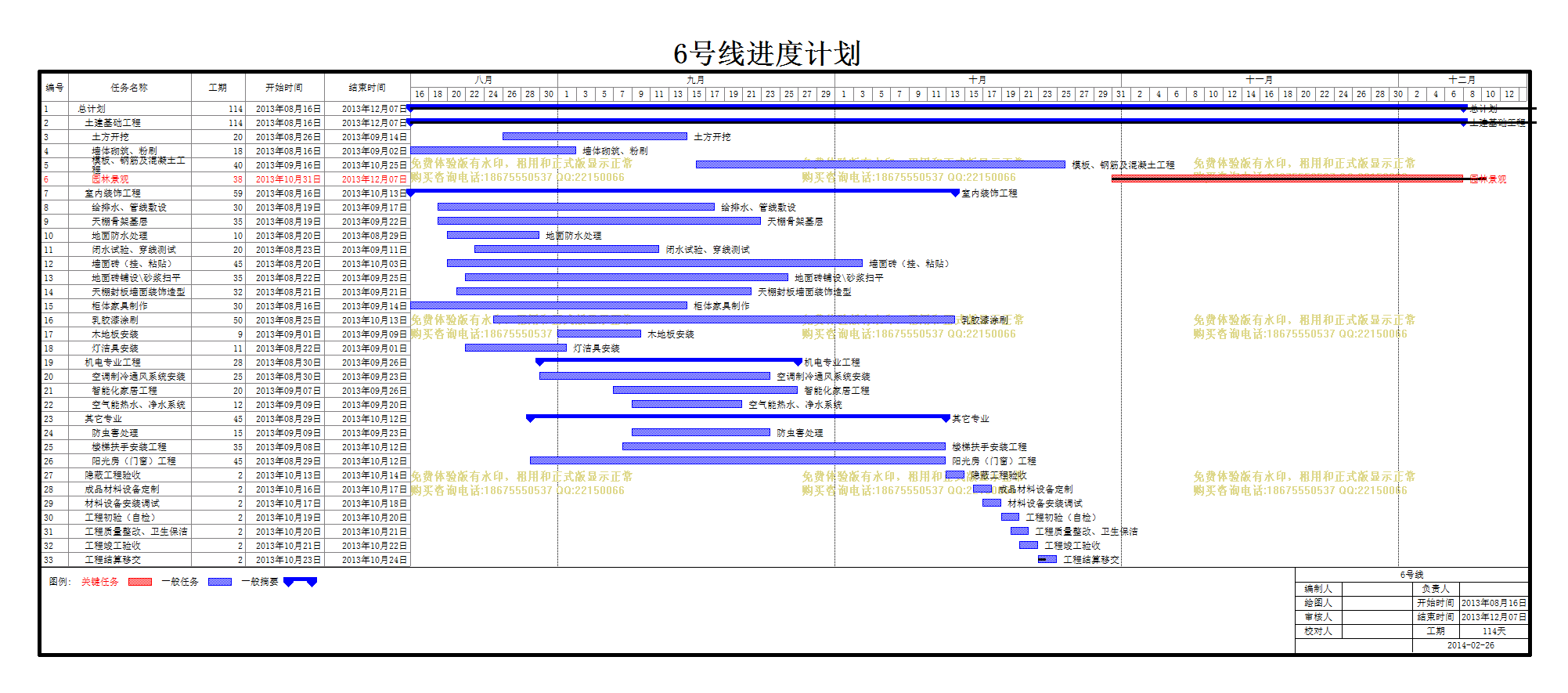

6号线 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 总计划 |
114天 | 2013年08月16日 | 2013年12月07日 |
2 | 土建基础工程 |
114天 | 2013年08月16日 | 2013年12月07日 |
3 | 土方开挖 |
20天 | 2013年08月26日 | 2013年09月14日 |
4 | 墙体砌筑、粉刷 |
18天 | 2013年08月16日 | 2013年09月02日 |
5 | 模板、钢筋及混凝土工程 |
40天 | 2013年09月16日 | 2013年10月25日 |
6 | 园林景观 |
38天 | 2013年10月31日 | 2013年12月07日 |
7 | 室内装饰工程 |
59天 | 2013年08月16日 | 2013年10月13日 |
8 | 给排水、管线敷设 |
30天 | 2013年08月19日 | 2013年09月17日 |
9 | 天棚骨架基层 |
35天 | 2013年08月19日 | 2013年09月22日 |
10 | 地面防水处理 |
10天 | 2013年08月20日 | 2013年08月29日 |
11 | 闭水试验、穿线测试 |
20天 | 2013年08月23日 | 2013年09月11日 |
12 | 墙面砖(挂、粘贴) |
45天 | 2013年08月20日 | 2013年10月03日 |
13 | 地面砖铺设\砂浆扫平 |
35天 | 2013年08月22日 | 2013年09月25日 |
14 | 天棚封板墙面装饰造型 |
32天 | 2013年08月21日 | 2013年09月21日 |
15 | 柜体家具制作 |
30天 | 2013年08月16日 | 2013年09月14日 |
16 | 乳胶漆涂刷 |
50天 | 2013年08月25日 | 2013年10月13日 |
17 | 木地板安装 |
9天 | 2013年09月01日 | 2013年09月09日 |
18 | 灯洁具安装 |
11天 | 2013年08月22日 | 2013年09月01日 |
19 | 机电专业工程 |
28天 | 2013年08月30日 | 2013年09月26日 |
20 | 空调制冷通风系统安装 |
25天 | 2013年08月30日 | 2013年09月23日 |
21 | 智能化家居工程 |
20天 | 2013年09月07日 | 2013年09月26日 |
22 | 空气能热水、净水系统 |
12天 | 2013年09月09日 | 2013年09月20日 |
23 | 其它专业 |
45天 | 2013年08月29日 | 2013年10月12日 |
24 | 防虫害处理 |
15天 | 2013年09月09日 | 2013年09月23日 |
25 | 楼梯扶手安装工程 |
35天 | 2013年09月08日 | 2013年10月12日 |
26 | 阳光房(门窗)工程 |
45天 | 2013年08月29日 | 2013年10月12日 |
27 | 隐蔽工程验收 |
2天 | 2013年10月13日 | 2013年10月14日 |
28 | 成品材料设备定制 |
2天 | 2013年10月16日 | 2013年10月17日 |
29 | 材料设备安装调试 |
2天 | 2013年10月17日 | 2013年10月18日 |
30 | 工程初验(自检) |
2天 | 2013年10月19日 | 2013年10月20日 |
31 | 工程质量整改、卫生保洁 |
2天 | 2013年10月20日 | 2013年10月21日 |
32 | 工程竣工验收 |
2天 | 2013年10月21日 | 2013年10月22日 |
33 | 工程结算移交 |
2天 | 2013年10月23日 | 2013年10月24日 |
