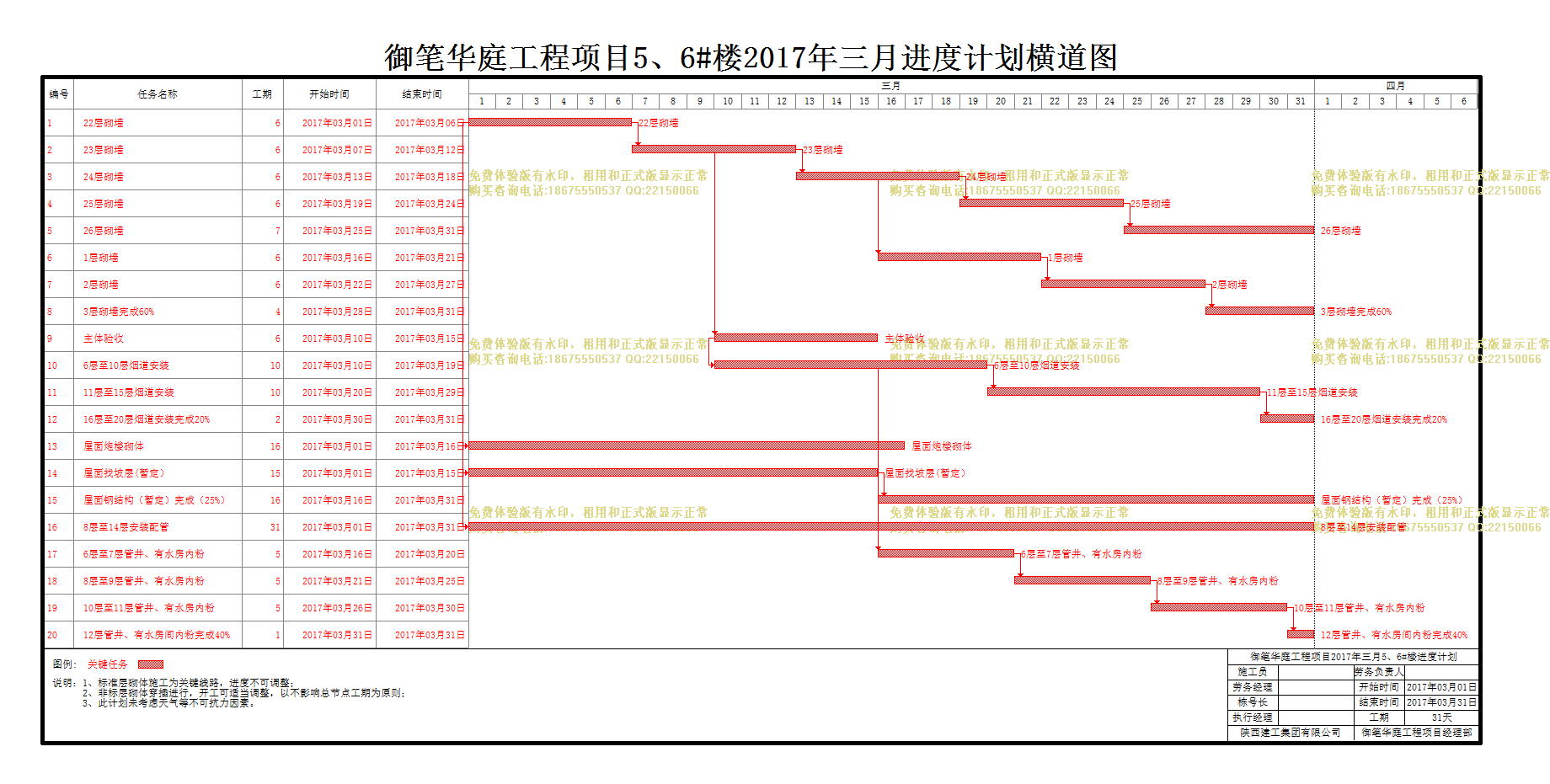

项目| 文件编号 | 7570 | 工期 | 31天 | 开始时间 | 2017-03-01 | 结束时间 | 2017-03-31 |
| 任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3903次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 22层砌墙 |
6天 | 2017年03月01日 | 2017年03月06日 |
| 2 | 23层砌墙 |
6天 | 2017年03月07日 | 2017年03月12日 |
| 3 | 24层砌墙 |
6天 | 2017年03月13日 | 2017年03月18日 |
| 4 | 25层砌墙 |
6天 | 2017年03月19日 | 2017年03月24日 |
| 5 | 26层砌墙 |
7天 | 2017年03月25日 | 2017年03月31日 |
| 6 | 1层砌墙 |
6天 | 2017年03月16日 | 2017年03月21日 |
| 7 | 2层砌墙 |
6天 | 2017年03月22日 | 2017年03月27日 |
| 8 | 3层砌墙完成60% |
4天 | 2017年03月28日 | 2017年03月31日 |
| 9 | 主体验收 |
6天 | 2017年03月10日 | 2017年03月15日 |
| 10 | 6层至10层烟道安装 |
10天 | 2017年03月10日 | 2017年03月19日 |
| 11 | 11层至15层烟道安装 |
10天 | 2017年03月20日 | 2017年03月29日 |
| 12 | 16层至20层烟道安装完成20% |
2天 | 2017年03月30日 | 2017年03月31日 |
| 13 | 屋面炮楼砌体 |
16天 | 2017年03月01日 | 2017年03月16日 |
| 14 | 屋面找坡层(暂定) |
15天 | 2017年03月01日 | 2017年03月15日 |
| 15 | 屋面钢结构(暂定)完成(25%) |
16天 | 2017年03月16日 | 2017年03月31日 |
| 16 | 8层至14层安装配管 |
31天 | 2017年03月01日 | 2017年03月31日 |
| 17 | 6层至7层管井、有水房内粉 |
5天 | 2017年03月16日 | 2017年03月20日 |
| 18 | 8层至9层管井、有水房内粉 |
5天 | 2017年03月21日 | 2017年03月25日 |
| 19 | 10层至11层管井、有水房内粉 |
5天 | 2017年03月26日 | 2017年03月30日 |
| 20 | 12层管井、有水房间内粉完成40% |
1天 | 2017年03月31日 | 2017年03月31日 |
