 南水北调禹长二标工期索赔

南水北调禹长二标工期索赔

文件编号 7470 工期 1221天 开始时间 2010-09-18 结束时间 2014-01-20
任务数 26K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

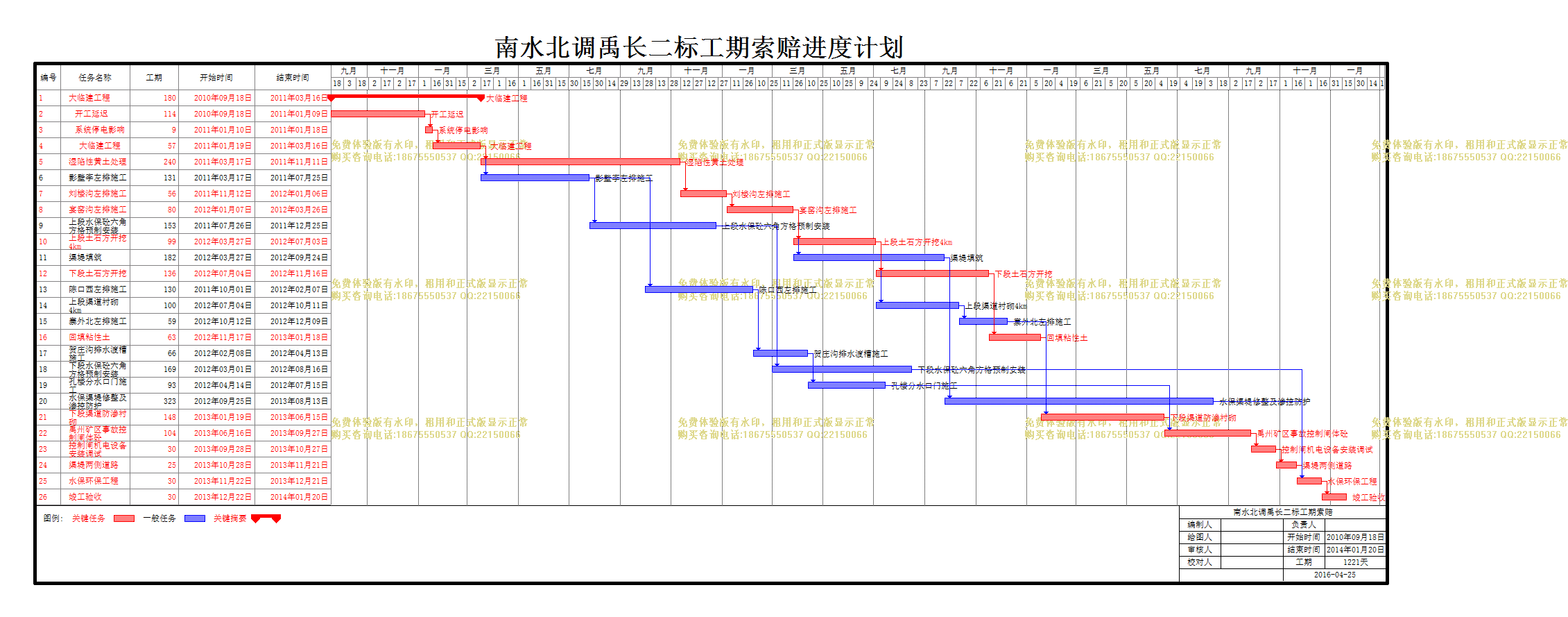

计划内容
南水北调禹长二标工期索赔

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
大临建工程
180天 2010年09月18日 2011年03月16日
2
开工延迟
114天 2010年09月18日 2011年01月09日
3
系统停电影响
9天 2011年01月10日 2011年01月18日 2
4
大临建工程
57天 2011年01月19日 2011年03月16日 3
5
湿陷性黄土处理
240天 2011年03月17日 2011年11月11日 4
6
影壁李左排施工
131天 2011年03月17日 2011年07月25日 4
7
刘楼沟左排施工
56天 2011年11月12日 2012年01月06日 5
8
宴窑沟左排施工
80天 2012年01月07日 2012年03月26日 7
9
上段水保砼六角方格预制安装
153天 2011年07月26日 2011年12月25日 6
10
上段土石方开挖4km
99天 2012年03月27日 2012年07月03日 8
11
渠堤填筑
182天 2012年03月27日 2012年09月24日 8
12
下段土石方开挖
136天 2012年07月04日 2012年11月16日 10
13
陈口西左排施工
130天 2011年10月01日 2012年02月07日 6
14
上段渠道衬砌4km
100天 2012年07月04日 2012年10月11日 10
15
寨外北左排施工
59天 2012年10月12日 2012年12月09日 14
16
回填粘性土
63天 2012年11月17日 2013年01月18日 12
17
贺庄沟排水渡槽施工
66天 2012年02月08日 2012年04月13日 13
18
下段水保砼六角方格预制安装
169天 2012年03月01日 2012年08月16日 9
19
孔楼分水口门施工
93天 2012年04月14日 2012年07月15日 17
20
水保渠堤修整及渗控防护
323天 2012年09月25日 2013年08月13日 11
21
下段渠道防渗衬砌
148天 2013年01月19日 2013年06月15日 16,15
22
禹州矿区事故控制闸体砼
104天 2013年06月16日 2013年09月27日 19,21
23
控制闸机电设备安装调试
30天 2013年09月28日 2013年10月27日 22
24
渠堤两侧道路
25天 2013年10月28日 2013年11月21日 23
25
水保环保工程
30天 2013年11月22日 2013年12月21日 24,18,20
26
竣工验收
30天 2013年12月22日 2014年01月20日 25
