文件编号 | 7462 | 工期 | 300天 | 开始时间 | 2014-06-25 | 结束时间 | 2015-04-20 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3908次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

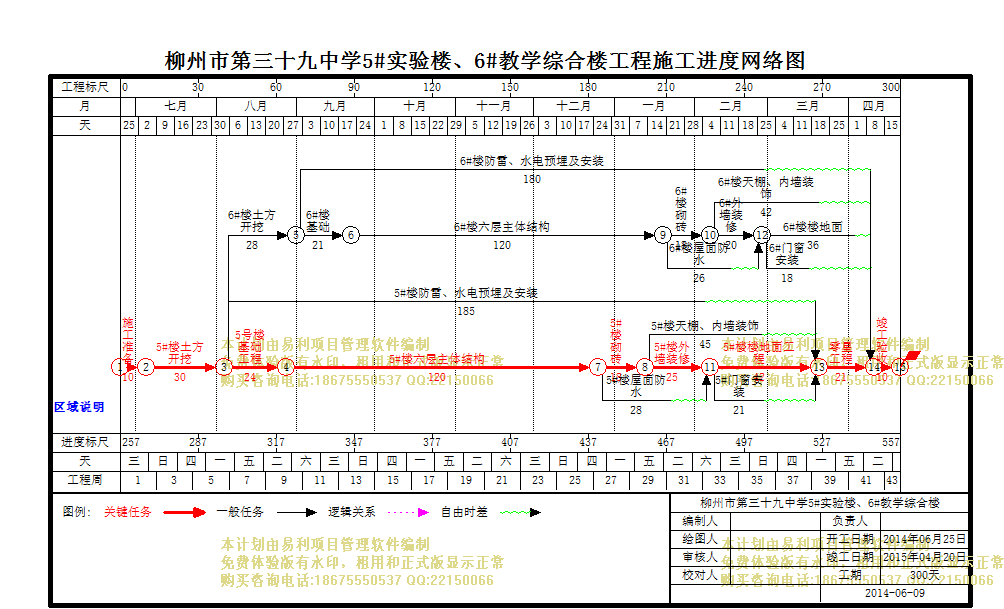

来宾市兴宾区凤凰镇第一初级中学教学综合楼 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
10天 | 2014年06月25日 | 2014年07月04日 | ||
2 | 5#楼土方开挖 |
30天 | 2014年07月05日 | 2014年08月03日 | 1 | |
3 | 5号楼基础工程 |
24天 | 2014年08月04日 | 2014年08月27日 | 2 | |
4 | 6#楼土方开挖 |
28天 | 2014年08月04日 | 2014年08月31日 | 2 | |
5 | 5#楼防雷、水电预埋及安装 |
185天 | 2014年08月04日 | 2015年02月04日 | 2 | |
6 | 6#楼基础 |
21天 | 2014年09月01日 | 2014年09月21日 | 4 | |
7 | 6#楼防雷、水电预埋及安装 |
180天 | 2014年09月01日 | 2015年02月27日 | 4 | |
8 | 6#楼六层主体结构 |
120天 | 2014年09月22日 | 2015年01月19日 | 6 | |
9 | 6#楼砌砖 |
18天 | 2015年01月20日 | 2015年02月06日 | 8 | |
10 | 6#楼屋面防水 |
26天 | 2015年01月20日 | 2015年02月14日 | 8 | |
11 | 6#门窗安装 |
18天 | 2015年02月27日 | 2015年03月16日 | 10,12 | |
12 | 6#外墙装修 |
20天 | 2015年02月07日 | 2015年02月26日 | 9 | |
13 | 6#楼天棚、内墙装饰 |
42天 | 2015年02月07日 | 2015年03月20日 | 9 | |
14 | 6#楼楼地面 |
36天 | 2015年02月27日 | 2015年04月03日 | 10,12 | |
15 | 5#楼六层主体结构 |
120天 | 2014年08月28日 | 2014年12月25日 | 3 | |
16 | 5#楼砌砖 |
18天 | 2014年12月26日 | 2015年01月12日 | 15 | |
17 | 5#楼屋面防水 |
28天 | 2014年12月26日 | 2015年01月22日 | 15 | |
18 | 5#门窗安装 |
21天 | 2015年02月07日 | 2015年02月27日 | 17,19 | |
19 | 5#楼外墙装修 |
25天 | 2015年01月13日 | 2015年02月06日 | 16 | |
20 | 5#楼天棚、内墙装饰 |
45天 | 2015年01月13日 | 2015年02月26日 | 16 | |
21 | 天棚、内墙抹灰装饰 |
42天 | 2015年02月07日 | 2015年03月20日 | 16 | |
22 | 5#楼楼地面工程 |
42天 | 2015年02月07日 | 2015年03月20日 | 17,19 | |
23 | 零星工程 |
21天 | 2015年03月21日 | 2015年04月10日 | 5,18,20,22,21 | |
24 | 竣工验收 |
10天 | 2015年04月11日 | 2015年04月20日 | 7,11,13,14,23 |
